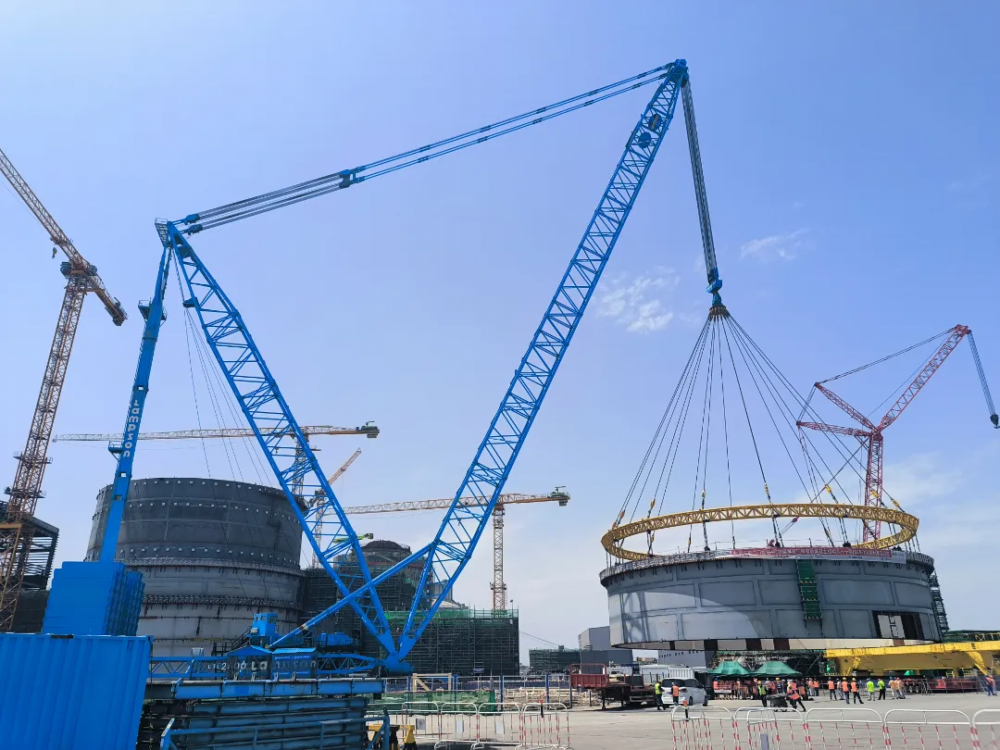

4月10日15时18分,随着2600吨“蓝色巨人”起重机精准落钩,中核机械工程圆满完成三门核电二期4号机组核岛屏蔽厂房SC结构8~10层吊装工作,总用时3小时05分钟,过程安全、质量可控,为下一步CV筒体4环的吊装就位奠定坚实基础。
多措并举稳吊装
精控巨环保安全
核岛屏蔽厂房SC结构8~10层是由38个子模块拼装而成的“圆环”,拼装完成后整体高度约为10米,内部直径约42米,外部直径约44米,吊装总重达853.65吨,具有体积大、重量重、迎风面积大、易发生形变等特点。项目部“有的放矢”前期不断优化吊装方案,采用设置多吊点,使用环状吊梁、浇铸锁具等方式,确保模块在起吊、变幅、起升、回转过程中安全可控。
数字赋能解难题
毫米精度铸匠心
由于模块重心与形心不重合,存在吊装前的调平难度大、吊装就位难度大、就位空间狭小,存在碰撞风险等难题。项目部通过有限元分析设计计算,对模块的重心形心位置进行定位,均匀布置好调平配重,实时监测数据动态调整吊索具拉力,确保模块的水平度和稳定性。积极与安装单位之间保持沟通,密切配合,加强人员监护,克服高空风速变化、多吊点同步控制等技术挑战,最终实现模块精准就位。
党员冲锋作表率
红旗指路万钧安
面对超大构件吊装毫米级精度控制的挑战,项目党支部充分发挥战斗堡垒作用,党员同志们冲锋在前,带领大家对吊装路径进行详细分析优化,用实际行动鼓舞全体作业人员的士气,增强了团队的凝聚力和战斗力。在党建引领下,项目党支部始终宛如一面猎猎飘扬的旗帜,引领项目攻坚克难,确保每次大件吊装任务圆满完成。
截至目前,三门核电吊装项目部已完成大件吊装48件,累计吊装总重量突破3万吨。未来,项目将继续大力推行“六大控制七个零”项目精细化管理标杆模式,在吊装工作中始终践行“安全至上,绝无一失”的安全理念,稳扎稳打,以专业的吊装技术为祖国核电事业贡献力量,确保CAP1000每一个重大吊装节点的顺利完成,创造大件吊装“无限可能”!
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
鄂尔多斯集团 7小时前
中国电建租赁公司 7小时前
中国电建北京院 7小时前
图片正在生成中...
