华龙“加冕”!“二局造”国内首个生态核电示范工程2号机组封顶

来源:中建二局

时间:2025-04-21

近日,由中建二局承建的

国内首个生态核电示范工程

中广核广东太平岭核电厂2号机组

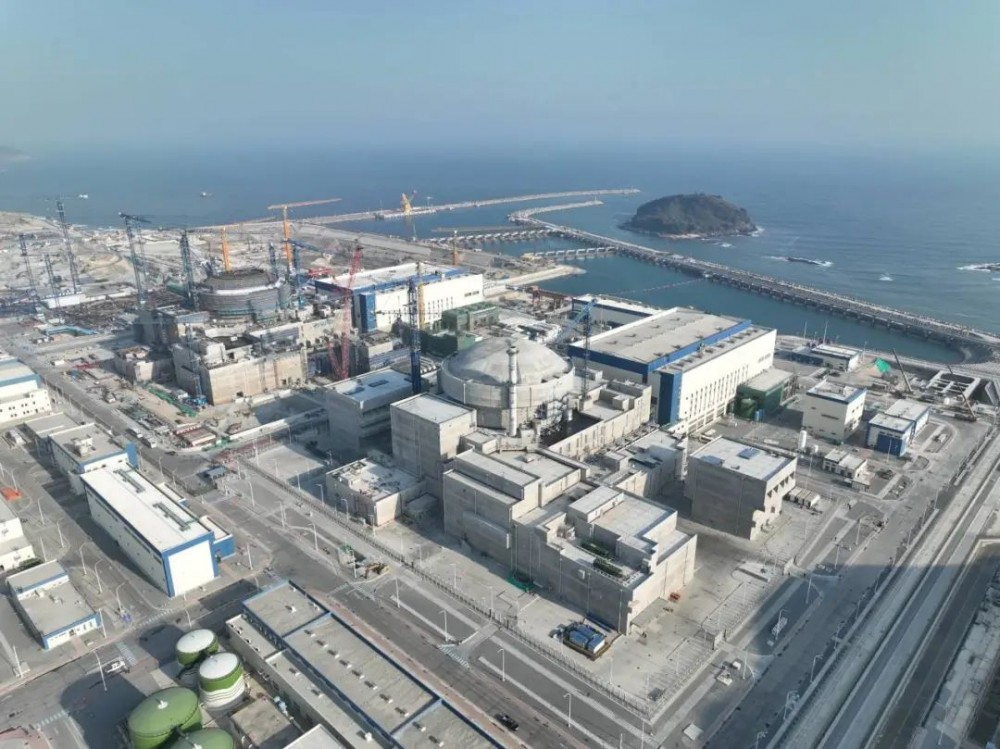

核岛外穹顶顺利封顶

该项目是粤港澳大湾区首座

自主三代核电技术“华龙一号”建设项目

建设过程中

项目团队发挥核岛施工专业优势

依托BIM技术

攻克整体模块化吊装

大吨位预应力施工等多项难题

项目整体建成投产后

年发电量将超500亿千瓦时

环保效益相当于种植11.3万公顷森林

工艺革新

双层模板破解穹顶难题

“华龙一号”核电技术

采用大容积双层安全壳设计

2号机组外壳穹顶

作为双层安全壳的重要组成部分

面临局部钢筋布置密度大

支撑体系搭设困难、施工空间狭窄

混凝土浇筑方量大、施工逻辑紧密复杂

等多重技术挑战

为提高封顶效率

项目团队创新采用内外双层模板体系

内侧模板采用6毫米厚钢衬里免拆模板

预制完成后,运至现场进行吊装焊接

实现免拆模施工

有效避免工序交叉,减少支撑体系搭设时间

外侧模板运用轻量化铝合金模板

减少塔吊吊装次数,提升模板复用率

经济效益与生产效益显著

智慧建造

模块化吊装提速增效

“华龙一号”核电施工

采用整体模块化吊装技术

项目钢结构团队结合核岛施工特点

开展整体模块化吊装技术研究与应用

通过车间预制、现场拼装、整体焊接等工艺

替代传统分块安装模式

有效加快钢衬里施工进度

同时,配合BIM技术进行施工模拟、碰撞检测

实现信息化实时分析、数字化辅助决策

智能化指导施工

确保毫米级安装精度

模块化施工通过为内外壳基础钢筋绑扎

扩大作业空间

使得多工序可平行推进

保证土建施工的连续性

2号核岛土建施工主线节约工期90余天

为反应堆厂房主体结构全面完工奠定基础

绿色领跑

创新打造生态示范

作为国家首个生态核电示范项目

项目创新实践“三生四层”生态核电发展理念

通过与惠东县、惠州市、深汕合作区

粤港澳大湾区的“四维空间布局”

构建起与自然环境、人文环境及区域经济

“共生、互生、再生”的新型能源生态系统

项目紧扣国家双碳战略目标

以打造国家优质工程、国际标杆工程

生态示范工程作为引领

依托智慧建造与技术创新构建核心竞争力

在工艺革新、质量管控等领域持续突破

树立可复制可推广的“智”造样本

打造国际先进的核电工程

为“国家名片”走向世界贡献核心建造力量

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多电力信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
