正值项目建设攻坚期
四局抽蓄建设者锚定目标争分夺秒
与时间赛跑、向进度发力
掀起大干快干、攻坚冲刺的热潮
持续刷新工程进度条
为推动项目早日建成投产
注入强劲动能
甘肃皇城抽水蓄能电站
近日,甘肃皇城抽水蓄能电站项目下水库连接洞全线贯通,标志着工程建设取得了阶段性胜利,为下水库导截流验收和大坝填筑奠定了坚实基础。
皇城抽水蓄能电站为甘肃省“十四五”期间重点实施项目,装机容量为1400兆瓦,额定水头547米,设计年发电量16.37亿千瓦时,是甘肃省首批开工建设的抽水蓄能电站。项目建成后,将承担甘肃电网调峰、调频、调相、储能等任务,对助力甘肃经济社会全面绿色转型具有重要意义。
河北滦平抽水蓄能电站
近日,河北滦平抽水蓄能电站引水系统下平段上游侧开挖支护施工较原计划提前4天圆满完成,标志着该标段关键线路施工取得阶段性胜利。
滦平抽水蓄能电站是国内首批矿电结合的新能源工程,也是中国目前兼具节能环保与生态修复功能的“先锋项目”,装机容量1200兆瓦,安装4台单机容量 300兆瓦的立轴单级单转速混流可逆式蓄能机组,为一等大(I)型工程。建成后,供电范围将覆盖京津及冀北电网,承担调峰、填谷、调频、调相及紧急事故备用等任务。
河南五岳抽水蓄能电站
近日,河南五岳抽水蓄能电站连续实现多个节点,4台机组定子、下机架、转子吊装任务全部顺利完成。
五岳抽水蓄能电站共安装4台单机容量为25万千瓦的水泵水轮发电电动机组,总装机容量100万千瓦,中国水电四局承担4台机组及其附属设备安装与调试施工任务及部分土建施工任务。电站建成后,将以500千伏线路接入河南电网,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。
河北易县抽水蓄能电站
近日,河北易县抽水蓄能电站Q1标段Y3号路3号桥、4号桥单位工程通过验收,交通电缆廊道、2号尾水检修系统、双引水上斜井等7项关键分部工程通过验收,首台(1号)机组球阀吊装完成,标志着工程建设取得阶段性重大突破。
易县抽水蓄能电站是京津冀协同发展战略中的核心绿色能源项目,电站总装机容量120万千瓦,配备4台单机容量30万千瓦的立轴单级混流可逆式水泵水轮机,建成后对优化华北电网调峰能力、助力“双碳”目标实现具有战略意义。
河北尚义抽水蓄能电站
近日,河北尚义抽水蓄能电站上水库面板首仓混凝土顺利开仓浇筑,奏响了上水库大坝全面完工的冲锋号;2号机组定子磁化试验顺利通过,机电安装工程全面进入高峰期。
河北尚义抽水蓄能电站总装机容量140万千瓦,电站建成后,将承担电力系统调峰、填谷、调频、调相和紧急事故备用等任务,可有效提高地方风电、光伏等新能源的消纳能力,促进区域节能减排和环境保护。
广东肇庆抽水蓄能电站
近日,广东肇庆浪江抽水蓄能电站项目首节压力钢管吊装就位,标志着项目又一关键施工节点顺利完成。
广东肇庆浪江抽水蓄能电站是中国首个国产大型变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。建成后对维护国家能源安全、推动实现碳达峰碳中和、促进粤港澳大湾区能源安全保障和能源存储体系建设具有重要作用。
陕西山阳抽水蓄能电站
近日,陕西山阳抽蓄项目进厂交通洞洞室工程首次爆破作业顺利完成,标志着项目主体施工正式迈入实质性阶段,为后续洞室开挖与支护奠定了坚实基础。
陕西山阳抽水蓄能电站是国家能源局“十四五”重点项目和陕西省重点项目,装机容量1200兆瓦,主要承担陕西电网负荷中心的调峰填谷、储能、调频调相、紧急事故备用等功能,兼顾陕西省新能源消纳。项目建成后对促进能源结构绿色低碳转型、实现地方经济高质量发展具有重要意义。
青海哇让抽水蓄能电站

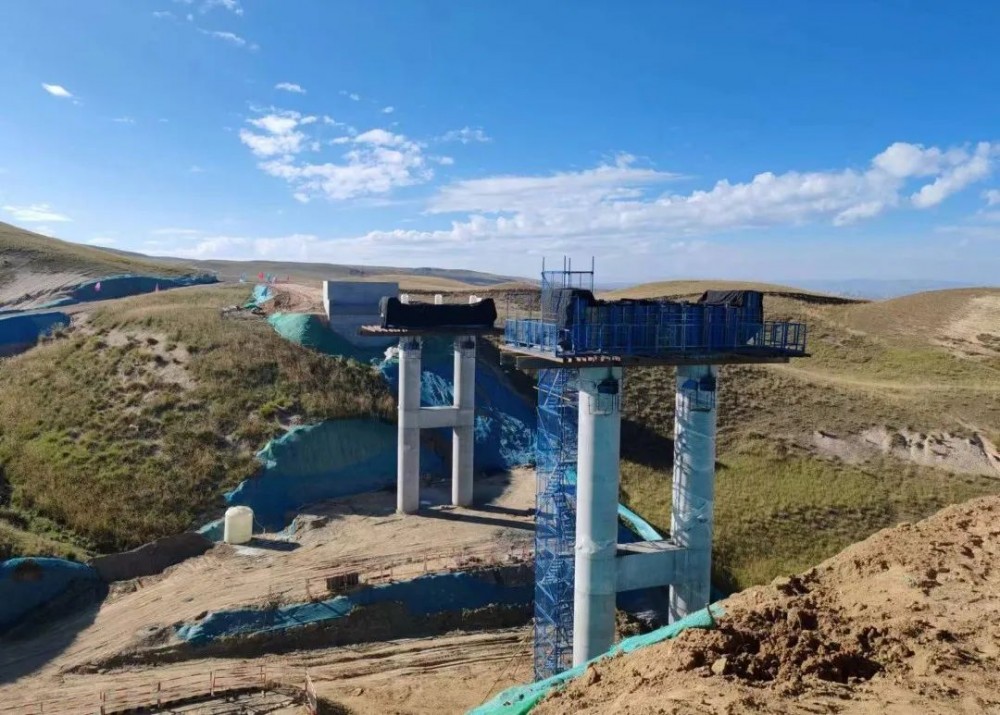

近日,青海哇让抽水蓄能电站工程施工局进场公路2号桥梁下部结构施工全部完成,通风兼安全洞明洞混凝土浇筑全部完成,标志着该桥全面进入架梁和桥面系统施工的冲刺阶段。
青海哇让抽水蓄能电站是国家“十四五”规划重点实施项目,也是我国西部地区装机最大、青海首个核准的抽水蓄能电站工程,建成后将助力“碳达峰、碳中和”战略目标实现,对支撑青海清洁能源示范省建设,支撑青海打造国家清洁能源产业高地,保障青海电力安全可靠供应,提升经济效益和社会效益等方面都具有十分重要的意义。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
内蒙古电力集团 22小时前
湖北送变电 22小时前
云南省能源投资集团 22小时前
图片正在生成中...
