| 电力工程动态

500千伏江东、江凤工程9天时间完成4处跨越高速施工

来源:湖北送变电

时间:2025-05-09

4月30日,随着最后一处高速封网绳的拆除,江南±800千伏线路工程~东新500千伏线路工程、江南±800千伏线路工程~凤凰山500千伏线路工程(以下简称江东、江凤工程)4处高速跨越施工圆满完成。

500千伏江东、江凤工程是金上配套工程清洁能源外送的关键环节,工程建成后将有效缓解武汉及其周边地区的供电压力,显著提高武汉地区供电可靠性。

工程合计新建线路长度127.4公里,新建杆塔316基,随着本次三跨段的圆满完成,目前江东江凤已完成新建线路72.6公里、铁塔229基,已完成整体工程量70%以上施工任务。

在本次GA087-GA094、GB087-GB094架线段施工中,项目部成功克服了跨越武阳高速、鄂咸高速及110千伏都蒲线等多重挑战。为确保施工顺利推进,项目经理王飞主动协调供电公司、高速管理部门、路政单位及地方政府,建立了高效的多方协作机制。

针对110千伏都蒲线因缺少备用回路,无法与35千伏旭港线同时停电的难题,王飞与鄂州供电公司深入研讨,创新采用分段架设方案,将原4.6公里连续架线段优化为两个独立施工区段,成功争取到9天有效停电窗口,为工程顺利实施创造了有利条件。

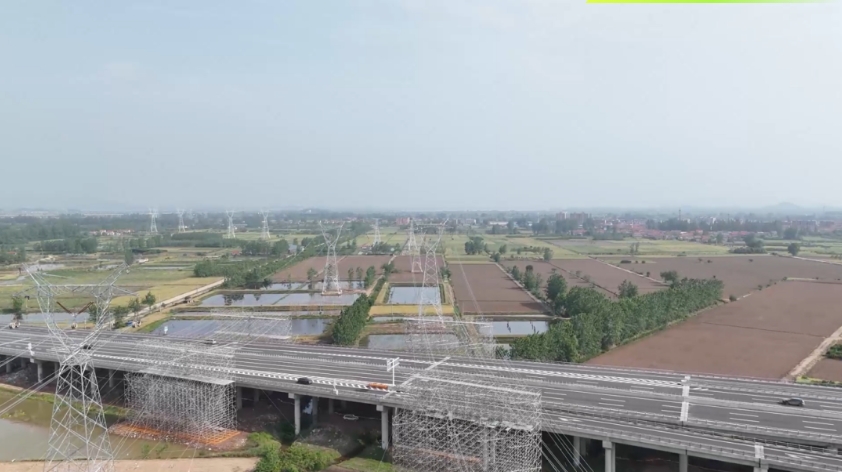

为把握来之不易的停电窗口期,项目总工彭威铭立即开始着手跨越高速方案编制,由于高速两旁均为鱼塘、虾稻田、跨越架搭设困难,为保证跨越施工安全进行,彭威铭对施工现场进行多次勘察,最后决定将原有场地进行整平后,采用盘扣式跨越架进行搭设,并在四月中旬通过方案论证,为跨越施工做好了技术准备。

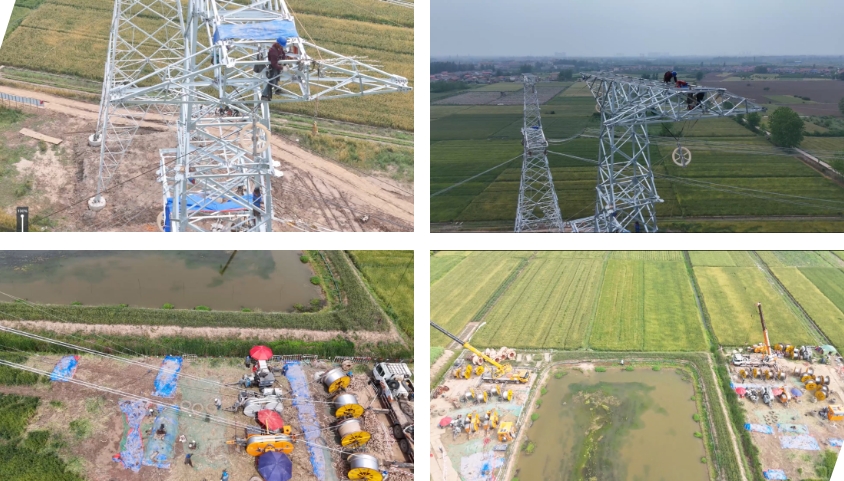

在工程跨越施工段,项目协调员张立新面对鱼塘区域跨越架搭设的复杂局面,发扬“钉钉子”精神,全力破解施工协调难题。该区段需跨越多处养殖鱼塘,涉及4个行政村、40余户养殖户,协调工作异常艰巨。张立新每天清晨即赶赴施工现场,挨家挨户走访沟通。针对村民担心的养殖影响问题,他提出“分段施工、错峰作业”方案,最大限度降低对鱼塘经营的影响。同时,他积极联动镇政府、村委会建立日沟通机制,先后组织召开协调会10余次,现场解决问题60余项。经过两个月的持续努力,张立新成功协调完成全部鱼塘区域跨越架搭设工作,为工程顺利推进扫清了障碍。

为保障跨越施工质量,项目质量专责徐剑,带领高空作业人员逐基排查杆塔质量缺陷,面对螺栓紧固不到位、缺材、加工尺寸偏差等各种质量问题,他积极督促厂家与施工队伍进行处理。架线施工前,他对各种质量问题进行逐一复检,确保铁塔螺栓紧固率和安装质量达到架线施工要求。

面对本区段内多条10千伏及380伏鱼塘供电线路的跨越难题,项目安全员严援主动作为,创新工作方法,有效摆脱施工困境。由于该区域电力线基本属于鱼塘供电线路,跨越架无法进行有效搭设,严援带领供电所人员逐条勘察线路,采取针对性措施:对具备条件的电力线路,创新采用“白停夜送”的停电方式,既确保了白天施工安全,又保障了夜间鱼塘正常供电。不仅大幅提升了跨越施工的安全性,显著降低了施工成本。

当前,江东江凤工程已全面进入施工高峰期,基础、立塔、架线等多工序同步推进。面对施工作业面广、安全管控难度大、外部协调复杂等挑战,项目部全体成员始终保持战斗状态,紧紧围绕“保人身、不跳闸、按期投”的核心目标,科学组织施工,严格管控风险,全力以赴确保工程按期投运。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多电力信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
