5台变压器全就位!江陵电厂二期项目电气设备安装全面展开

来源:湖北能源小微

时间:2025-06-04

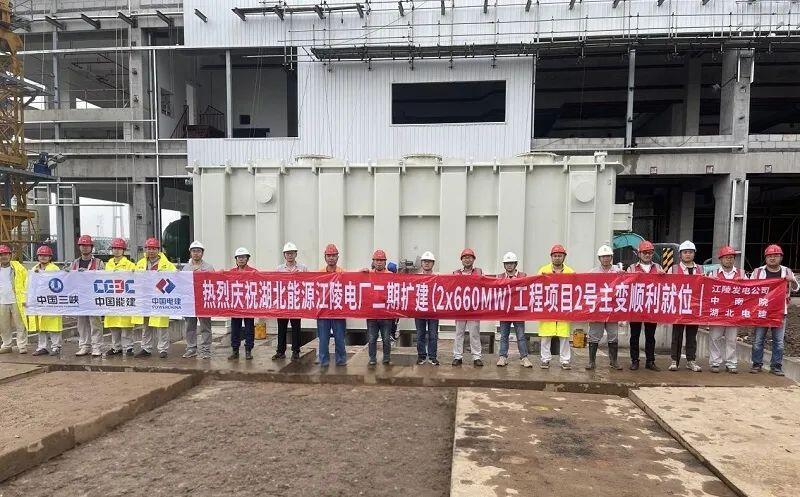

5月22日9时40分,湖北能源江陵电厂二期扩建(2×660兆瓦)工程项目2号主变压器顺利就位。至此,项目5台变压器全部就位,标志着项目电气设备安装全面展开。

主变就位前,江陵发电公司组织各参建单位结合现场实际情况科学规划,对主变压器进厂卸车路线及就位方案进行优化,采取有效的就位措施,对主变压器器身中心线与土建基础中心线进行认真细致复核,保证主变压器安装位置的准确性。在各参建单位的通力协作下,2号主变卸车、平移、升降、定位等环节精准衔接,每个升降及水平推移过程中倾斜角均未超15度,过程安全可控。就位后,经对变压器的三维冲击记录、就位中心线等进行检查,主变压器各项指标都符合设计要求。

下一步,江陵发电公司将围绕项目整体投产目标,全面梳理后续任务清单,加快项目其他关键设备的安装与调试进程,为项目顺利接入电网做好充分准备,全力推动项目早日建成发电。
