| 水力发电

提前351天!安哥拉凯凯水电站建设再传捷报

来源:葛洲坝建工

时间:2025-06-17

安哥拉当地时间6月16日,由中国能建葛洲坝集团承建的安哥拉凯凯水电站建设现场再传捷报,继尾水隧洞1号洞全线贯通后,2号洞历经817天施工,较原计划提前351天实现全线贯通。

尾水隧洞作为安哥拉凯凯水电站的重要组成部分,内连尾水调压室,外接宽扎河,分为1号洞和2号洞,断面尺寸16米×16米,两洞平行布置,洞长分别为5151.329米、5179.469米。

施工过程中,面对复杂地质与施工压力,项目团队一方面严格执行欧洲标准,确保工程质量达标;另一方面创新采用“短进尺、弱爆破、强支护、快封闭”的施工原则,结合“双机并打”的高效掘进策略,优化施工方案、强化工序衔接、建立激励机制,成功创造了单洞工作面开挖月进尺连续多月突破182米的行业领先佳绩,以“中国速度”与“中国质量”为非洲基础设施建设注入动能。

“从隧洞开挖到支护作业,我们严格按照既定方案推进施工,紧盯关键环节,每道工序必须验收合格后才能继续,发现问题当场整改。”施工部位技术负责人陈学永介绍。陈学永带领技术团队蹲守掌子面,密切监测岩体变化,配合超前地质钻探技术,精准预判地质情况,保障施工高效推进。

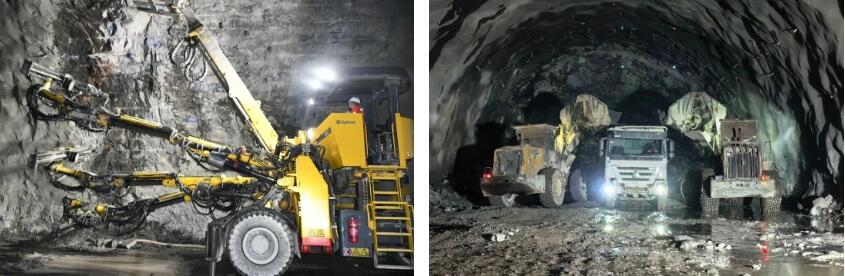

项目团队创新研制集履带行走、液压顶升式装药功能以及集成式注浆功能于一体的多功能台车,实现“全装备一次进场、整体撤场”的便捷作业模式,应用多臂凿岩台车双机钻爆施工技术,优化爆破设计,有效节约施工成本,提升施工效率。同时,项目团队建立精细化工期管理体系,通过精准拆解总工期,将隧洞合理划分成多个施工区段,针对不同区段“量身定制”施工方案,做到“一段一策”。制定以日保周、以周保月生产滚动计划,动态调整各项施工任务,实时追踪机械、人员、材料动态,将工期压力精准传导至每个作业面。

“在中国师傅的帮助下,我已经能够独立操作三臂凿岩台车了!”。安哥拉员工若泽激动地说。通过中安混编班组开展岗位练兵、推行“导师带徒”制度以及组织专业培训等系列举措,施工效率得到显著提升。如今,像若泽这样的多名安籍员工已迅速成长为技术骨干。

凯凯水电站位于安哥拉北宽扎省栋多市,是中资企业在非洲承建的最大水电项目。项目距首都罗安达230公里,是该流域规划建设八级梯级水电站中的第三级。电站总装机2172兆瓦,项目建成后年平均发电量可达8566吉瓦时,将满足安哥拉50%以上供电需求。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多电力信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
