大堰220千伏变电站建成投运

来源:湖北送变电

时间:2025-06-18

6月16日22时23分

湖北十堰郧阳区群山环抱中

一座现代化变电站正式并入电网

——大堰220千伏变电站主变顺利送电

作为西十高铁牵引站的“动力核心”

和鄂陕电网互联的关键枢纽

该站以“零缺陷”高标准通过验收

为十堰地区高质量发展注入强劲电能

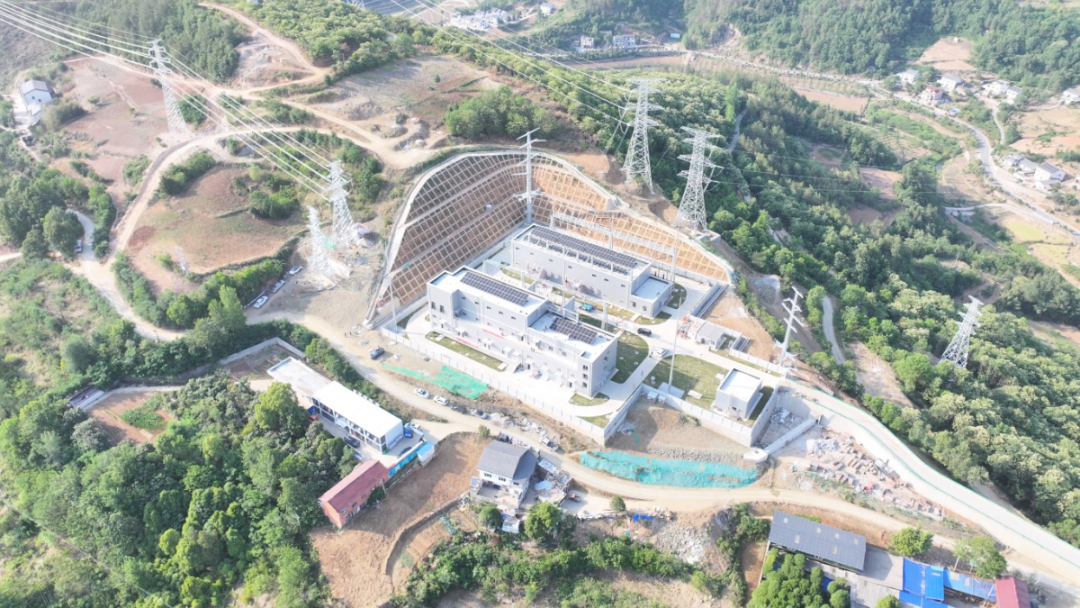

大堰220千伏变电站占地面积21.59亩

本期建设2台180兆伏安主变压器

220千伏出线4回,110千伏出线6回

自2023年12月启动四通一平工程以来

项目团队攻坚克难,于2024年7月转入土建施工

2025年1月09日开始电气设备安装

4月30日完成全站一次设备安装

5月23日完成所有土建及电气设备安装调试工作


严把“质量关卡”

协同谋划精准安装

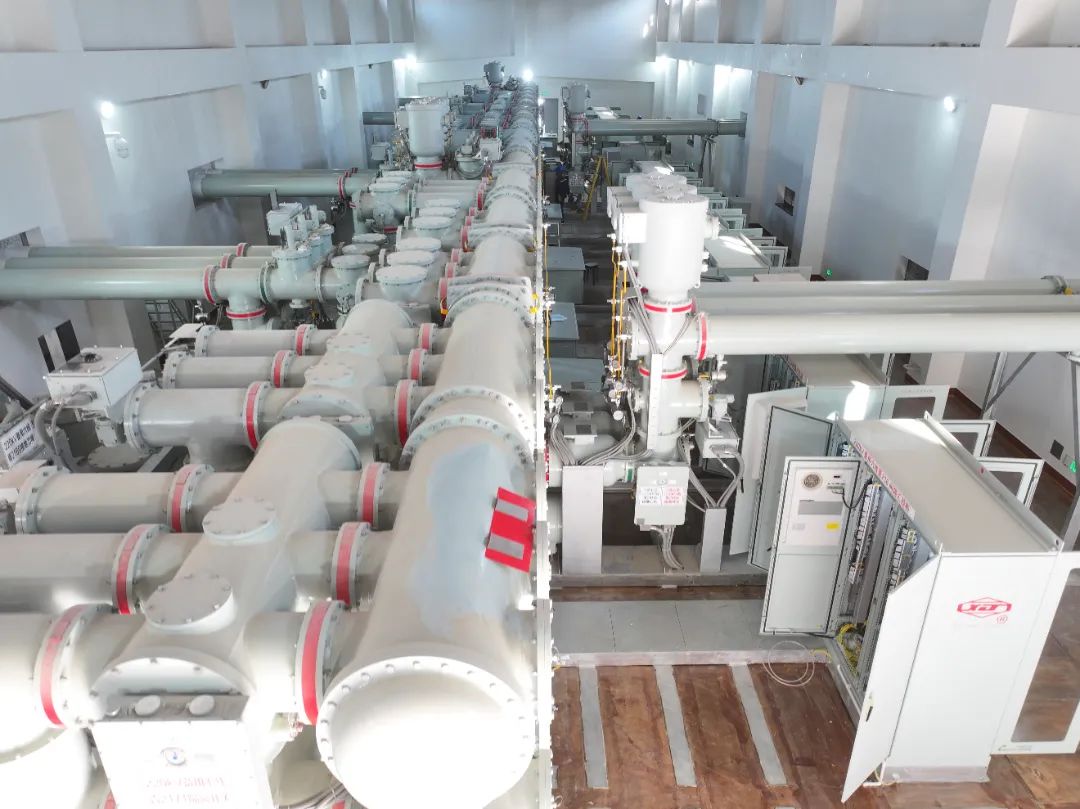

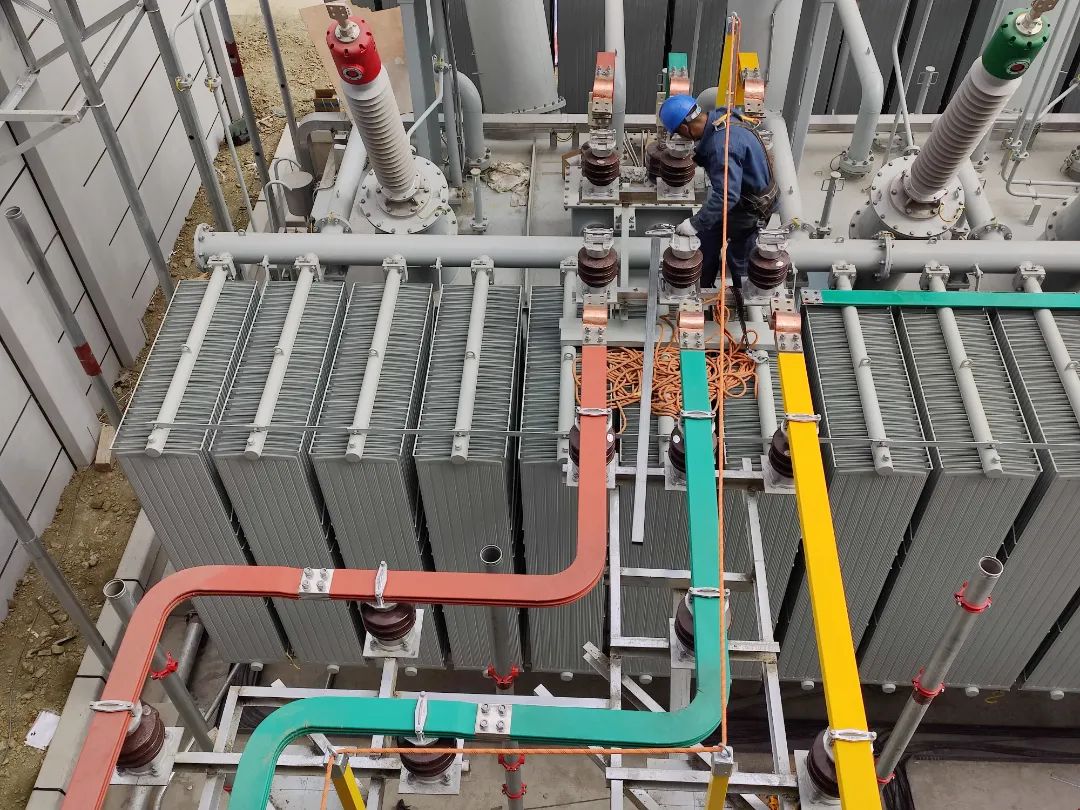

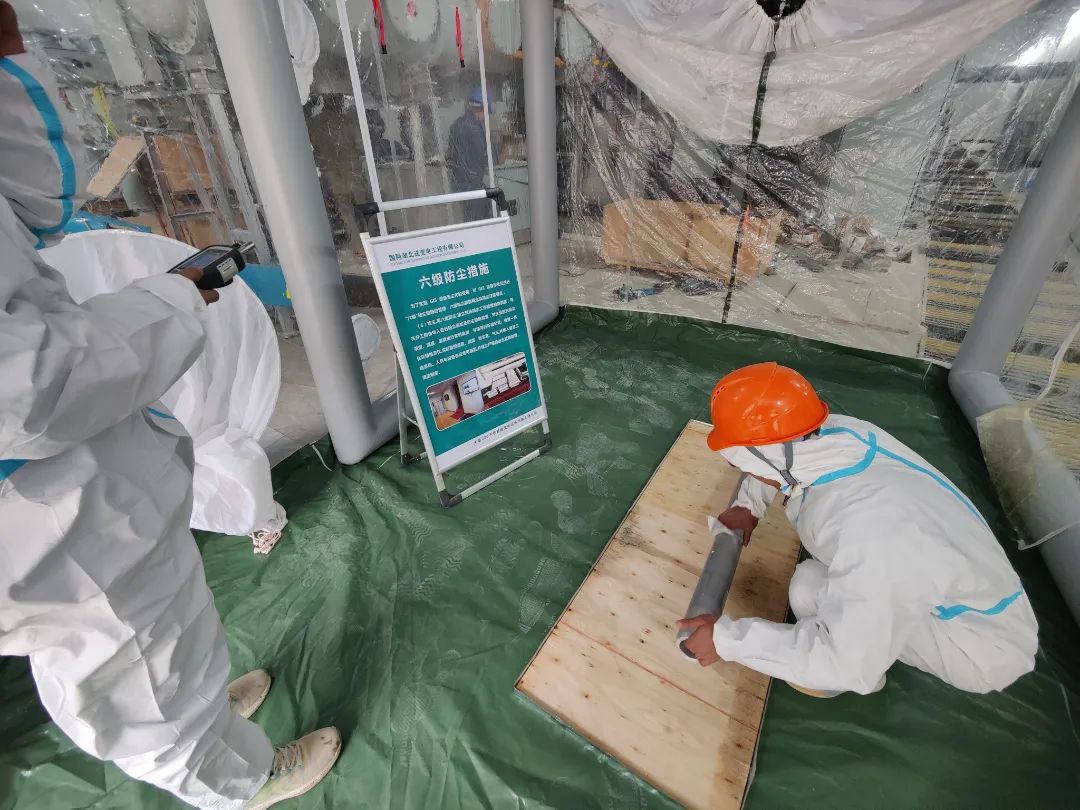

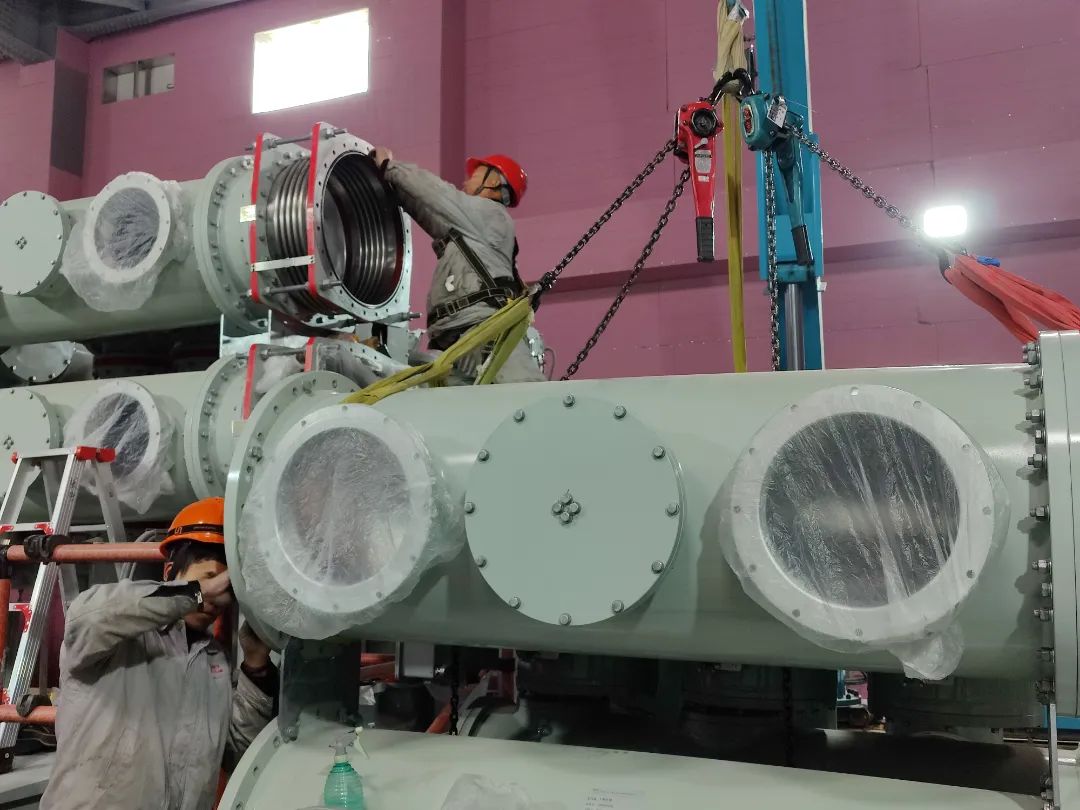

建设过程中,电气和土建项目部提前谋划、密切沟通,在GIS安装、主变安装等关键施工环节中,通过合理优化人员结构实现多个作业面同步推进。站内220千伏、110千伏GIS均采用混气技术,且布置在两栋配电装置楼内。受限于楼板承重与狭窄通道,大型机械无法进入室内安装。施工项目部使用电动遥控搬运小车把重达12吨GIS设备就位到设备基础,采用3吨履带吊车组装设备,在有限的空间内施展“穿针引线”,实现设备的精准就位与安装。GIS施工过程中严把质量关,采用防尘设施,控制关键环节,本站GIS设备安装完成后试验合格,耐压顺利通过。

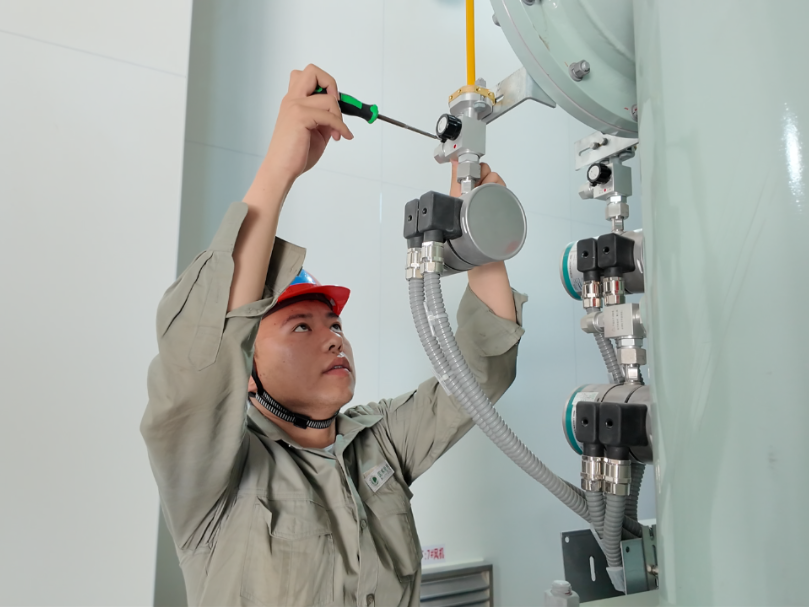

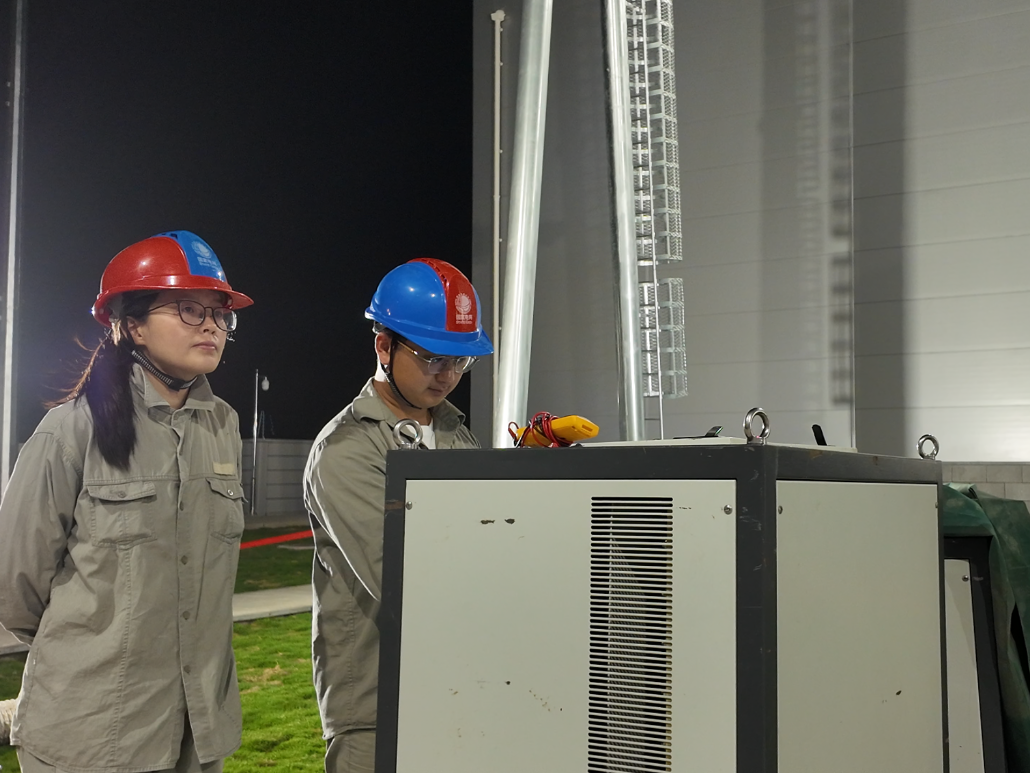

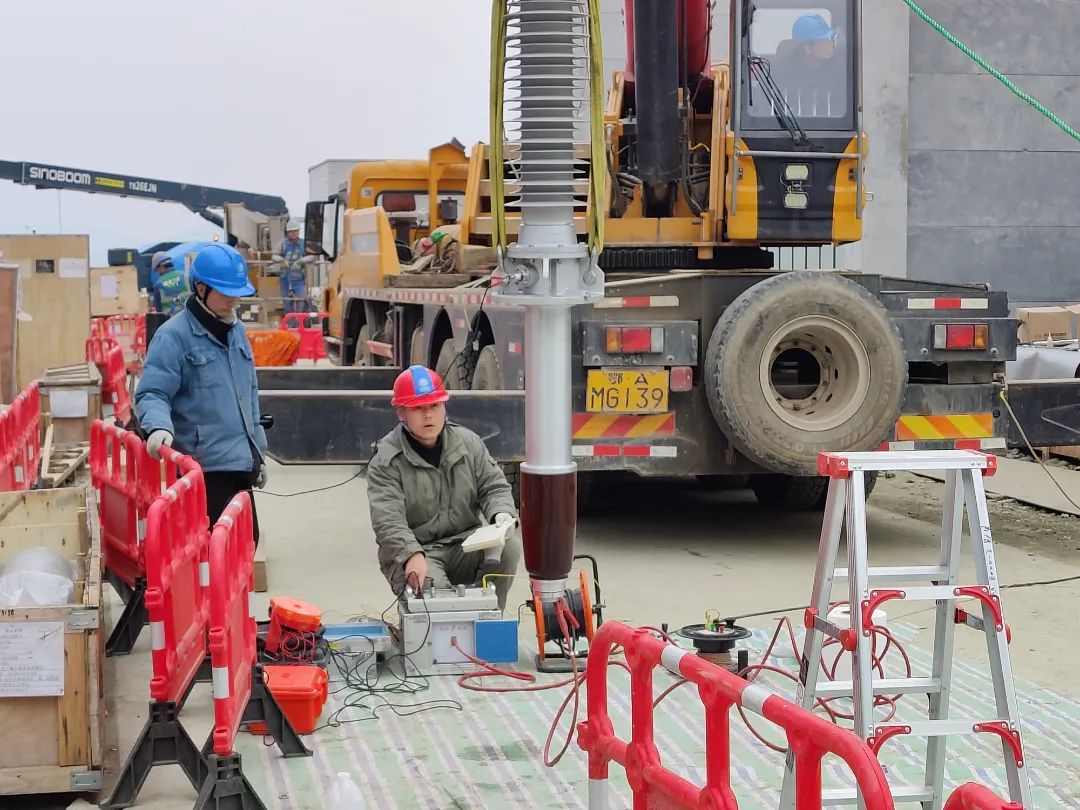

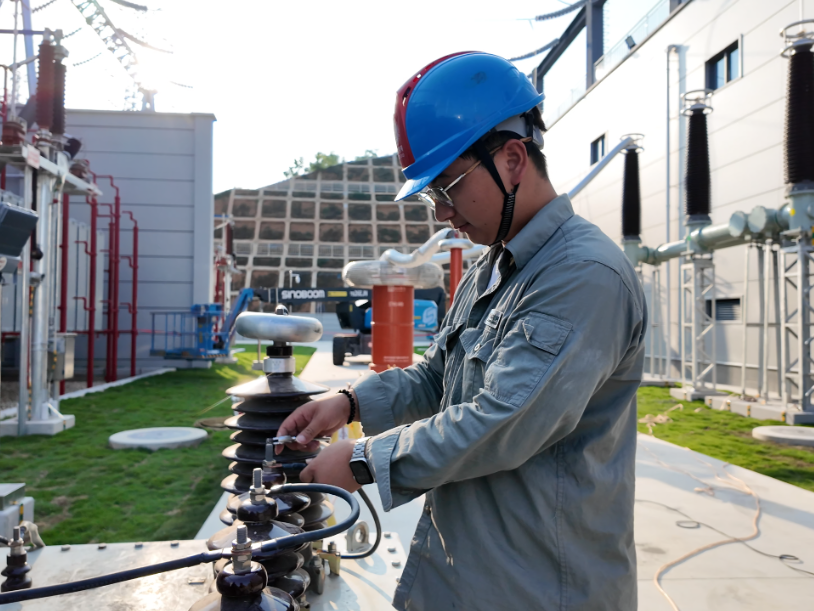

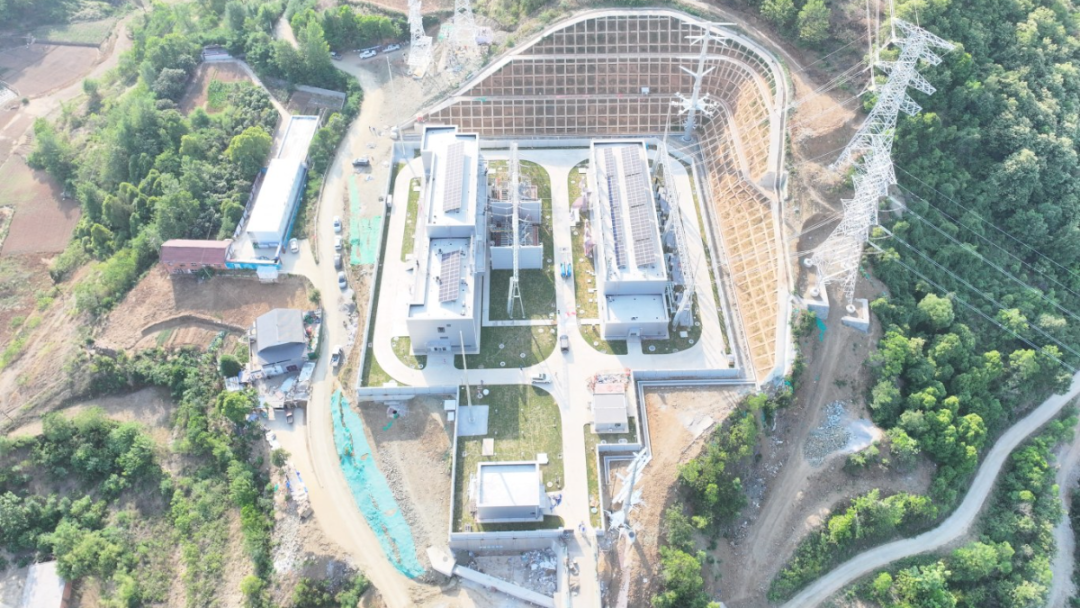

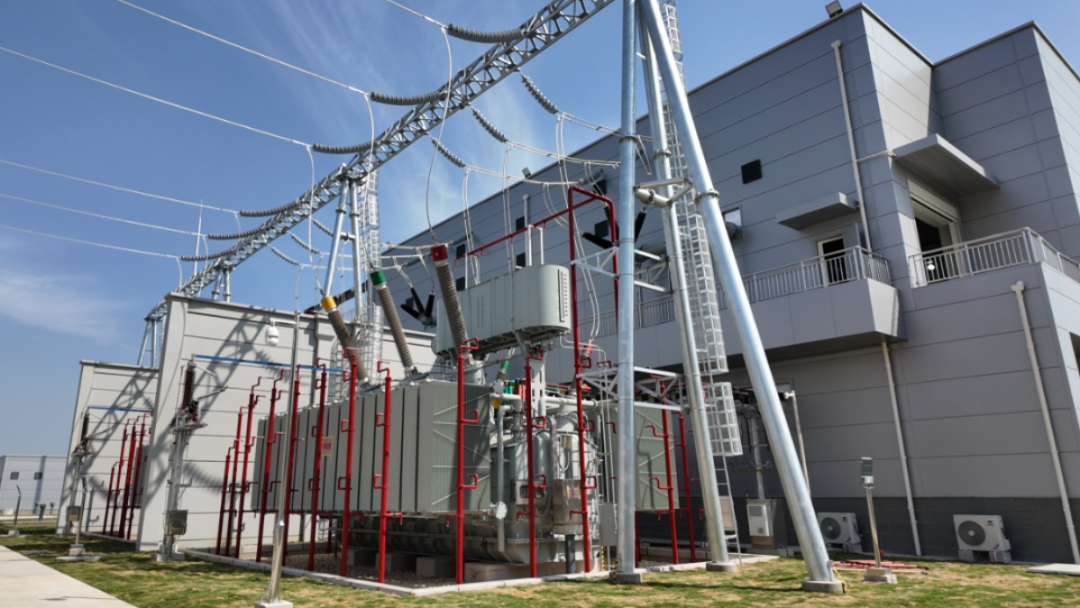

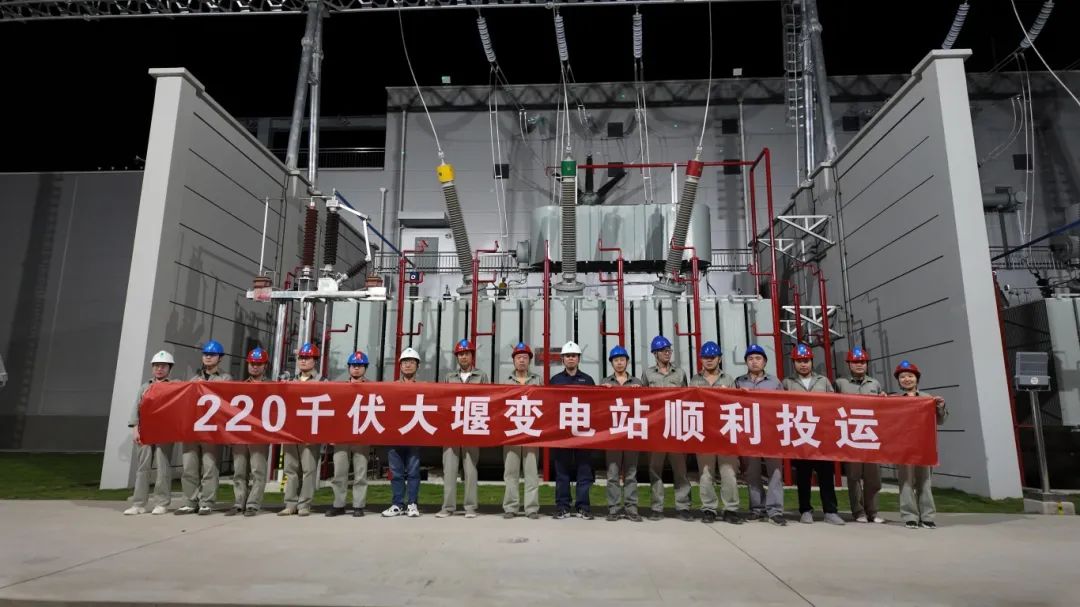

微信图片_20250614194901.jpg微信图片_20250614194907.jpg微信图片_20250614194922.jpg微信图片_20250614194627.jpg微信图片_20250617152651.png微信图片_20250614194618.jpg大堰220千伏变电站施工现场,特试班人员正在开展特殊试验工作。 拍摄者:熊思静.png大堰220千伏变电站施工现场,特试班人员正在开展特殊试验工作(3)。 拍摄者:熊思静.png

践行“样板先行”

安装质量备受肯定

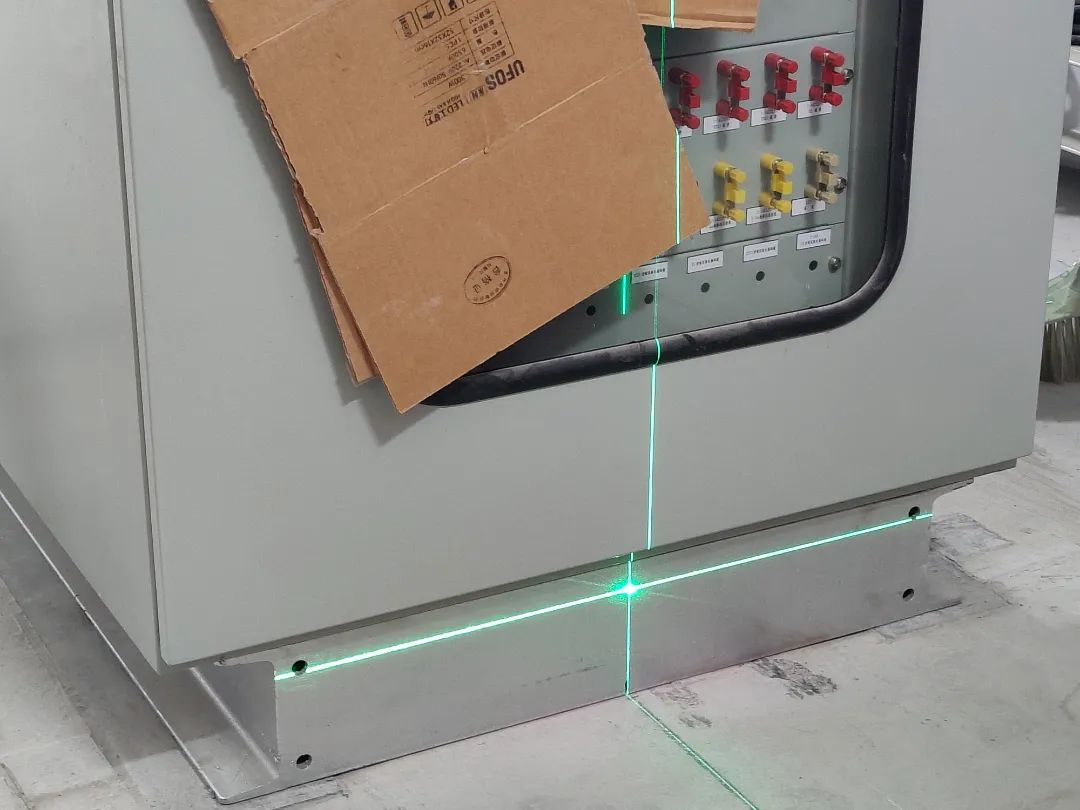

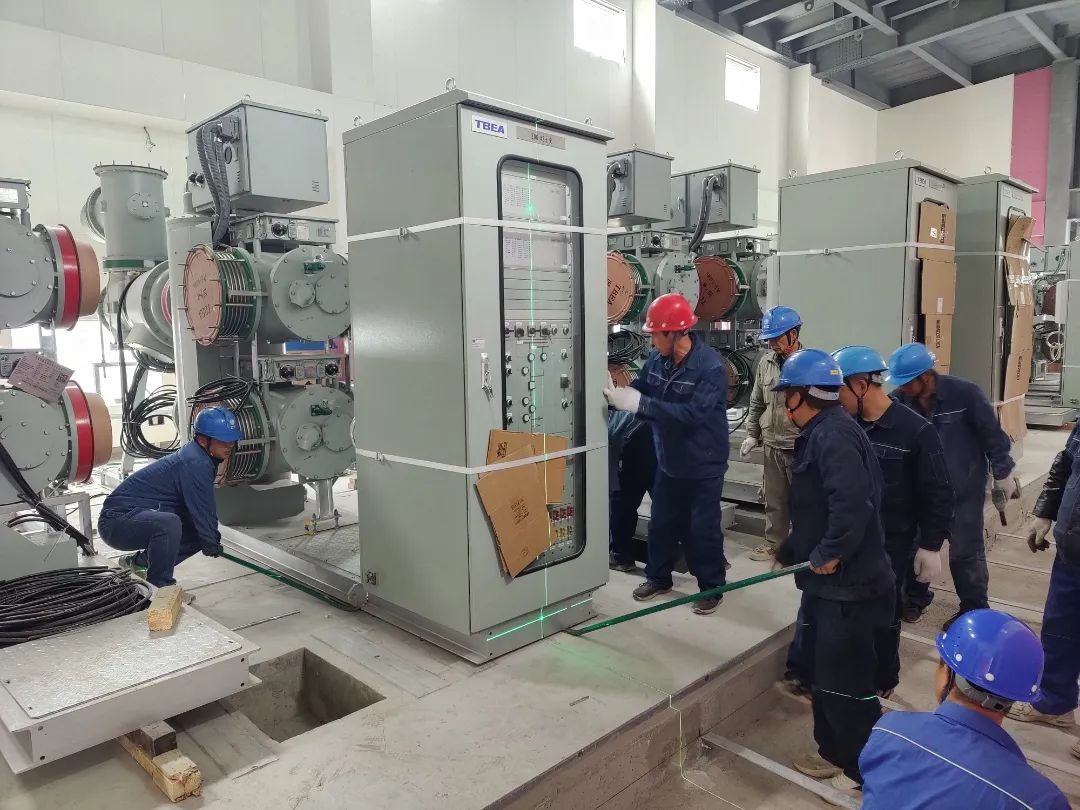

60余公里电缆铺设及网线施工的超长作业量远超同类变电站,二次施工作业量极大。秉持创国网银奖的工程目标,施工项目部以“样板先行”为指引,策划电缆敷设顺序,确保二次电缆敷设接线每个工作面按照标准工艺要求。一次设备GIS出线套管、母线的安装工作,采取悬吊线锤测量工艺的办法,每安装一个单元均会悬吊线锤与中线核对是否偏差,确保每一个施工细节都精益求精,最终GIS母线及出线套管设备与基础尺寸偏差控制在5毫米以内达到创优要求。同时,安装过程中也请到国网专家到现场指导,整体安装质量备受肯定。

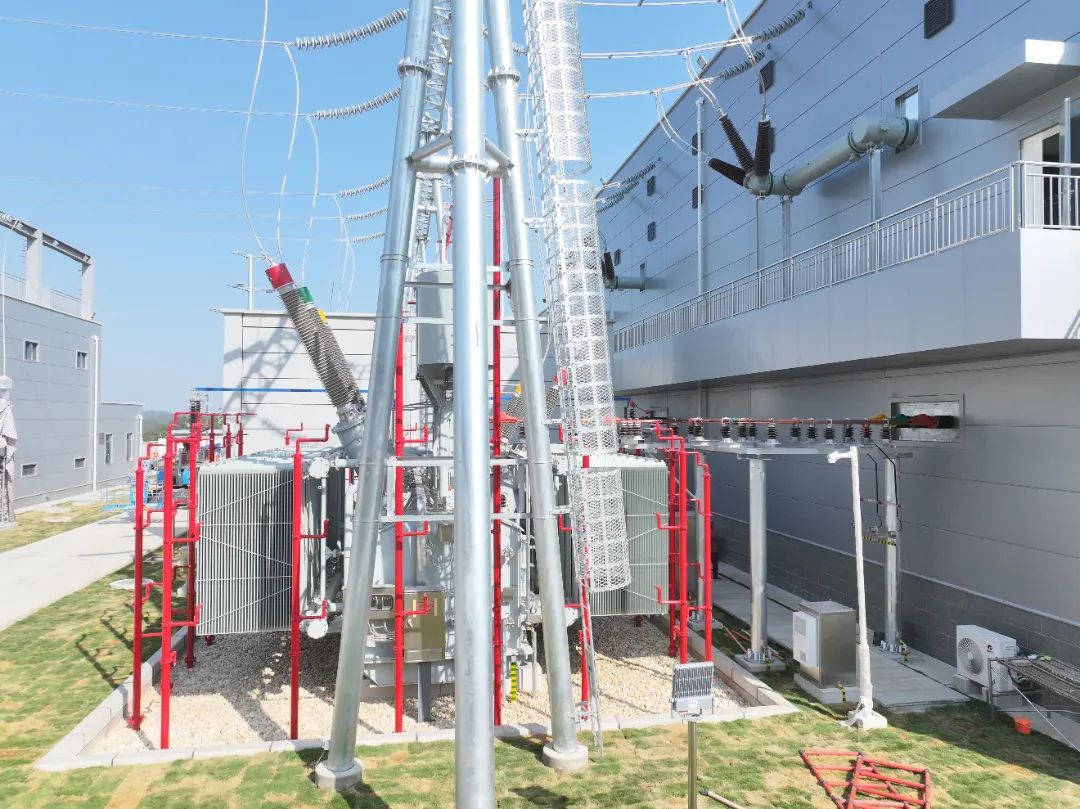

DJI_20000125135919_0569_D.JPG微信图片_20250617152249.jpgDJI_20250520161552_0605_D.JPG微信图片_20250614194722.jpg微信图片_20250617151529.jpg

西十高铁“充电宝”上线

武汉至西安3小时可达

大堰220千伏变电站不仅是西十高铁东河牵引站、箭流铺牵引站的“充电宝”,更是区域电网优化升级的关键节点。其投运后,将彻底重塑十堰西北部电网格局,一举改变北部地区长期依赖陕西电网供电的局面。随着西十高铁明年通车,该变电站还将成为区域经济发展的“加速器”,助力构建西安至十堰1小时经济圈、西安至武汉2.5小时铁路交通圈,为区域协同发展注入无限活力。


特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多电力信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
