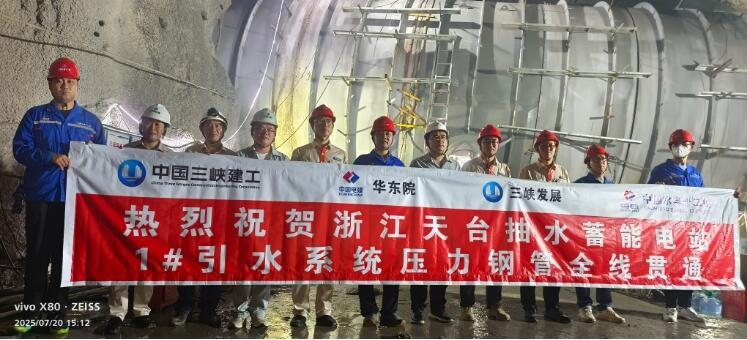

近日,随着最后一节压力钢管顺利合拢就位完成,国家能源重点工程——天台抽水蓄能电站1#引水隧洞压力钢管实现全线贯通。这一重大节点的顺利完成,标志着项目建设取得阶段性胜利,为电站1#引水按期充排水试验及首机发电节点目标奠定了坚实基础。
此次贯通的1#引水隧洞压力钢管全长1706.7米,压力钢管材质品种多、壁厚跨度大,板材材质分别有Q345R、600兆帕、800兆帕和1000兆帕四个级别,钢板厚度从18毫米到64毫米不等。上平洞和上斜井钢管直径均为6.6米,中平洞钢管直径6.2米,下斜井钢管直径5.8米,下平洞钢管直径由5.0米渐变为4.0米,引水系统还包括主管直径4.0米的钢岔管及2.8米直径的引水支管,并在临近厂房处渐缩至2.2米。
钢管安装期间,与土建、灌浆等多个专业交叉作业,施工组织难度极大。项目部采用“网格化管理”模式,细化施工计划,精准调配人力、机械等各项资源,确保各工序无缝衔接。同时,设立现场协调小组,每日召开碰头会,及时解决施工中的问题,最大程度减少窝工、返工现象,保障施工高效推进。特别是在最后贯通的冲刺阶段,项目部集中施工资源,三班倒连续作业,按期完成了项目业主、监理部对1#引水压力钢管安装下达的相应节点工期要求。
目前,天台项目压力钢管制作已全部完成、1#引水压力钢管已全线贯通。后续将全力推进2#引水隧洞压力钢管安装工作,以精品工程为目标,确保天台抽水蓄能电站按期实现发电目标。电站建成投产后,预计年发电量17亿千瓦时,每年可减少二氧化碳排放约104万吨,对优化区域能源结构、促进绿色低碳发展具有重要意义。
