8月13日20时08分,甘肃电投常乐电厂2×1000兆瓦燃煤机组扩建工程6号机组锅炉首次点火一次成功,为后续机组整套启动和并网发电创造了有利条件,向“双投”目标任务迈出关键一步。

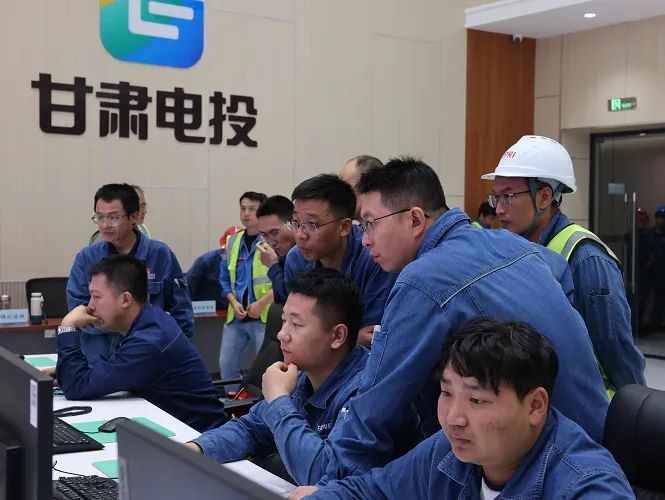

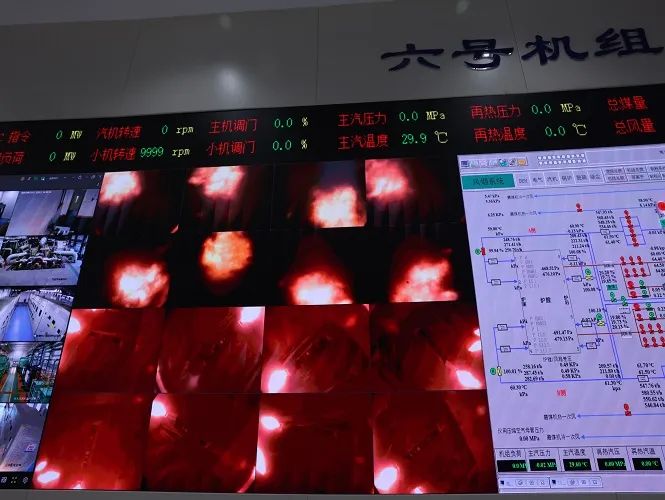

“开始点火!”下午19时40分,随着总调点火指令的下达,运行操作人员熟练地启动等离子拉弧、投粉等程序,随即,集控室火焰监视屏上瞬间火焰升腾并稳定燃烧,实时监测各系统运行参数指标均达设计要求,6号锅炉首次点火一次成功。期间,运行操作人员紧盯各项运行参数,按照升温升压曲线精准控制燃烧参数,实时监测炉内工况,确保锅炉系统平稳运行。
为确保锅炉点火一次成功,常乐发电公司高度重视,超前谋划。认真总结5号机组点火经验,积极协调各参建单位做好点火前准备工作。制定专项点火吹管试运方案,多次召开调试协调会,联合监理、调试、总包及施工单位分析研判点火过程中可能存在的制约因素,组织各专业技术人员围绕汽水、脱硫、除灰、风烟等锅炉点火关键环节系统,展开地毯式检查并形成问题清单,生产准备人员24小时轮流值班,反复研讨、验证,严格落实各项安全措施,及时处置各类问题隐患,确保点火万无一失。
