近日,中国水电十四局重点项目建设热潮涌动
一批关键工程节点相继达成
用高效履约彰显“安装尖锋”硬核实力
推动工程向投产目标稳步迈进
湖北团风魏家冲抽蓄电站16天双吊!机电安装按下“加速键”
9月6日,湖北团风魏家冲抽水蓄能电站末台(2号)机组座环蜗壳顺利吊装就位,吊装过程有序平稳、全程受控。此次吊装距首台机组(1号)座环蜗壳成功吊装完成仅间隔16天,标志着该电站机电安装工作全面提速。

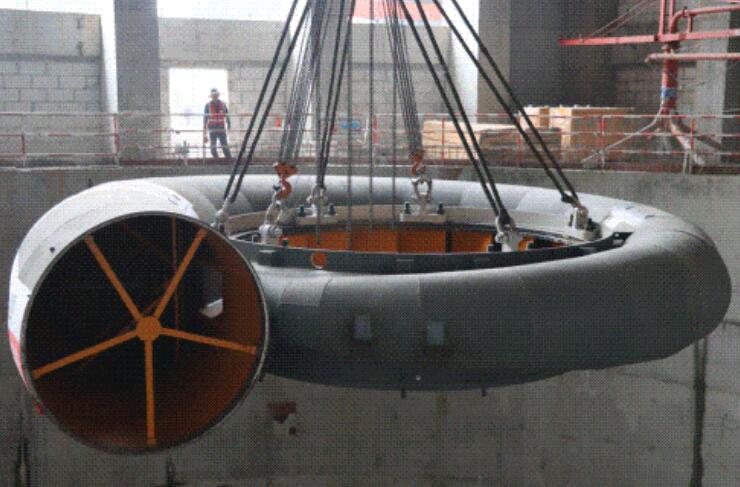

座环、蜗壳分2瓣到货,第1瓣重约44吨,第2瓣重约56吨。除凑合节外,其余蜗壳已与座环焊接成整体。蜗壳凑合节位于第1节和第11节,现场通过螺栓组合后实施焊接。吊装利用厂房200吨桥机主钩配合吊索具,精准吊装至机坑。蜗壳延伸段净重13.09吨,为单独到货部件,将于座环调整就位后进行挂装焊接。魏家冲抽水蓄能电站位于湖北省黄冈市团风县,是湖北省“十四五”重大实施项目之一。电站的水泵水轮机型式为立轴、单级、混流、可逆式,额定转速为300转/分钟,最大水头194.85米,采用金属蜗壳和立式弯肘型尾水管设计,总装机容量298兆瓦。
罗田水厂分水支线A线隧洞段压力钢管定位节顺利安装就位

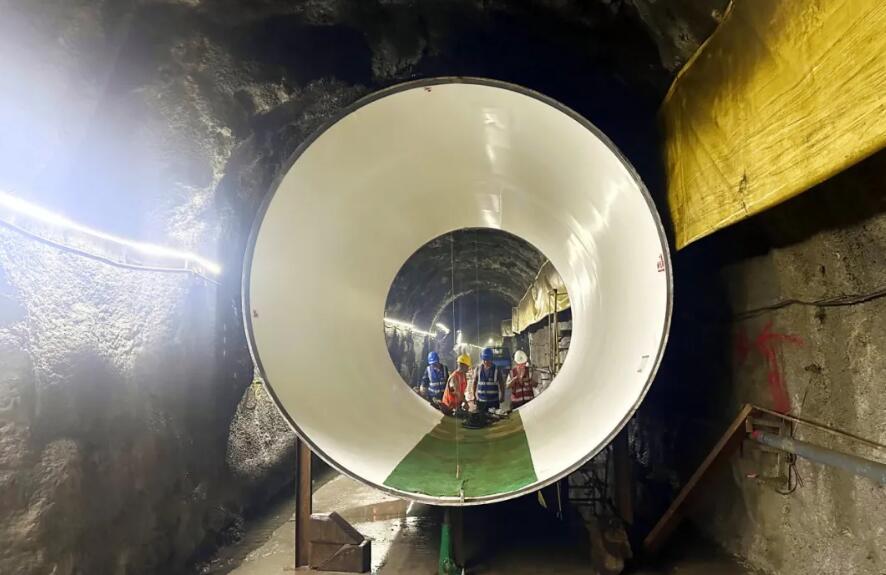

9月6日,罗田水库-铁岗水库输水隧洞工程罗田水厂分水支线A线隧洞段压力钢管定位节成功安装就位,标志着该支线A线隧洞段钢管安装工作正式启动。
罗田水厂分水支线A线起点为罗田阀室,终点至罗田水厂提升泵站,线路长1251.09米,其中钻爆开挖及掘进机开挖段长约992.90米、顶管段长约38.90米,以及明挖埋管段长约219.29米。
广东惠州中洞抽蓄电站首台机蜗壳水压试验圆满收官
9月7日,广东惠州中洞抽水蓄能电站400兆瓦首台机座环蜗壳水压试验圆满完成。
座环和蜗壳作为水轮发电机组的核心部件,其承压能力直接关系到机组的安全稳定运行。本次水压试验不仅是检验座环蜗壳设计合理性的系统检验,也是对安装质量成果的全面核验,同时有效消除座环蜗壳焊接残余应力,是实现蜗壳与钢筋混凝土联合受力的关键步骤。座环蜗壳水压试验压力值最高达16.89兆帕,在24个不同压力等级下分别完成相应操作,整个试验过程总耗时约750分钟,各项环节衔接紧密,数据监测严谨可靠。
浙江天台抽蓄电站3号机转轮吊装精准就位

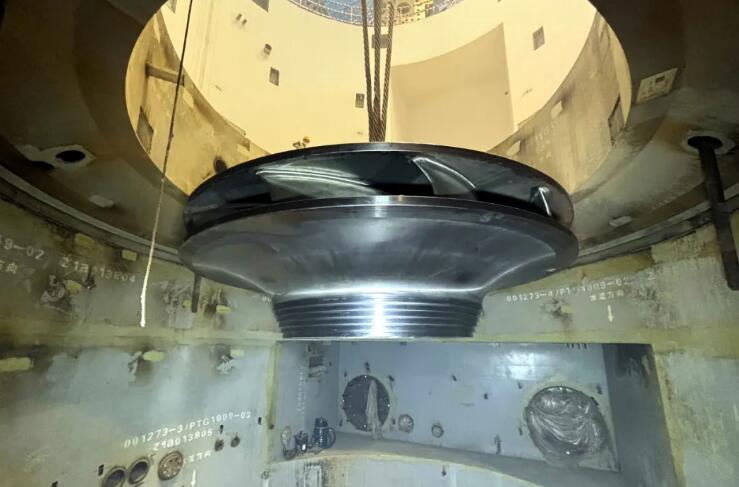

9月7日,浙江天台抽水蓄能电站3号机组转轮吊装工作顺利完成,这标志着该电站又一台机组正式进入核心部件安装阶段,为电站顺利投产奠定坚实基础。
转轮作为水轮发电机组的“心脏”,是实现水能向机械能转换的关键设备。本次吊装的转轮总高度1369毫米,最大外径4440毫米,总重达39.06吨。
