| 电力工程动态

沪渝蓉高铁合肥至武汉段穿越500千伏大道一二回改造工程顺利完工

来源:湖北送变电

时间:2025-11-28

11月26日21时52分,位于黄冈市红安县八里镇的沪渝蓉高铁合肥至武汉段穿越500千伏大道一二回改造工程顺利完工,为沪渝蓉高铁后续建设奠定坚实基础。

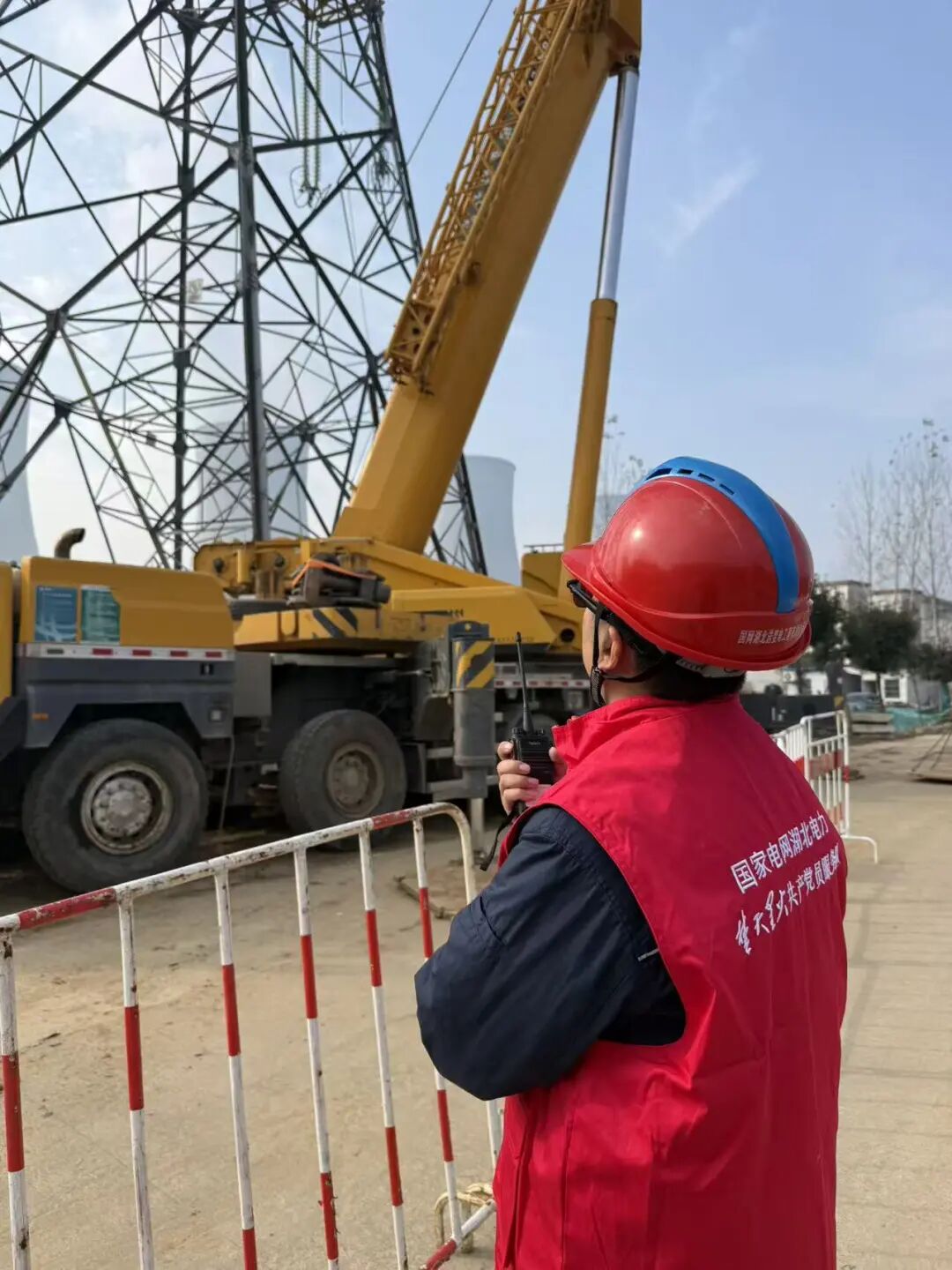

沪渝蓉高速铁路合肥至武汉段简称“合武高铁”,是国家高速铁路网“八纵八横”主骨架沿江通道的重要组成部分。其合肥至武汉段穿越500千伏大道一二回改造工程分黄冈市麻城市、红安县两段同步推进,施工任务涵盖新建杆塔6基、拆除旧塔4基,更换导线长度达1.197公里。项目于2025年11月初正式启动,构建“2个作业面、8个作业点”的全域施工布局。基础施工阶段投入2台低净空旋挖钻机,以专业设备保障基础浇筑质量与施工进度;铁塔组立及架线阶段,集中调配2台300T吊车、4台130T吊车、6台25T吊车、4台张牵一体机及4台2×80张力机等大型专业设备,组建6个立塔架线班组与2个跨越架搭设班组,累计投入180余名施工人员,形成“多点同步、全域联动、高效推进”的立体化作业格局。

为实现多作业面、多作业点的规范化管控,项目部建立“分级管控、精准调度、实时联动”机制,按作业区域划分责任单元,每个作业面配备1名技术负责人与1名安全员,每个作业点明确班组长与质检员,形成“面-点-人”三级责任链条;通过每日总结会统筹协调跨区域资源调配;制定统一的施工标准与安全规范,确保各作业点施工流程、技术参数、安全要求保持一致,实现“分散作业、集中管控、质量同源”的管控目标。为确保施工万无一失,项目部联合专家提前开展多轮现场勘察,量身制定专项施工方案;在跨越施工前3天,多次组织参建人员分批次开展安全技术交底,明确任务分工、节点计划及安全质量管控要点,确保人人职责明晰、操作规范。


为最大限度降低对合武高铁日间运营的影响,所有跨越施工均集中在11月17日至21日每日0时至4时的“天窗期”内进行。此时正值寒潮来袭,夜间气温骤降至0℃以下,凛冽低温不仅严重考验着一线施工人员的体能和耐力,也对机械设备的稳定运转、导线架设的精准控制等关键环节构成严峻挑战。

面对恶劣天气条件,项目部第一时间启动低温施工应急预案,为施工人员配齐防寒服、保暖手套等御寒物资,对各类机械设备进行防冻维护,同步开展临时设施的全面排查与加固,并大幅增加现场巡查频次。

微信图片_20251120111326_1623_38.jpg33.jpg微信图片_20251120111325_1622_38.jpg微信图片_20251127094445_1415_102.jpg

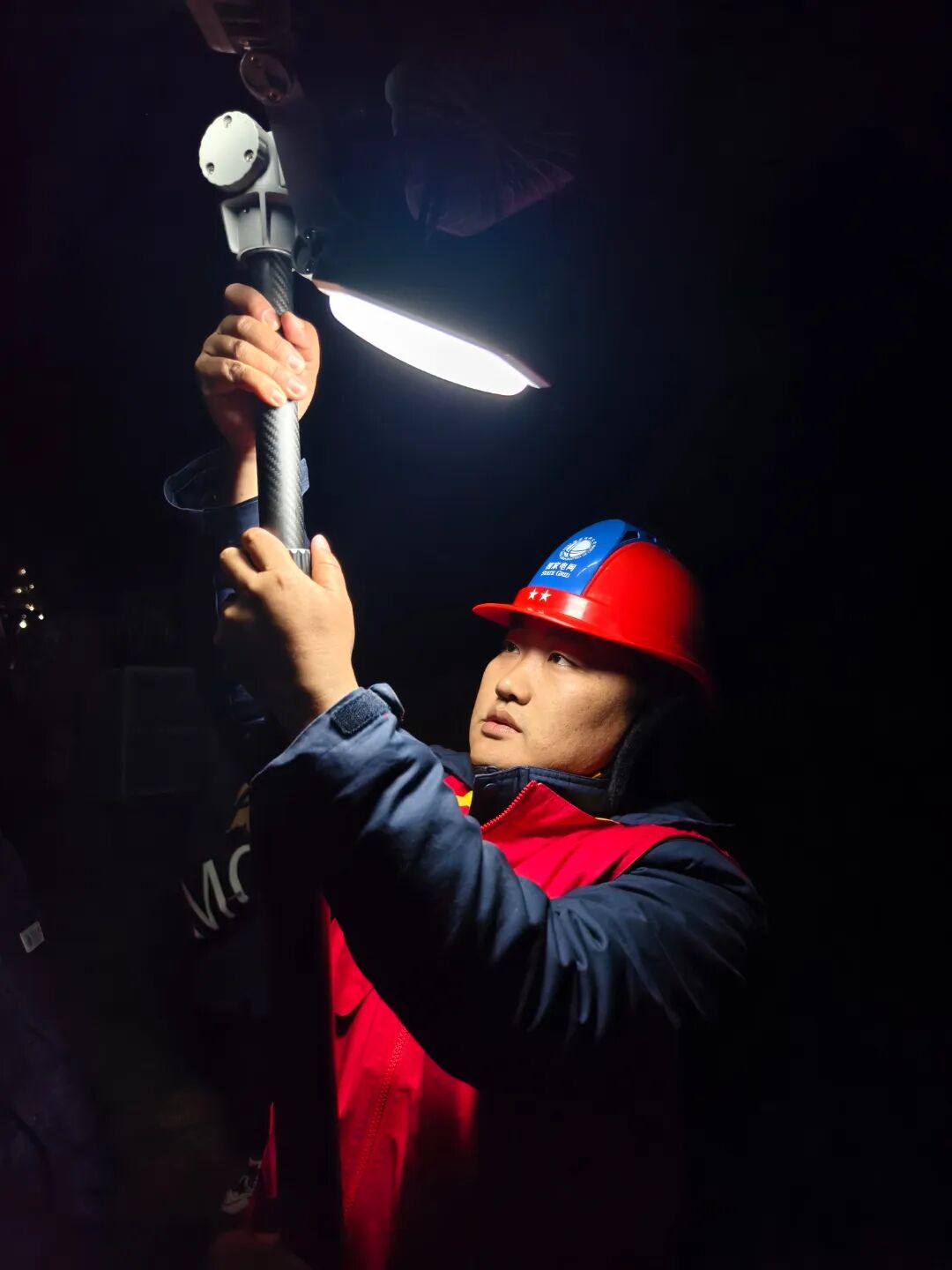

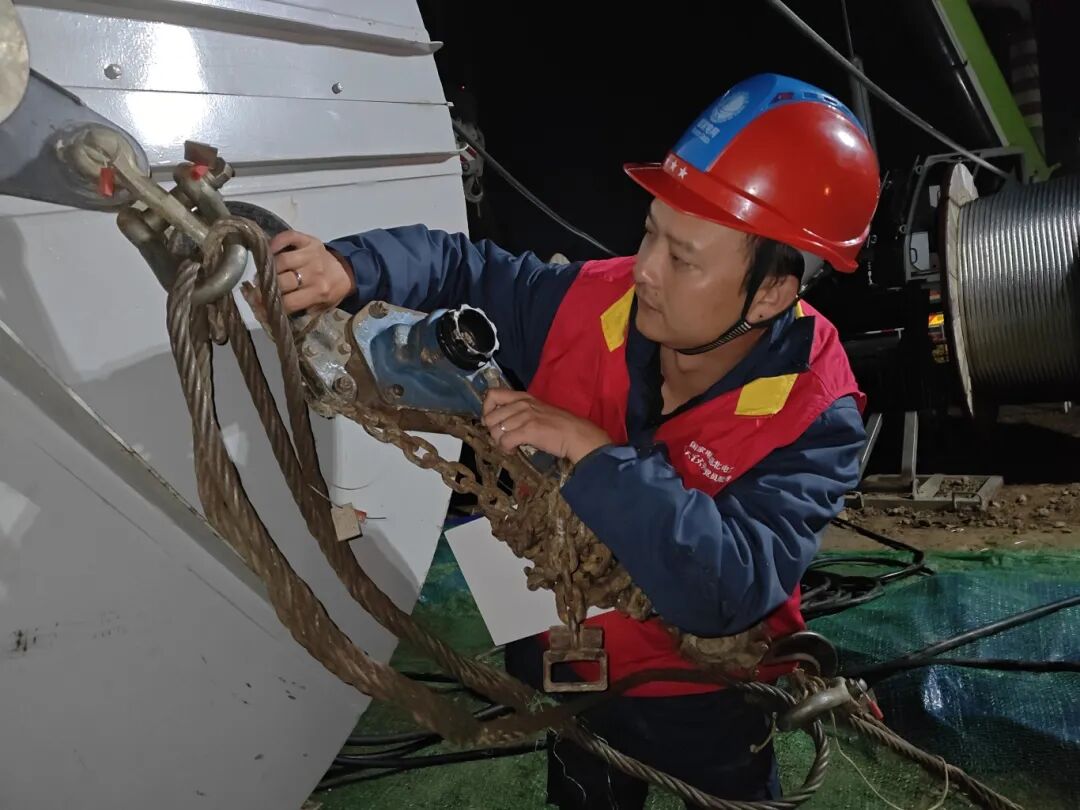

尽管准备充分,“天窗期”时间依然极为紧张。为确保在有限时间内完成封网、放线、挂线、拆网等一系列施工,全体参建人员身着厚重防寒服,顶低温、抗严寒,昼夜奋战、连续作业, 不少同志坚守岗位超40小时不曾合眼,凭借娴熟精湛的操作技能与坚韧不拔的攻坚毅力,高效推进关键工序,确保施工进程未受低温天气影响。


夜间施工期间,项目部提前在铁路两侧搭设跨越架,顶部铺设封顶网,构建立体防护屏障;配备充足照明设备与应急电源,设置醒目交通标志、安全标牌及警戒灯,为夜间低温施工提供坚实安全保障;在每个跨越点设置固定看护点,指派专人全程监护并保持通信畅通。此外,项目党员组建“红领稽查队”,常态化开展安全稽查工作,有效杜绝现场违章行为。

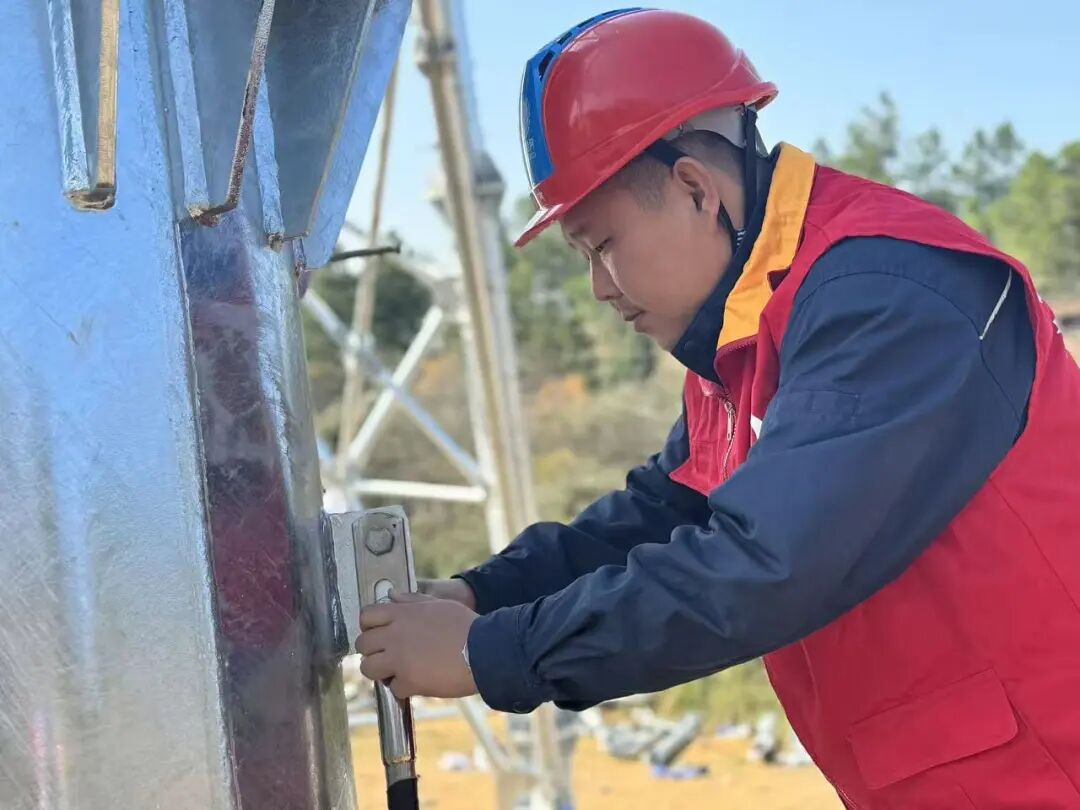

下一步,项目部将扎实推进后续场地清理、塔腿保护帽安装等收尾工作,做到“工完料尽场地清”,确保项目完美收官,为沪渝蓉高铁顺利通车及区域经济社会高质量发展注入强劲动能。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
