12月11日,三门核电二期500千伏送出工程第二阶段正式投运并网。该工程的成功投运,实现了三门核电二期机组与浙江主干电网的可靠连接,为台州区域能源安全和绿色低碳转型注入了新的动力。

三门核电二期500千伏送出工程起于三门核电二期500千伏升压站,穿越台州市三门县,最终接入宁波市宁海500千伏变电站,全线新建杆塔89基、新建线路折单长度79.471千米。作为践行“绿保稳”战略的重要实践,该工程成功构建起清洁电力外送的高效通道,进一步夯实了区域能源互联的骨干网架。

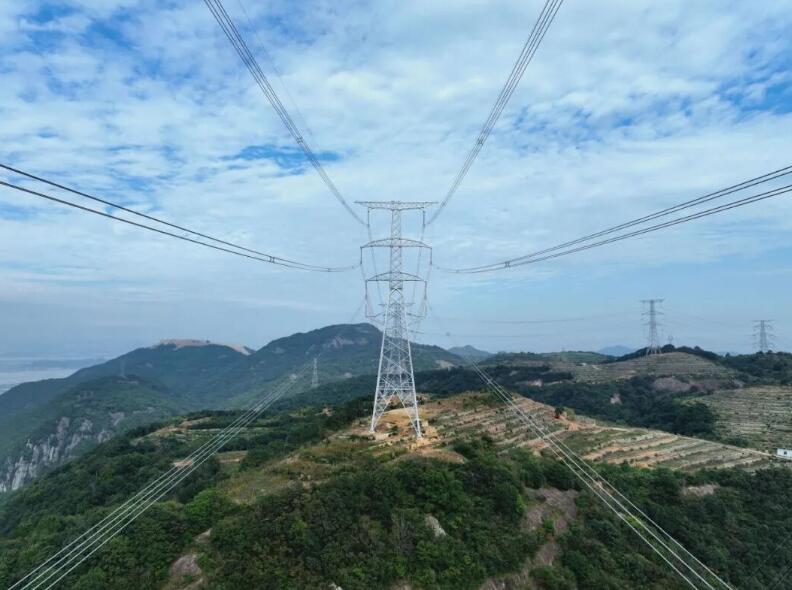

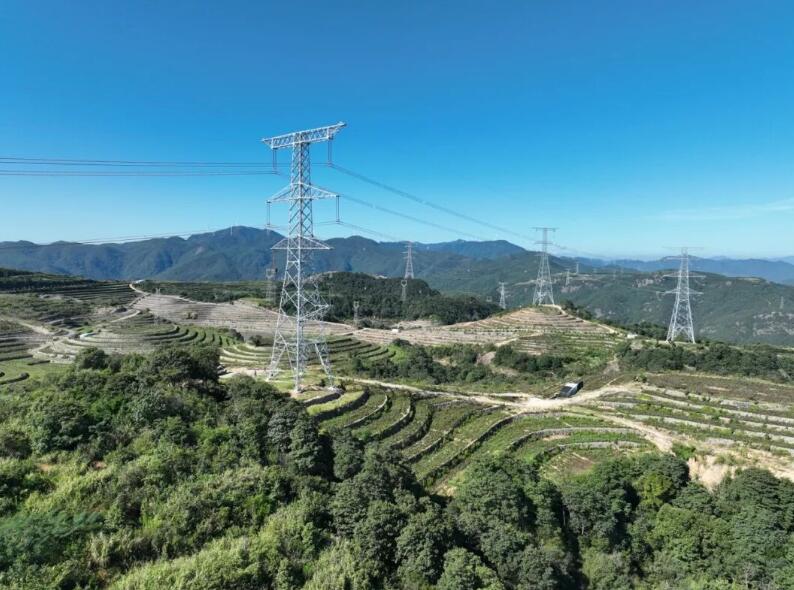

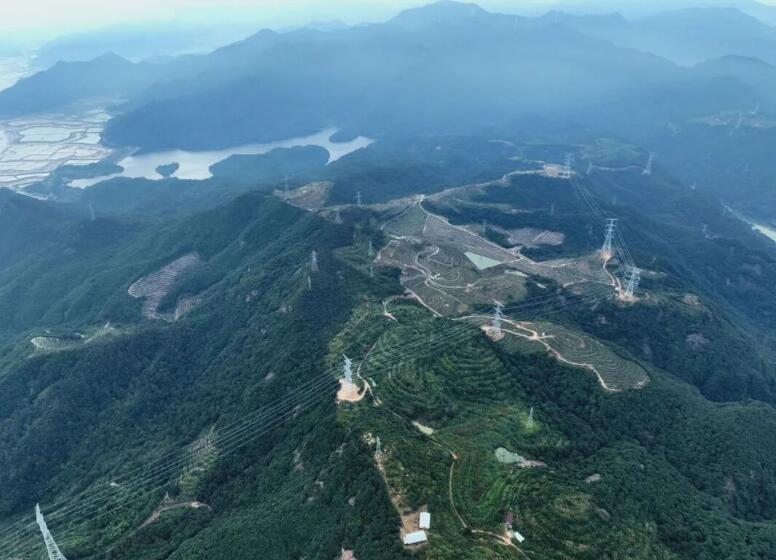

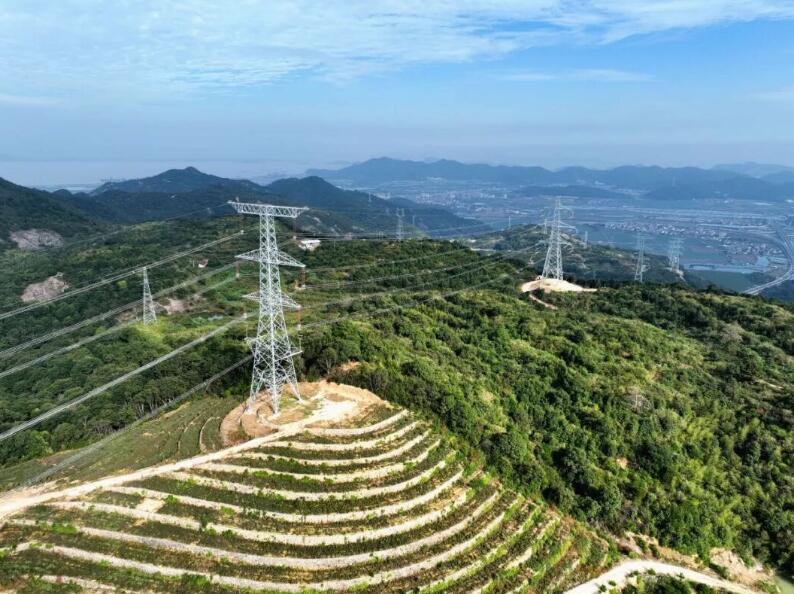

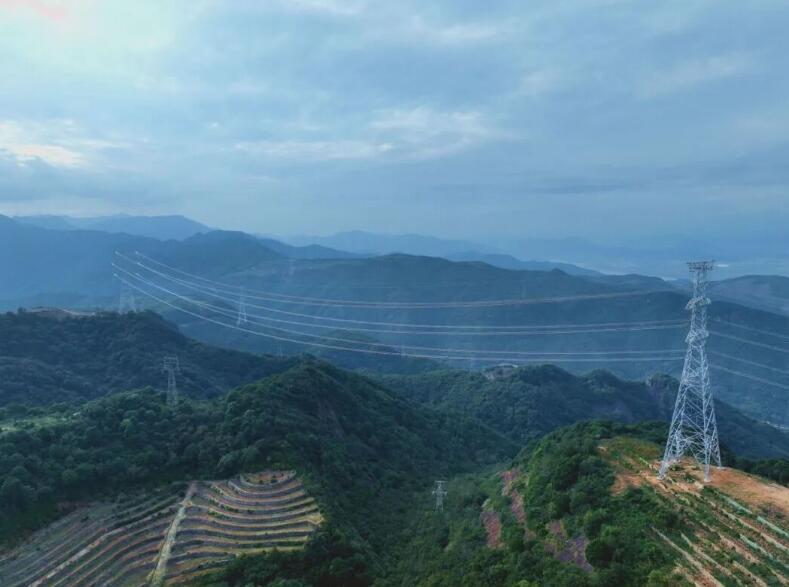

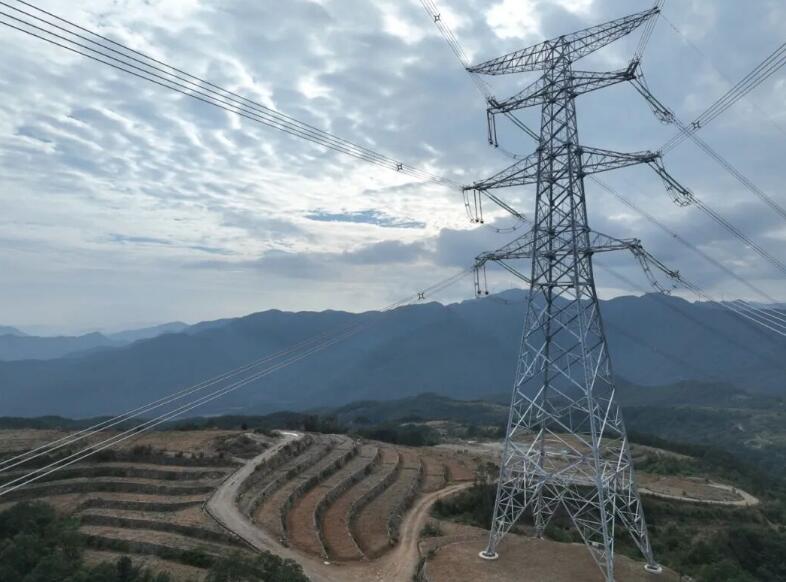

为确保工程建设有序推进,项目团队前期开展了周密策划部署。线路途经山区比例较高,其中山地占52.3%、高山峻岭占20.6%、丘陵占6.5%,交通条件普遍较差。为此,项目团队灵活运用挖孔桩、岩石锚杆、岩石嵌固、微型桩及灌注桩等多种形式,确保每基铁塔稳固可靠;通过同塔双回路架设和重型索道运输,在保证工程质量的同时,最大限度减少对自然环境的影响。

面对沿线密集的跨越任务,项目团队运用无人机测绘、三维建模等技术,制定“一跨一策”专项方案,并依托高精度定位设备和柔性跨越架等创新工艺,安全高效完成各类复杂跨越,具体包括:高速公路4次、国道1次、省道2次,以及不同电压等级输电线路——220千伏线路7次、110千伏线路8次、35千伏线路6次、10千伏线路21次。

对于山区线路多、单基运输量高达数百吨的工程特点,团队则采用双倍乃至四倍主材的加固方案,确保了复杂地形下的线路稳定性。同时,项目团队全面推进机械化作业,广泛应用自立式角钢塔、一体化牵张设备、高空施工平台等先进装备,显著提升了施工效率与安全水平。

“我们把生态保护贯穿工程建设全过程。”施工负责人夏胜忠说道。工程线路需穿越三门县北部水土保持生态红线和中部水源涵养生态红线,共计约9.727公里,涉及18基塔位。

项目团队深入践行“绿色施工”理念,以索道运输替代临时道路修建,并引入专业复绿单位及时开展植被恢复,高标准落实生态保护要求,实现工程建设与环境保护的协调发展。此外,数字化智能管控平台与视频监控系统共同构建起全覆盖、立体化的监管网络,实现对施工全过程的精准把控,为工程质量和安全保驾护航。

据悉,三门核电二期工程是国家核电自主化依托项目的重要延伸,采用两台CAP1000核电机组,设计寿命达60年。本次送出工程的投运将为核电项目搭建起稳定可靠的“能源走廊”,将与一期工程共同形成总装机容量500万千瓦、年发电量400亿千瓦时的区域能源枢纽。源源不断的绿电由此注入电网,大幅增强浙江电网的供电可靠性和调峰能力,为长三角经济社会高质量发展筑牢能源保障根基。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国能建烟塔公司 6小时前
津电送馨 9小时前
榆神能源集团简讯 9小时前
西北电力建设工程监理公司 11小时前
中国能建广东火电 11小时前
上海电力建筑工程有限公司 1天前
图片正在生成中...
