|
水力发电
来源:七局视界
时间:2025-12-31
岁末隆冬,雅砻江薄雾绵绵寒意浓
青山两岸,建设者步履不停战犹酣
12月30日
水电七局牵头承建的
国家“十四五”规划能源领域重点项目、
全建设周期采用EPC模式的
百万千瓦级水电站
——国投集团雅砻江公司卡拉水电站
召开大坝混凝土浇筑
暨工程建设推进大会
标志着工程正式从基坑开挖阶段
转为大坝混凝土浇筑阶段

大坝混凝土浇筑暨工程建设推进大会
智能建造

升级大型水电管理模式
卡拉水电站位于四川省凉山彝族自治州木里藏族自治县境内,是雅砻江中游河段第七级水电站,西南清洁能源基地建设关键工程,更是优化区域能源结构、助力 “双碳” 目标实现的重要支撑。

卡拉水电站效果图
电站总装机容量1020兆瓦,枢纽主要建筑物由挡水建筑物、泄洪消能建筑物及引水发电系统等组成。挡水建筑物采用碾压混凝土重力坝,最大坝高123米。

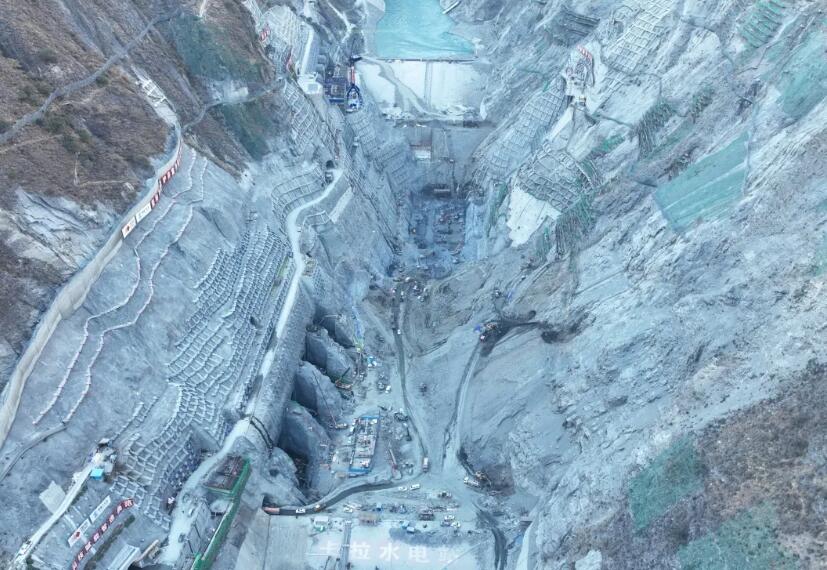

俯瞰卡拉水电站大坝施工
工程开挖、混凝土浇筑等环节深度应用数字化、信息化、智能化技术,构建国内水电行业首个全业务、全流程、全要素智能建设平台,打造继锦屏、杨房沟水电站之后的大型水电EPC建设管理3.0版本。
创新攻坚
强化施工全过程管控
项目在基坑开挖阶段面临地质状况复杂、基坑渗水量大等诸多挑战,攻坚小组与党员突击队积极开展技术攻关,优化施工方案,采用“分层开挖、随层支护”的作业模式,借助智能建设平台,开展锚杆智能灌浆、锚索智能灌浆、锚索智能张拉试验;创新构建边坡高精度三维数字化模型,研发岩体构造特征自动识别评价软件,为特高陡边坡危岩体治理提供支撑;打造“GIS+BIM 边坡危岩体治理数字化模型”,建立落石轨迹模拟分析方法,显著提升高空作业安全管控效能。

危岩体施工
研发采用缆索24小时远程无损探伤监测设备,填补行业技术空白;研制新型锚索支护结构、超长预应力锚索孔造孔技术和强漏失地层灌浆工艺,成功解决复杂地质条件下的边坡锚固难题,有效控制边坡稳定性,比合同工期提前3个月完成大坝基坑开挖任务,为提前实现大坝及泄洪消能系统成功转序奠定坚实基础。

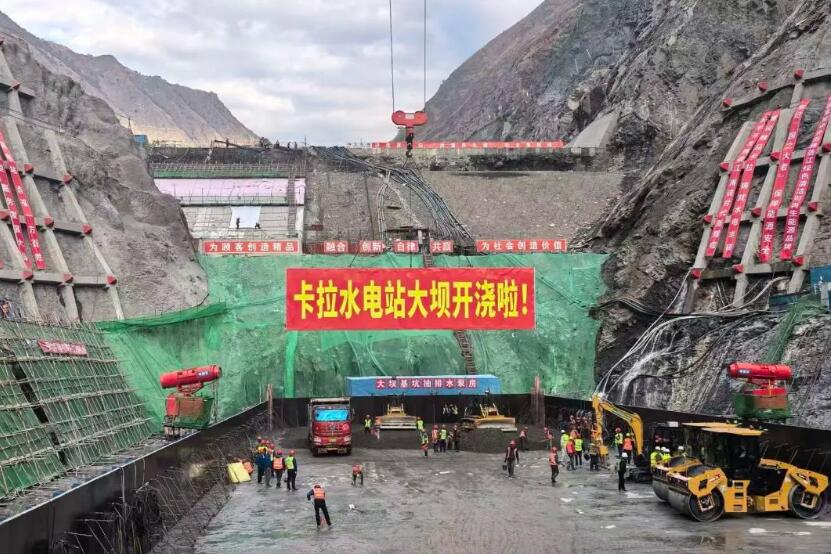

大坝首仓混凝土浇筑
项目所在地早晚温差大,为克服混凝土温控挑战,确保大坝浇筑质量。项目采用“粗骨料一次风冷+拌和楼骨料二次风冷+冷水+片冰”预冷工艺,将混凝土出机口温度稳定控制在11℃左右;从运输到入仓,配备“智能护航队”进行全程把关,让混凝土始终处于“舒适区”;混凝土入仓后,启用混凝土养护过程智能监控系统,实时采集与智能分析,并动态调控相关参数,让混凝土在坝基上稳稳扎根。

大碧沟混凝土生产系统

混凝土运输过程监控
电站投产后,年平均发电量约46.5亿度,相当于每年可节约标煤140万吨,减少排放二氧化碳320万吨。同时,其具有的发电量大、电能质量优越、丰枯出力均衡的特点将对改善四川电网枯期水电出力不足、优化四川电网电源结构具有重要意义。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中电建水电开发集团有限公司 34分钟前
水利部长江水利委员会 35分钟前
中国电建机电安装公司 39分钟前
国家能源集团广东公司之声 1天前
水电五局机电制造安装公司、五公司 1天前
华安县水利局 1天前
图片正在生成中...
