2025年12月底,由温州市能源发展有限公司核能公司参投的中广核浙江三澳核电项目连续实现两大关键节点:1号机组于12月27日顺利完成首炉核燃料装载,正式进入带核运行调试阶段;2号机组于12月31日完成外穹顶结构封顶,标志着一期主体工程土建施工圆满收官。

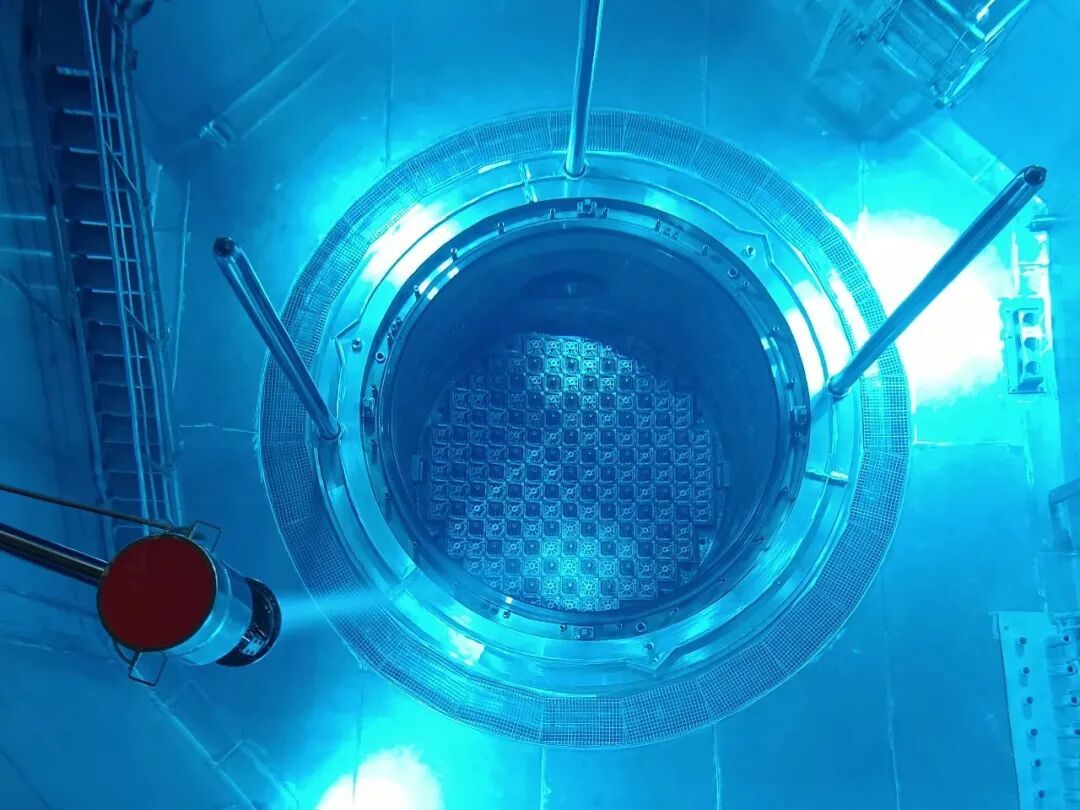

12月27日,中广核浙江三澳核电项目1号机组按计划顺利完成首炉177组核燃料组件装载工作,标志着长三角地区首个“华龙一号”机组正式进入带核运行调试新阶段。核燃料装载是核电机组建设和运行的重要里程碑节点,对操作精度要求极高,所有组件定位偏差须控制在1毫米以内。自装料工作正式启动以来,项目团队深入践行“严慎细实”的作风,严格执行规程,全程安全质量受控,并经生态环境部华东核与辐射安全监督站监督员现场核验合格,为后续临界、并网发电奠定了坚实基础。

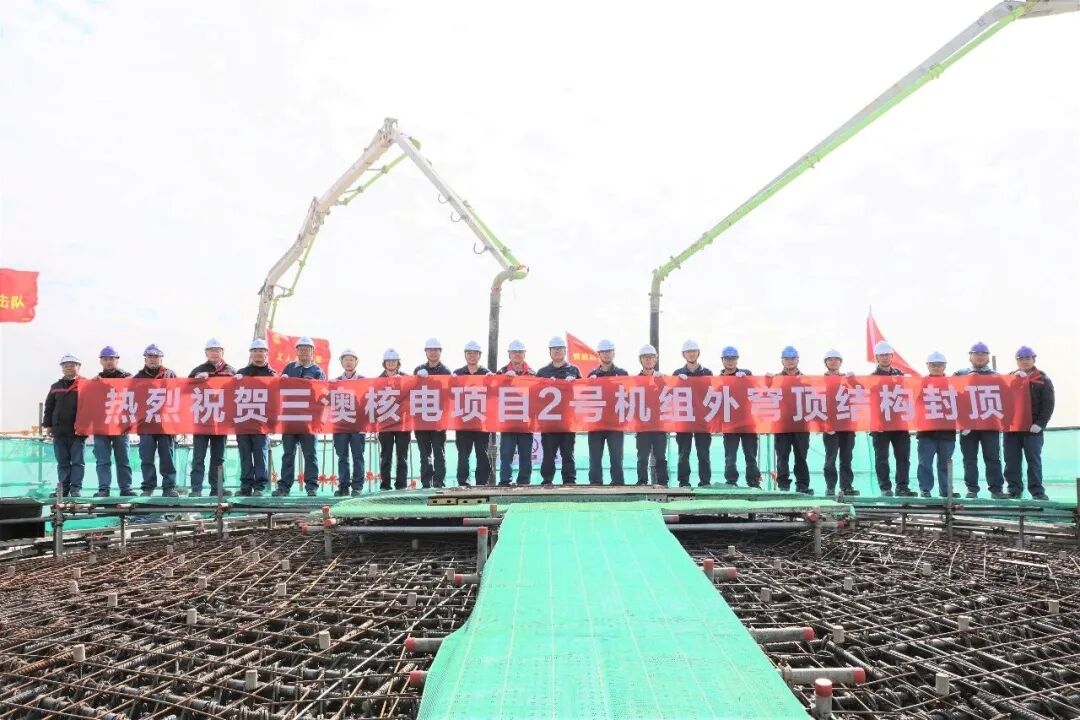

12月31日,三澳核电2号机组外穹顶结构顺利完成封顶。标志着该机组反应堆厂房主体结构全面完工,也为三澳核电一期主体工程土建施工画上了句号。在施工过程中,项目团队积极应用“学习曲线”管理方法,充分借鉴1号机组穹顶施工经验,动态优化作业逻辑,并创新采用“原位逆作法”等工艺,实现自上而下、第一层与第五层同步施工,使施工周期较1号机组缩短32天。同时,团队在保障安全性能和质量的基础上,对穹顶内侧免拆钢模板实施轻量化设计,较1号机组减重220吨,降低建安成本约42.5%。
项目关键节点的达成,为“十四五”核电建设画上了圆满句号,也开启了“十五五”发展的新篇章。下一步,公司将积极履行国企责任,持续深耕以核能为代表的清洁能源领域,为区域绿色低碳转型与高质量发展注入强劲动能。
