贵州500千伏仁义~独山第二回线路工程二标段稳步推进基础施工

来源:黔送铁军

时间:2026-01-12

近日,贵州省重点电力建设工程——500千伏仁义~独山第二回线路工程二标段施工现场一片繁忙景象。全体参建人员紧扣“保安全、抓质量、抢进度”目标,全力攻坚基础施工关键节点,为后续架线及投运工作筑牢根基,奋力冲刺首季“开门红”。

据了解,该标段线路全长124.959公里,共需建设铁塔244基,其中新建236基、利用已建双回塔8基。工程设计标准高、技术要求严,标段内地形复杂,平地、丘陵、山地、高山占比分别为8.96%、20.177%、55.143%、23.784%,复杂地貌给施工组织带来不小挑战。

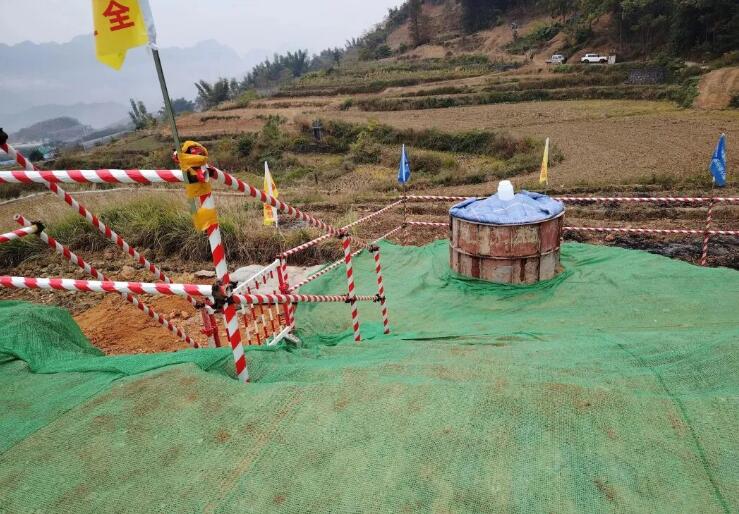

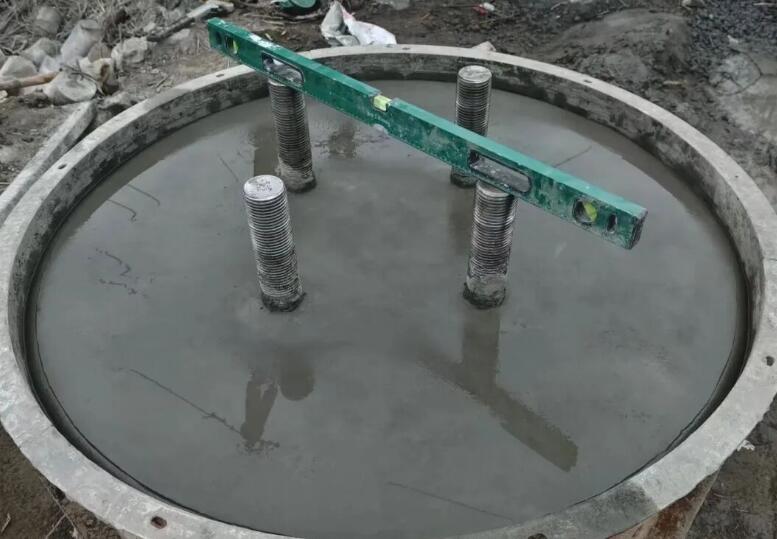

面对诸多难点,项目部精准施策提升施工效能。针对山地、高山段运输难、作业面小等问题,团队通过优化施工方案、增设临时便道、采用小型化设备等方式提速增效;针对冬季施工特点,严格落实混凝土保温养护等保障措施,确保基础工程质量达标。截至目前,项目已投入施工人员270人、项目管理人员12人,现场机械运转有序,安全措施落实到位,累计完成基坑开挖110基、基础浇制91基。

按照春节前施工计划,项目将力争完成基坑开挖140基、基础浇制140基,实现施工进度大幅突破。“我们将紧盯节点目标,合理调配资源,在确保安全质量的前提下加快施工节奏,为年后全面进入组塔架线阶段争取主动。”现场负责人表示。

据悉,该工程投运后,将进一步优化贵州西部电网结构,显著提升区域供电可靠性,为沿线新能源消纳及地方经济高质量发展提供坚强电力支撑。
