烟威1000千伏特高压交流输变电线路工程(2标)全面进入组塔高峰期

来源:华东送变电工程有限公司

时间:2026-01-14

1月12日,由公司承建的烟威1000千伏特高压交流输变电线路工程(2标)全面进入组塔高峰期。烟威线作为山东“十四五”电网核心工程,战略意义非凡。项目建成后,胶东半岛供电能力将提升800万千瓦以上,显著提升电网消纳清洁能源的能力,减少标煤消耗约600万吨/年,并减排二氧化碳约1600万吨/年。

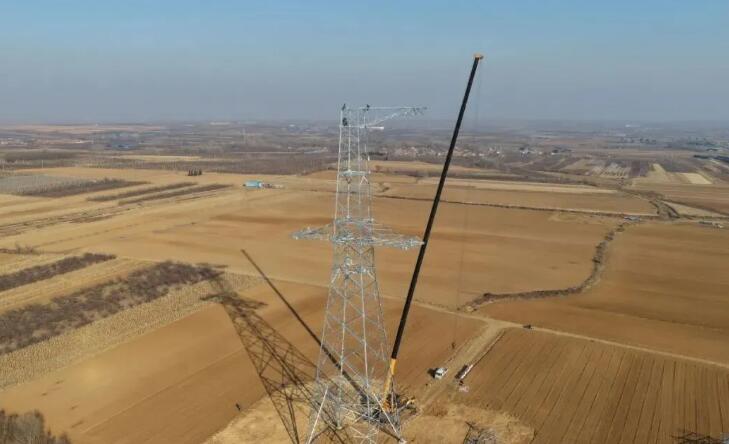

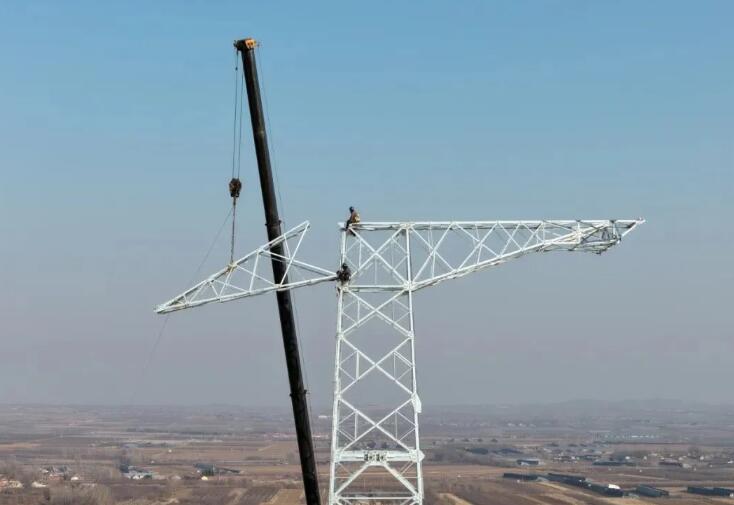

本标段全长88.547公里,需新建铁塔185基,普遍为大吨位铁塔,最大重量达292.61吨,给组塔施工带来了极高的技术要求与安全挑战。为此,项目团队采用“多吊车协同流水线作业”,按吨位分级接力:先由小吨位吊车完成铁塔塔材的分检与地面组装工作,待分拣及组装施工完成后,小吨位吊车即刻退场转场至下一基塔位开展作业,大吨位吊车随即进场接力,完成后续构件吊装;针对更重的铁塔,在上述吊车退场后,超大吨位吊车凭借强大的吊装能力进场收尾,确保所有吊装任务精准落地。相比单基组塔完成后转场至下一基,“多吊车协同流水线作业”既实现设备高效周转,又规避频繁转场安全风险,筑牢安全底线的同时,大幅提升施工效率。

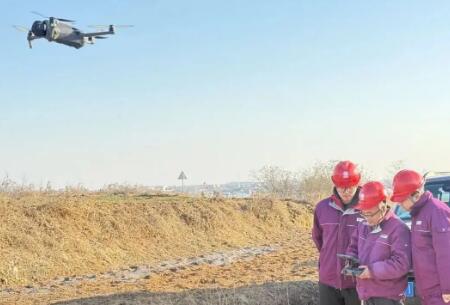

为保障组塔高峰期安全与质量,项目部创新监管模式,配备三个专业巡视组聚焦安全管控核心任务。巡视组配备无人机,时刻察看组塔高空人员是否失保,通过“空中巡查+地面值守”立体监管,精准排查高空作业隐患,切实筑牢安全质量防线。

项目部同步注重青年人才培养,以工程为“练兵场”搭建成长平台,根据“技能树”模块逐一推进培养工作。青年员工从线路复测模块起步,深入学习至杆塔组立模块,逐步掌握各核心模块内容并付诸实践。从基础阶段各项转序质检工作,到组塔阶段多种塔型的单基策划编写,项目部依托“技能树”引导青年员工全程深度参与,在实践中锤炼青年员工的基础能力与技术技能,为公司储备人才力量。

下阶段,项目部将全力推进铁塔组立工作,预计将于2026年5月完成本标段铁塔组立任务。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

陕西安康330千伏金栗线(安康段)完成检修技改

陕西安康330千伏金栗线(安康段)完成检修技改

陕西送变电工程有限公司 27分钟前

河北蠡县热电联产项目1号主厂房顺利封顶

河北蠡县热电联产项目1号主厂房顺利封顶

安徽电建二公司河北蠡县热电联产项目 1小时前

吉林中心站发布省内输变电工程实体质量检查工作规范

国家能源局电力可靠性管理和工程质量监督中心 1小时前

湖南陕煤石门项目2号机组发电机定子吊装就位

湖南陕煤石门项目2号机组发电机定子吊装就位

安徽电建二公司石门项目部、电力工程事业部 1小时前

2025年12月份电力质监工作情况简报

国家能源局电力可靠性管理和工程质量监督中心 1小时前

查看更多 >

图片正在生成中...

关闭
加群交流
返回
