四川中煤广元项目2号机组高压加热器及前置冷却器完成吊装

来源:中国电建建设公司

作者:吴桐

时间:2026-01-20

1月17日,中国电建建设公司中煤广元项目2号机组顺利完成0号高压加热器及3号高压加热器前置冷却器的吊装作业,标志着电厂热力系统大型设备安装取得关键进展,并为后续管道安装奠定坚实基础。

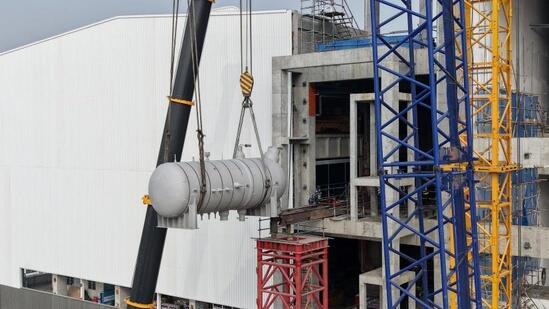

上午9时,重达40.56吨的3号高压加热器前置冷却器开始起吊,经两小时精密作业安全就位;下午2时,项目团队接续吊装重达110.1吨的0号高压加热器,两件设备均顺利安装于除氧间26.5米层。本次吊装由400吨履带吊与500吨汽车吊进行双机抬吊作业,指挥与操作人员通过引绳精准调控设备姿态,全程安全受控,定位精确。

本次吊装任务的顺利完成,充分体现了项目团队在技术方案制定与现场执行方面的扎实能力,标志着2号机组大件吊装工作圆满收官,为后续管道安装工作创造了有利条件。

该项目的建设将有助于改善四川省电源结构,进一步巩固和提升全省及广元地区用电保障,提高负荷中心供电可靠性,增强受端电网抵御严重自然灾害能力,提高电网安全稳定水平,增强电网调峰能力。项目建成投产后,预计年发电量约90亿千瓦时,年产值37亿元以上。
