“安全”“计划”“协作”“创新”……在衢州项目部的月度工作会议上,送电二公司施工三队技术员黄志豪,在工作笔记里一笔一画记下这些关键词。彼时窗外的群山还笼罩在深秋的薄雾中,但他早已深知这些词汇背后承载的责任与重量——这场跨越衢江与龙游两地的架线攻坚战,让他对这份使命有了深刻的体悟。

2026年1月14日下午,当最后一段导线的走板平稳抵达N27桩号,施工现场爆发出热烈的欢呼声。这一刻,浙江衢江抽水蓄能电站500千伏送出工程正式完成全线贯通,这条横跨两个区县、总长37.651公里的“电力动脉”,即将在群山之间铺就成型。

黄志豪攥着手中的对讲机,指尖因激动微微泛红。他还记得项目开工前期,第一次跟着施工队长彭关彬踏勘现场的场景。“这条线路新建107基铁塔,跨越十几个村庄,大部分塔位都在山上,材料运输是第一道难关。”彭关彬指着陡峭的山坡介绍。
自2025年4月开工以来,该工程就面临着地形复杂、工期紧张的双重挑战。为了攻克运输难题,项目部采用索道和货运无人机协同作业,将各类建材精准送达山顶塔位,原本需要人工搬运一天的物料,如今只需两小时就能完成转运。

“安全永远是底线。”这是项目经理张李滨在每次会上必讲的话。项目团队也用实际行动来证明,从开工到冲刺,全程从未放松安全管控——基础开挖阶段,采用旋挖钻机与深基坑一体化装置,避免边坡坍塌风险;杆塔组立时,抱杆与起重机协同作业,确保每一个构件安装到位;架线过程中,全程启用智能监控系统,实时监测导线张力。正是这种“时时放心不下”的责任感,让工程在近十个月的建设中实现了零安全事故、零质量隐患的目标。

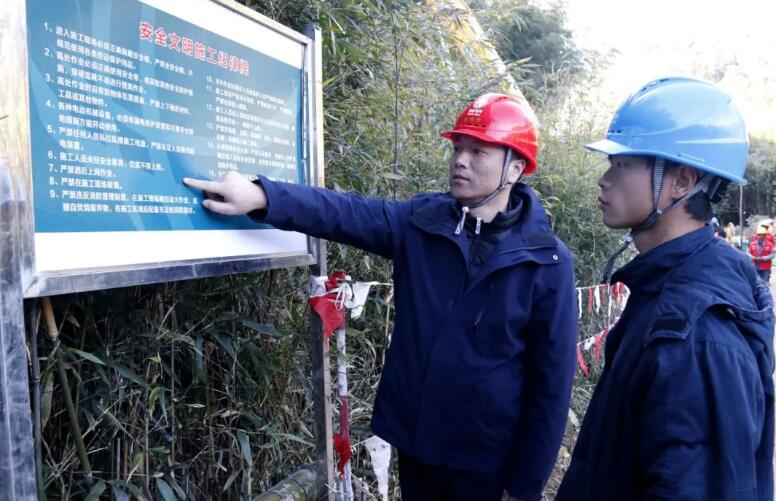

项目经理张李滨对现场人员强调安全事项
如今,黄志豪重新翻开工作笔记,在当初记下的关键词旁,已经填满细密的注解。他亲眼见证无人机带着牵引绳轻盈掠过山谷,参与过集控室里的可视化协同操作,更深刻体会到“协作”的真谛——浙江送变电公司与业主、属地、监理等多方通力配合,施工人员与技术团队无缝衔接,才让这条浙江省能源“绿保稳”重点工程从蓝图化作现实。

技术员通过无人机开展现场地形踏勘
夕阳渐沉,铁塔的影子在山间越拉越长。黄志豪在笔记末页郑重写下一行感悟:“所谓匠心,就是把每一个关键词,都落到行动里。”
这条贯穿群山的绿色电能动脉,输送的不仅是清洁电力,更是一线建设者的汗水、智慧与坚守。它们在浙西的层峦之中,静静写就新时代的奋斗诗行。

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中电建电力投资集团盘州公司 49分钟前
南网50Hz 14小时前
中国电建青海公司 19小时前
水电十二局科研院 22小时前
中国能建北京设备公司 23小时前
中国能建 1天前
图片正在生成中...
