| 电力工程动态

全球首条搭载无FMM金属掩膜版技术!8.6 代 AMOLED 生产线核心供电工程投运

来源:中国能建安徽电建二公司

时间:2026-01-21

1月16日

由中国能建安徽电建二公司承建的

合肥8.6代有源矩阵有机发光显示器件(AMOLED)生产线项目

220千伏变电站及外线工程正式送电成功

标志着全球首条搭载无精密金属掩模版技术的高世代AMOLED生产线

全面接入高等级电网

为生产线调试与量产运营提供了坚实可靠的电力保障

合肥国显第8.6代AMOLED生产线项目位于合肥新站高新区,由合肥国显负责建设和运营,总占地面积1040亩,总投资550亿元,是合肥市政府“战略性新兴产业集群工程”的重点举措,也是安徽新型显示产业迄今单体投资最大的项目。本次投运的变电站作为其核心能源配套工程,不仅刷新了同类变电站建设速度纪录,也为安徽省打造世界级新型显示产业集群按下了“加速键”。

一场与时间赛跑的攻坚之战

“从开工到送电,只有6个月时间,这几乎是一场不可能完成的任务。”项目负责人陈伟回忆道。变电站必须在极短时间内完成从土建到电气调试的全流程建设,并满足AMOLED生产对电能质量和供电连续性的苛刻要求。

项目建设面临多重考验:工期异常紧张,工序衔接如精密齿轮,一环延误即影响全局;厂区管理严格,人员入场与材料验收流程复杂;技术标准极高,GIS设备安装精度达毫米级……

为应对挑战,项目团队创新实施“周计划、日调度、实时调整”的动态管理机制,通过“前置准备、交叉作业、平行推进”策略,实现工序“零滞缓”。面对严格的厂区管理制度,团队主动协调开辟“施工绿色通道”,将人员培训、材料预审等工作前置,显著提升作业效率。

在资源保障方面,项目建立“双重备份+提前预警”机制,与核心供应商签订保供协议,并组建应急施工分队,确保人员、设备、材料及时到位。针对过程中出现的设备提资变更等问题,团队迅速调整方案,连夜协调施工,将影响降至最低。

毫米级精度背后的严格把控

工程建设中,项目团队严格执行“样板引路、过程严控”,对GIS设备基础预埋、主变就位等关键工序实行“测量—复核—再校准”流程,确保每一项指标均高于行业标准。

“安装主变压器时,我们用了激光水准仪反复找平,水平误差不能超过1毫米。”陈伟介绍说。正是凭借对每一处细节的严格把控,这座变电站在投运前通过了全面验收,所有关键指标均符合设计要求,以可靠、稳定的状态正式投入运行。

为“中国屏”注入强劲动力

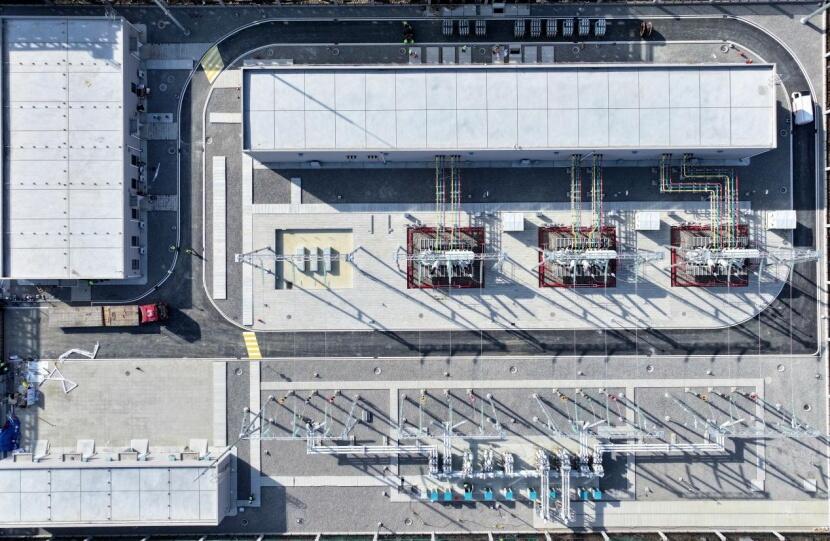

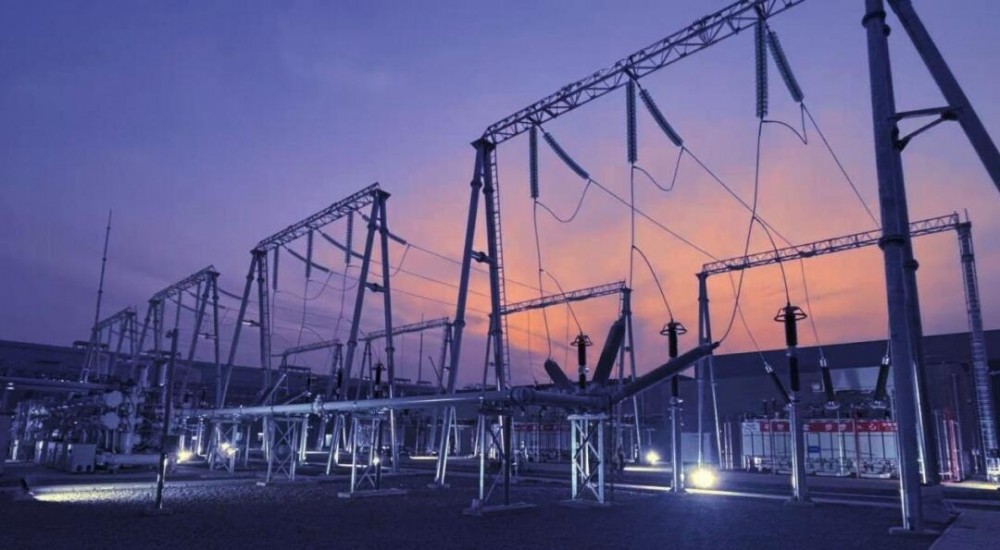

据悉,该项目变电站占地面积1万平方米,站内建设有配电装置楼、生产综合室、无功补偿室等建筑,涵盖三个核心电压等级,集配电装置、运行控制于一体,同时在市政地下综合管廊内敷设220千伏电缆6.74千米,两路220千伏进线互为热备用,可有效保障生产线不间断供电。

从土建施工到电气设备安装

从方案编制和安全技术交底

安徽电建二公司建设者们以专业与坚守

在合肥这片创新热土上

再次书写了电力建设的“加速度”

随着这座现代化变电站的正式投运

不仅为这条全球领先的AMOLED生产线提供了关键能源支撑

也为区域新型显示产业的发展注入强劲动力

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

百万千瓦机组!湖北汉川电厂四期全面投产!

百万千瓦机组!湖北汉川电厂四期全面投产!

中国能建安徽电建二公司 12小时前

河北蠡县热电项目冬季锅炉焊口突破两万道大关

河北蠡县热电项目冬季锅炉焊口突破两万道大关

中国能建安徽电建二公司河北蠡县热电联产项目 1天前

全球首条8.6 代 AMOLED 生产线核心供电工程投运

全球首条8.6 代 AMOLED 生产线核心供电工程投运

中国能建安徽电建电仪工程公司 2天前

安徽谢桥电厂2号机组顺利并网

安徽谢桥电厂2号机组顺利并网

中国能建安徽电建二公司谢桥项目部 2天前

安徽滁州电厂项目1号机组动力场试验成功

安徽滁州电厂项目1号机组动力场试验成功

中国能建安徽电建二公司滁州电厂项目部 2天前

查看更多 >

图片正在生成中...

关闭
加群交流
返回
