日前,由电建核电公司承建的国电投滨海2×100万千瓦机组扩建项目6号机正全力冲刺倒送厂用电关键节点,各项准备工作已进入最后收尾阶段。作为机组“电力脉络”与“控制中枢”的核心建设力量,电仪专业全力以赴抢抓“倒送电工作”,为百万机组早日投产发电积蓄前行的澎湃动力。
国电投滨海扩建项目是优化华东电网结构、强化苏北地区能源保供的重点工程,6号机组倒送厂用电作为连接外部电源与机组内部系统的“咽喉环节”,直接决定后续锅炉、汽轮机等核心设备的调试进度。为确保这一关键节点万无一失,电仪专业自项目启动之初便锚定目标,牵头制定《厂用电倒送专项筹备方案》,明确众多关键筹备节点与责任分工,形成“设备进场验收-安装施工-调试校验-隐患整改-模拟演练”的全流程闭环管理体系。
针对100万千瓦超超临界机组电气系统回路复杂、接口点位密集的特点,电仪专业组建专项技术小组,重点攻克设备交叉安装、系统联动调试等难点问题,同步建立《倒送电筹备进度看板》,实时跟踪设备安装、电缆敷设、交接试验、保护定值整定等核心工作推进情况,确保各环节衔接有序、进度可控。“倒送电准备工作容不得半点疏漏,每一项流程、每一个参数都必须精准落地,这是对机组安全运行的核心保障。”电仪公司项目负责人付杰强调。
在倒送电筹备过程中,电仪团队聚焦设备可靠性与系统稳定性,开展多维度技术攻坚。针对滨海地区潮湿气候对电气设备绝缘性能的潜在影响,团队采用“恒温除湿+真空干燥”组合工艺对10千伏一次,二次等关键设备进行专项养护,确保设备绝缘性能达标。同时通过“数据采集-偏差分析-精准调整”的科学流程,实现仪表校验合格率大幅提高。
为提前规避施工隐患,电仪公司开展多轮“地毯式”排查,重点核查电缆接线规范性、保护装置定值准确性、接地系统可靠性等关键内容,累计整改接线偏差、标识不清等各类隐患,并建立隐患销项台账,确保问题闭环管理。此外,还专项开展倒送电后电机试等调试方案,进一步提升全员操作熟练度与协同配合能力,为实际倒送电工作积累实战经验。
目前,6号机倒送电前的设备调试、回路校验、安全交底等各项准备工作已基本完成,正等待调度指令下达。下一步,这个团队将持续紧绷安全弦、严把质量关,以精益求精的工作态度完成倒送电前最后核查,全力保障倒送厂用电工作一次成功,为机组后续带电调试、整套启动奠定坚实基础,助力项目早日投产发电,为江苏能源保供与“双碳”目标实现贡献电建智慧和力量。

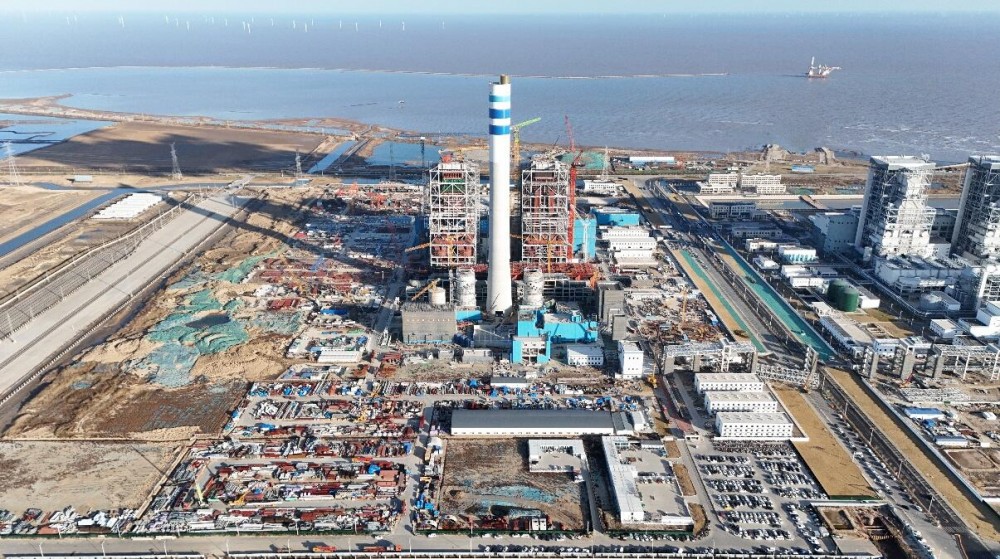

国电投滨海扩建工程项目全景

国电投滨海项目6号机组DCS受电一次成功
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国能建华东电力试研院 5小时前
广东能源 22小时前
中国能建葛洲坝机电公司大石峡III标项目部 2天前
广西能源集团 3天前
国家能源集团湖北公司 3天前
图片正在生成中...
