来源:上海电力建筑工程有限公司
作者:薛凯夫、吴新进、朱嘉旺
时间:2026-01-27

近日,伴随着最后一方混凝土浇筑完成,上海电力建筑工程有限公司参建的西柏坡电厂标志性构筑物——210米高烟囱圆满完成筒壁封顶作业。这一关键节点的顺利达成,不仅标志着项目核心构筑物施工实现突破性进展,更为后续烟囱钢平台与钢内筒安装按下“快进键”,为项目整体竣工投产奠定了坚实基础。

西柏坡电厂四期工程位于石家庄市平山县西柏坡经济开发区,是河北省重点能源项目。项目的建设将替代区域约287台燃煤和燃气炉,减少标煤消耗约180万吨,同步形成“热电联供+余热利用+固废处置”的循环经济产业链。待建成后预计每年可新增发电量约59.4亿千瓦时、供热量约1766.4万吉焦,集中供热面积约3200万平方米,工业蒸汽供应能力达200吨/时,将为京津冀协同发展提供坚实的清洁电力支撑与能源保障,助力区域经济的可持续发展,为我国能源革命的推进贡献重要力量,共同谱写清洁能源建设新篇章。作为西柏坡电厂的“视觉焦点”,本次建设的烟囱整体高度为210米,其筒壁高度为202米,整体高度相当于一座70层的摩天大楼。为了让这座烟囱安全、高效地“长高”,项目部在施工中创新采用国内首次应用的——附着式脚手架+翻模施工工艺,并配套了施工升降机+液压顶升平桥组合体系负责垂直运输,混凝土地泵搭配布料机协同完成混凝土输送,有效地将高空作业面转变为安全的“空中移动工厂”。

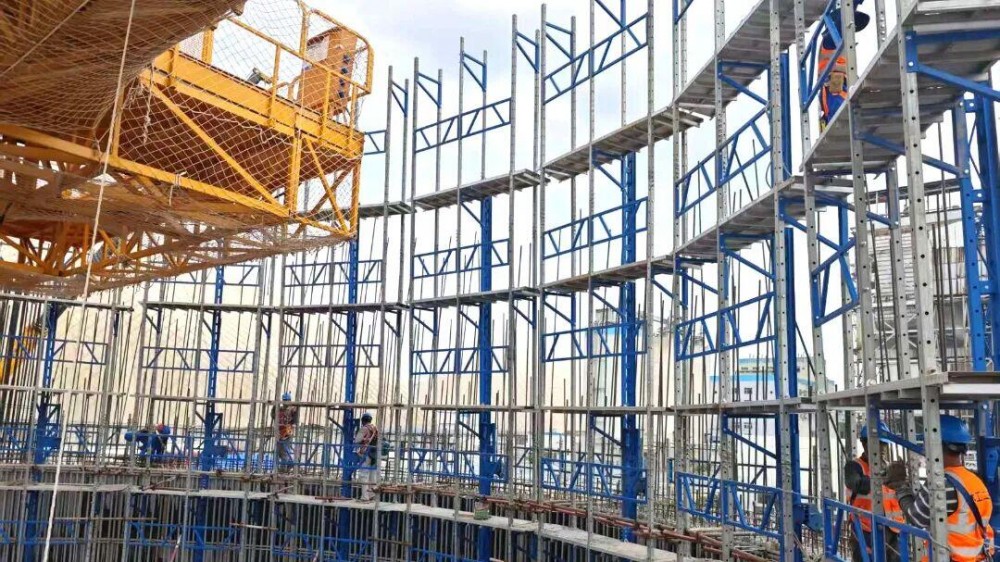

<爬架搭设>
那么,这座“空中移动工厂”是怎样炼成的?
这套工艺的“灵魂”,就是附着式升降脚手架。它配备了七层操作平台,通过三个附墙支座牢牢固定在筒壁上,提升系统由提升支座、链条葫芦及智能控制系统组成,可实现同步平稳提升,做到“以壁承重,智能攀升”。
施工人员可以通过专用通道直达任意一层平台,在这里完成钢筋绑扎、模板安装以及提升系统的安拆等工作。同时在平台四周覆盖防护钢板网、挡板、底部兜底安全网,不仅有效防范杂物坠落风险,还可以抵御恶劣天气对施工的干扰,相较于传统施工方法,该工艺使高空作业提升速度更快、安全系数更高,施工效率显著提升。

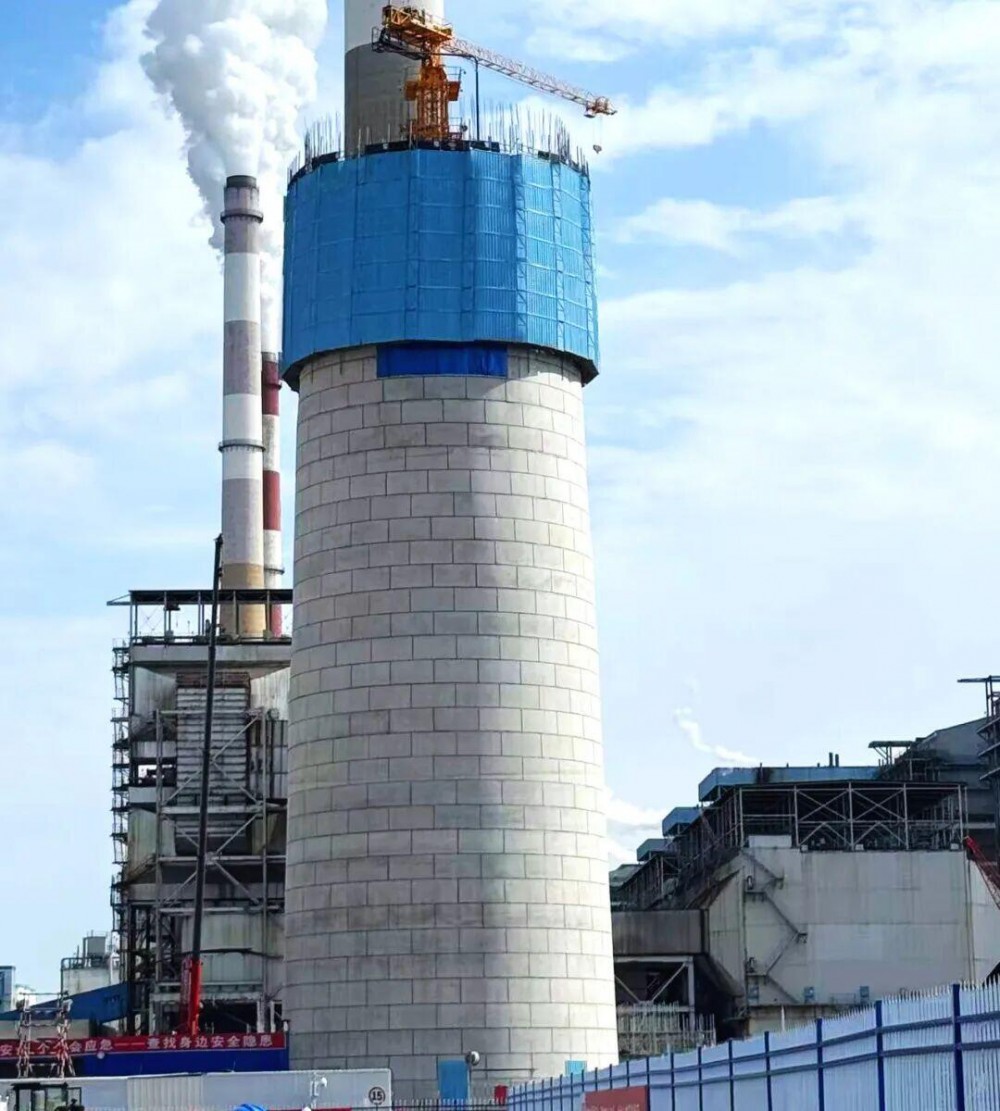

<烟囱外观>
如何保障“空中工厂”的稳定运转?
项目依托施工升降机与液压顶升平桥的组合系统,实现了人员与物料的安全高效的稳定运输,形成“爬升一层、浇筑一层”的高效循环,保障了核心结构的浇筑质量均匀可靠。
在筒壁模板工艺上,烟囱主体采用清水钢筋混凝土筒体结构,以保障成型质量和耐久性。项目为此使用了定制化模板,每节施工高度精准控制在3米。更巧妙的是,模板拼缝处加入T型条形成明缝,使拼缝整齐美观,清水混凝土的表面质感大幅提升。最终烟囱筒壁呈现出光滑平整、色泽均匀一致的效果,各项技术指标全部优于规范要求。面对新技术应用带来的施工挑战,以及雨季、高温、大风、冬季施工等多重不利因素,项目部精准施策、主动作为:组建专项攻坚小组,全程跟踪解决筒壁施工中的技术难点,建立“预防-排查-整治”闭环管理机制,全面落实安全隐患管控。同时,项目部与各参建单位紧密协作,严抓质量管控、强化进度管理,通过每周进度盘点、动态优化施工方案,确保了施工任务高质高效推进。
从210米的“空中移动工厂”到精准高效的爬升工艺,从定制化模板呈现的清水混凝土之美,到闭环管理筑牢的安全防线,西柏坡电厂新烟囱项目用攻坚克难的实干担当,诠释了新时代电建人的智慧与力量。下一步,项目部将聚焦烟囱钢平台及钢内筒安装工程,继续细化质量与安全保障措施,以精益求精的施工态度,在西柏坡这片红色沃土上赓续红色血脉,以实干实绩走好新时代“赶考路”,全力冲刺项目建设,为革命老区的绿色发展注入强劲动力。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

国家能源集团宁夏电力 26分钟前
中能建建筑集团蓬莱百万项目部 1小时前
中国能建广东院 2小时前
中国能建华东院 2小时前
中国能建浙江火电 2小时前
中国葛洲坝机电 15小时前
图片正在生成中...
