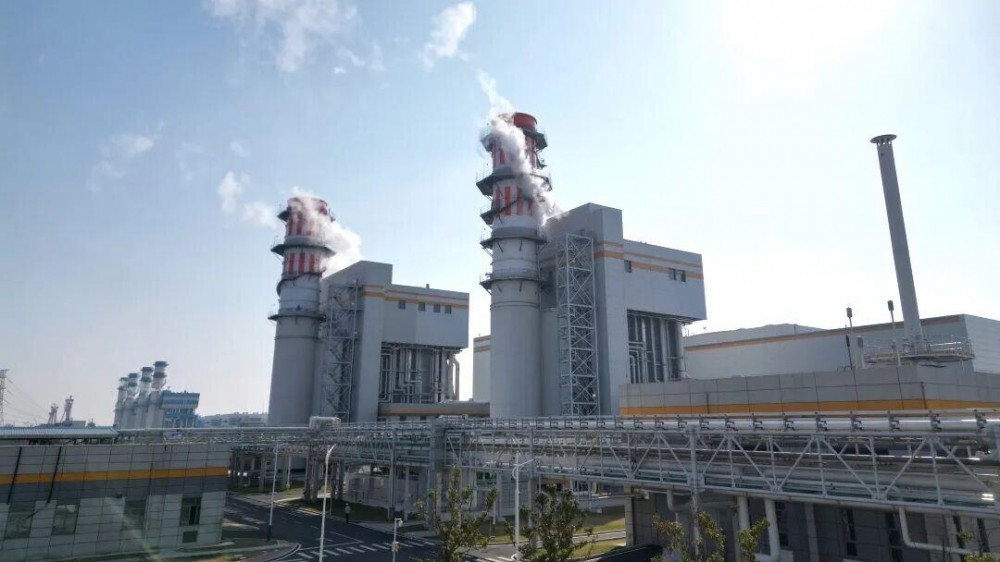

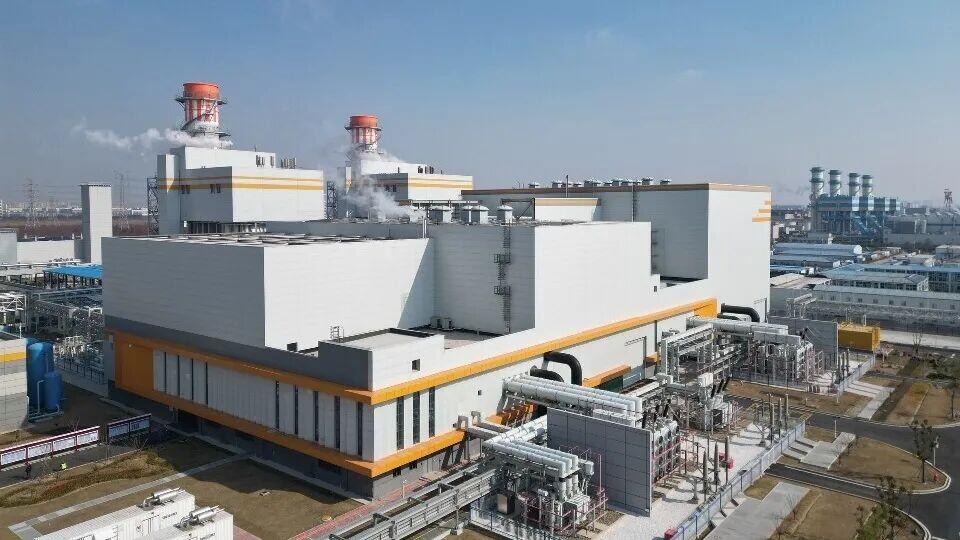

上海临港重燃项目保障机组正式投运

来源:上海电建

作者:王兆鹏、纪凯睿

时间:2026-01-29

1月29日11时58分

由上海电建安装和总体调试的

临港重型燃气轮机试验电站

保障机组项目2号机组

圆满完成168小时满负荷试运行

标志着保障机组工程实现全部投产

临港重燃试验电站项目是国家“两机”重大专项,试验电站保障机组是按照重燃专项立足自主研发、广泛开展国际合作的路线,通过利用市场上成熟的F级和H级商业机组,开展技术攻关和示范,保障机组工程配置1台500兆瓦F级(1号机组)和1台670兆瓦H级(2号机组)联合循环机组。其中,2号机组采用“一拖一”单轴布置、凝汽器侧向排汽设计,布局紧凑、运维便捷。

上海电建所属二公司负责项目主体建筑及安装工程,调试所负责分系统及整套启动调试。2025年6月28日,项目1号机组完成168满负荷试运行,为上海市迎峰度夏电力稳定供应增添有力支撑。

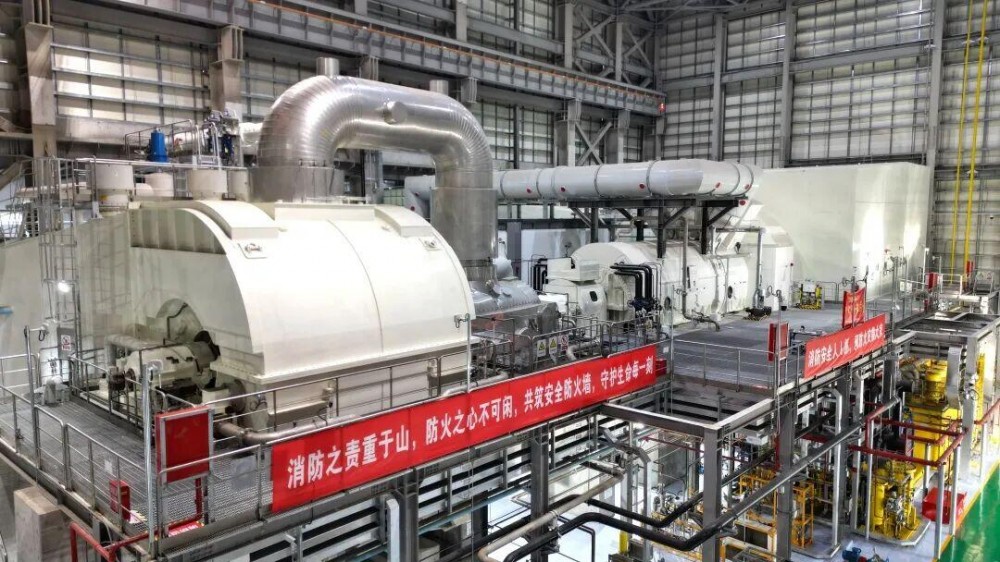

自开工以来,项目团队直面工期紧、任务重、技术标准高等挑战,统筹多方资源,严格管控安全与质量,先后顺利完成了锅炉水压试验、汽机扣盖、厂用电受电、化学清洗、点火吹管等关键里程碑节点。1月3日汽机冲转成功后进入整套启动阶段,各方协同作战,项目部组织管理人员实行24小时值班待命制度,快速响应处置问题,顺利完成投产目标,赢得各方一致好评。

作为国家“十四五”规划的重要工程,项目的按期投运将为上海市提供稳定可靠的电力支撑,为重型燃气轮机的研发试验奠定坚实的技术和经济基础,进一步推动我国重型燃机自主创新体系和能力建设。
