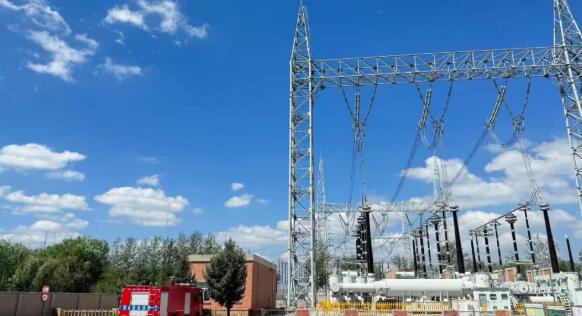

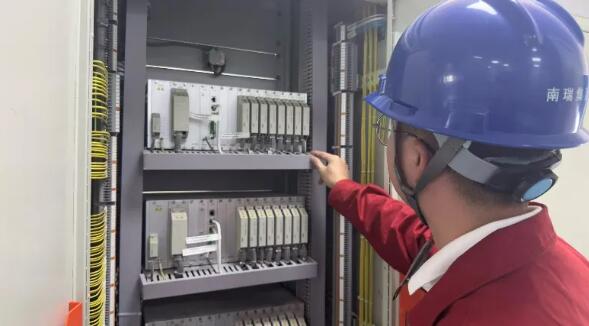

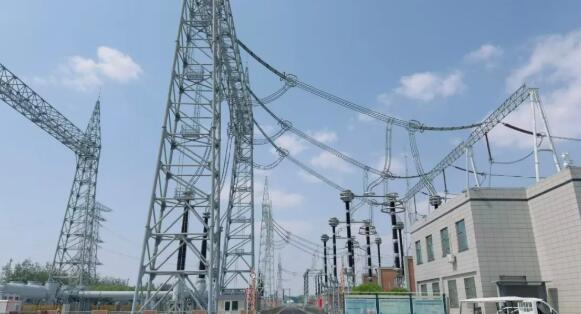

2026年5月9日,采用南瑞NS3560测控装置的山西1000kV长治特高压站1000kV长南I线间隔测控装置改造项目顺利投运,该站首次采用掏屏方式进行特高压测控装置改造,为特高压站持续稳定运行提供了可靠保障。

1000kV特高压长治站是世界首条1000kV特高压交流输电工程起点,承担着串联华北、华中两大电网的核心作用,可实现水火互济、南北错峰(山西火电兜底、华中水电调峰),大幅提升全国电网的供电可靠性。为持续夯实晋东南特高压网架基础,提升枢纽变电站二次设备的运行可靠性,2026年4月27日至5月6日,长治站启动年度检修及2008年投运的测控装置更换工作。本次改造项目工期紧张,多类作业同步交叉开展,二次作业风险层层叠加,施工容错率极低,对现场工程技术人员的专业能力、现场管控标准都提出了极高要求。

为保障施工全过程有序推进,变电公司强化跨部门统筹联动,整合工程部、设计部、生产部、安质部等多部门的专业力量,推动各部门其职、协同配合,搭建起坚实的施工组织保障体系;同时充分发挥党组织战斗堡垒作用,抽调业务骨干组建党员攻坚服务队,高质量完成了装置更换、回路校验、信号对点、逻辑调试等全部核心作业任务。
施工筹备阶段,华北工程部提前派出技术骨干牵头开展现场勘查,结合站内实际运行方式编制专项施工方案,逐一梳理网络安全、二次误碰、数据核对等各类风险点,针对性制定全流程闭环防控措施;改造实施期间,党员服务队成员主动放弃五一休假,全员坚守作业一线,严格管控现场各类安全风险,对端子接线、回路通断、信号对点、逻辑传动等关键环节逐项核验,严控工艺瑕疵,杜绝安全违章;同时同步做好物资统筹、后勤服务,全方位筑牢攻坚保障防线。


此次测控改造项目的圆满完成,进一步优化了长治站二次系统的运行性能,有效提升了特高压站的智能调控与故障处置能力,同时也检验了国电南瑞原有测控装置长期运行的稳定性、可靠性。下一步,变电公司将持续深化党建与生产深度融合,建强党员专业攻坚队伍,深耕特高压变电运维检修领域,以高可靠性产品、过硬技术、严实作风守护电网安全稳定运行,为地方能源保供、电力高质量发展保驾护航。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

国网甘肃电力 1天前
中国能建东北院 2天前
中国能建东北院 3天前
中国电建装备集团 3天前
中国能建东北院 3天前
中国电建 2026-10-14
图片正在生成中...
