国网陕西建设公司:甘浙特高压工程陕6标全线顺利贯通

来源:国网陕西建设公司

时间:2026-07-09

7月8日,甘肃-浙江±800千伏特高压直流工程陕6标全线顺利贯通,成为该工程陕西段第二个全线贯通的施工标段,为陕西段整体按期建成、畅通西北绿电东送通道筑牢坚实基础甘肃-浙江±800千伏特高压直流工程是国家“西电东送”重点能源战略通道,承担着甘肃清洁火电、风光电能直供浙江负荷中心的重要任务。此次贯通的陕6标线路坐落于商洛山区,起于山阳县延坪镇马家店村,止于陕豫省界,线路总长89.369公里,新建杆塔158基,线路横跨商洛1市3县8镇。

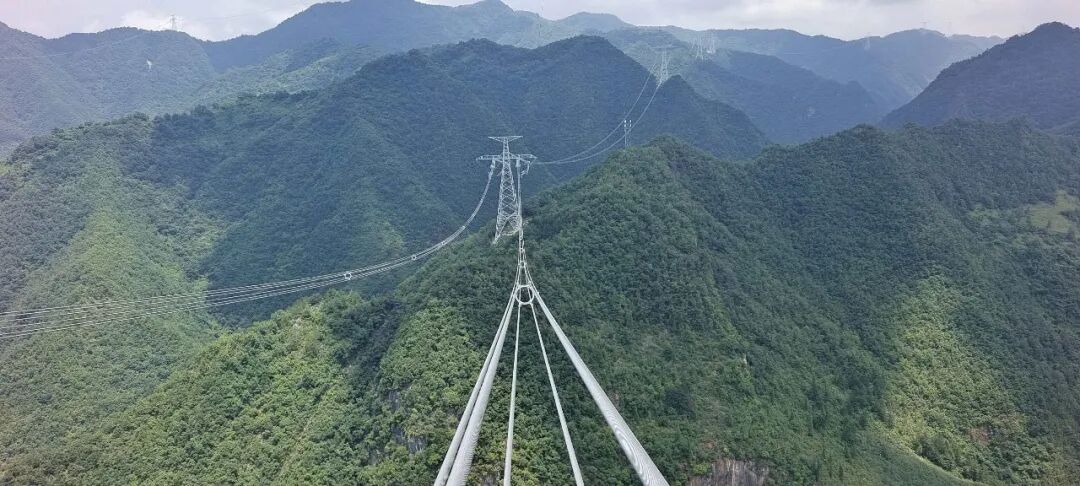

该标段山地地形占比达百分之百,海拔落差超1200米,绝大多数塔位地处陡坡山脊与峡谷沟壑,大型机械难以进场,建材设备仅靠索道及人力转运,施工条件极为艰苦。线路沿途多次跨越省道公路、多条运行高压电力线路,高空交叉作业多、安全管控风险大。同时山区多雨多雾、有效施工窗口期短,给工程推进带来多重挑战。


施工过程中,建设公司因地制宜优化施工方案,划分区段错峰攻坚,搭建临时施工便道与索道解决物资运输难题。针对跨路、跨线高风险作业,搭设标准化跨越架、落实专人值守疏导交通,通过专项方案严控高空作业风险。在工程建设中,项目严格落实安全闭环管理和工序三级验收制度,差异化管控各类基础施工工艺,全程严把材料质量、施工精度,实现施工零安全事故、一次验收合格率百分之百,高标准完成全线基础、组塔、架线全部施工任务。

建设期间,业主、监理、施工三个项目部坚持生态优先、绿色施工,最大限度减少山体扰动。标段贯通后,将持续推进边坡覆土平整、本土植被复绿、排水设施修缮等环水保治理工作,常态化开展全线巡查管护,实现工程建设与生态保护协同发展。

此次陕6标全线贯通,加速推进陕西段整体施工进度。后续建设公司将全力推进自检消缺、验收配合、生态修复等收尾工作,全力保障工程按期具备送电条件,助力西北绿色电能直供长三角,为区域能源转型和“双碳”目标实现赋能蓄力。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
