中国能建陕煤电力合川2×1000MW清洁煤电扩建项目磨煤机基础混凝土浇筑完成

来源:中国能建陕煤东电力

时间:2026-08-10

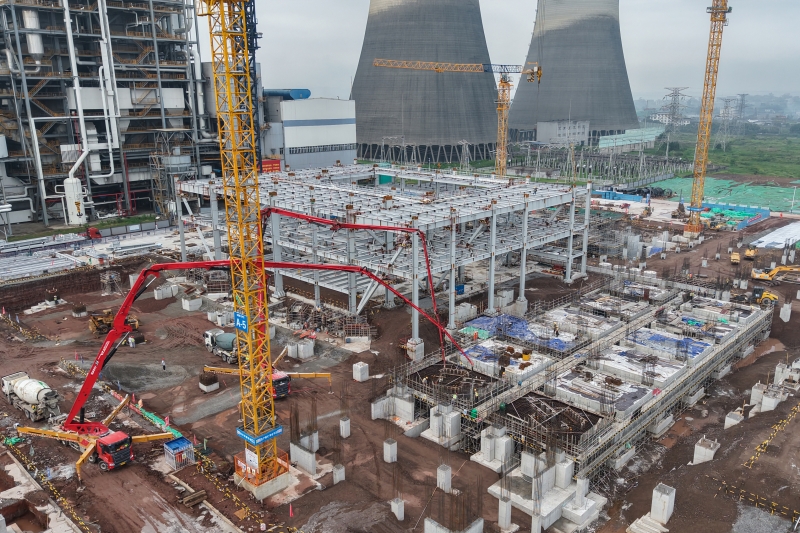

8月8日,随着最后一方混凝土顺利入模振捣完毕,公司承建的陕煤电力合川2×1000MW清洁煤电扩建项目磨煤机基础混凝土浇筑任务圆满完成,标志着项目主体结构施工取得关键阶段性胜利。

该项目共计12台磨煤机,每台磨煤机平面尺寸10.5m×7.5m,5m厚度的钢筋混凝土基础,一次性连续浇筑C35混凝土方量共计746立方米。本次施工采用2台汽车泵同时浇筑,共历时8小时30分钟。

磨煤机基础作为项目核心设备承载结构,对混凝土强度、浇筑质量、结构精度要求极高,直接关系设备长期稳定运行。施工前期,项目部高度重视、周密部署,组织开展专项技术交底,精准复核基底标高、钢筋绑扎、模板支护等关键工序,制定专项施工方案和应急保障措施。浇筑过程中,项目部管理人员全程旁站监督,严格遵循施工规范,紧盯混凝土振捣、养护、温控等关键环节,实时监测浇筑质量,及时协调解决现场问题。经现场检测,基础混凝土密实度、平整度、结构尺寸均符合设计及规范要求,质量达标受控。
