安徽芜湖9F燃机项目两台锅炉大件吊装顺利完成

来源:中能建建筑集团有限公司

时间:2026-09-09

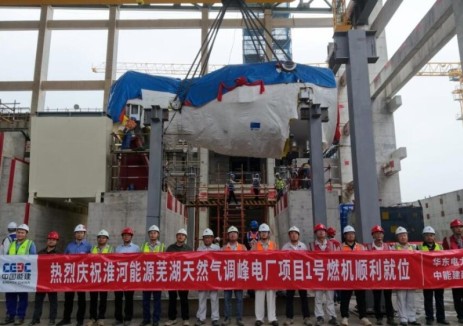

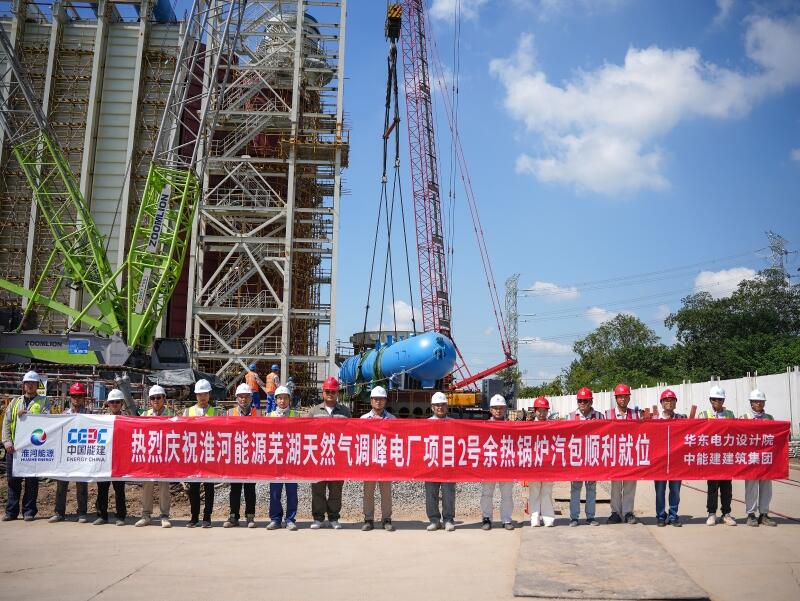

9月7日,芜湖天然气调峰电厂项目施工现场传来捷报——2号余热锅炉最后一件汽包一次精准就位。自7月23日1号余热锅炉首个受热面模块开始吊装,历时四十余天,项目两台余热锅炉30件受热面模块及6件高、中、低压汽包大件吊装工作全部圆满完成。其中,最重的受热面模块净重达156.6吨,最重的高压汽包重达86.6吨。吊装期间,项目团队成功克服了台风“白海豚”过境带来的强风暴雨影响,确保了这一危大工程的顺利收官。两台锅炉大件吊装的全部告捷,标志着项目锅炉安装工作正式进入高峰期,为后续安装工作奠定了良好基础。

汽包作为锅炉系统的“心脏”,其安装精度要求高、吊装难度大。为保障汽包吊装一次成功,吊装前项目部周密部署,开展专项吊装方案评审,结合现场实际工况优化施工流程。同时,项目部始终坚持“没有安全这个‘1’,其他要素都是‘0’”的安全观,全面落实安全管控举措,对作业人员开展专项培训与安全技术交底,全方位排查起重设备、吊索具等关键工序,吊装区域设置封闭警戒隔离,配备专职安全员全程旁站监督。各项准备工作就绪后,经各部门联合检查确认,汽包吊装正式开始。按照方案要求,先将汽包起吊离地面200毫米,检查起吊工器具受力情况以及吊车工况,确认安全后正式起吊。随着主吊设备缓缓起钩,高压汽包平稳离地、提升、转位,并一次精准吊装至炉顶设计标高,各项安装数据均符合设计及规范要求,整个吊装过程安全有序。

两台锅炉大件吊装的全部告捷,为后续受热面管屏连接、汽水管道安装及水压试验等工作创造了有利条件。下一步,项目部将集中力量推进两台锅炉的设备管道安装及水压试验工作,向项目按期投产发电目标稳步迈进。
