|
水力发电
来源:水电十二局
时间:2026-09-16

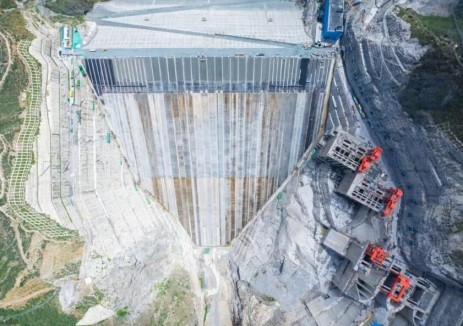

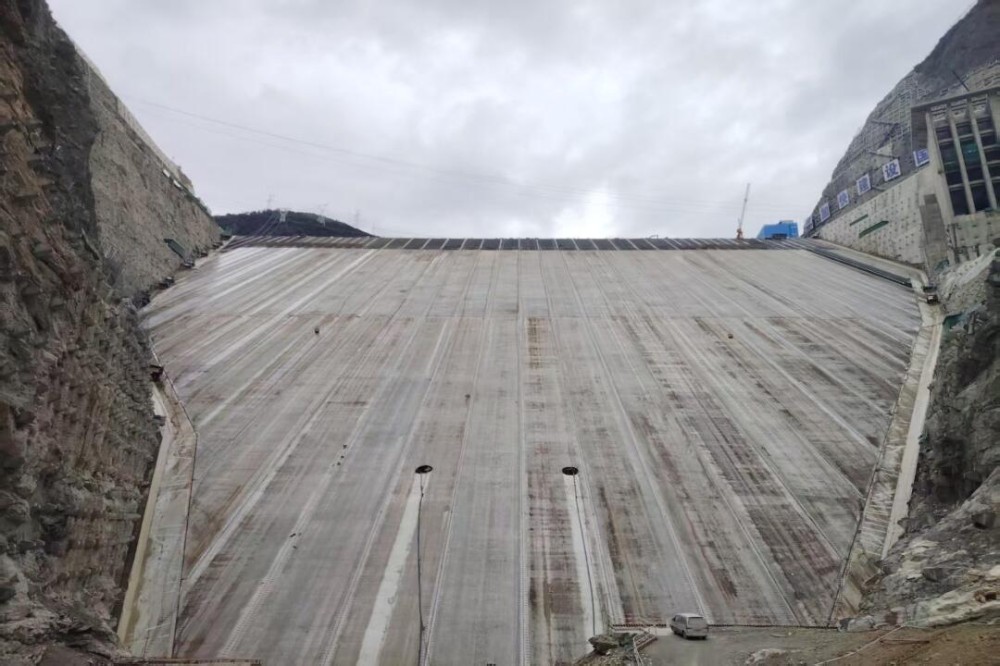

9月10日,历经1045天连续攻坚,世界最高混凝土面板堆石坝——拉哇水电站大坝灌浆合同工程全部施工完成。灌浆工程自2023年11月1日建设以来,项目部科学统筹施工部署、严控工序质量、高效破解施工难题,较合同工期提前20天实现节点目标,为电站下闸蓄水及投产发电奠定坚实基础。
拉哇水电站大坝灌浆工程累计完成各类灌浆50.6万米,最大帷幕深度161米。灌浆防渗质量直接关乎电站运行安全,超高水头条件下渗控工程施工难度极大。项目部推进灌浆施工过程中,组建渗控技术攻关小组,研判施工数据,针对复杂水文地质环境下超高地质应力区采用“普硅水泥+超细水泥+高分子材料”复合渗控技术,高效攻关断裂结构面、地下涌水、断层带岩屑夹泥等复杂地质条件难题。
在智能灌浆方面,项目部整合智能制浆、灌浆、云平台及BIM模型系统,搭建灌浆可视化管理平台,实现三维形象展示和施工数据自动分析绘图,对灌浆全过程自动监测管控。智能制浆与智能灌浆系统实现自动完成配浆、压水、灌浆、变浆、计量等工序,精准采集压力、流量、密度等关键参数,根据工况感知自主调整作业参数,以“一键智能灌浆”替代传统人工操作。相比传统工艺,智能灌浆具备人力成本低、施工压力稳定、节能环保、数据精准可溯等显著优势,可实现地质复核、设计反馈、施工管控、成果分析全流程智能化闭环管理。此次智能灌浆系统成套应用,是国内特高面板堆石坝领域规模最大的智能灌浆系统成套应用,为同类大型水利水电工程智能化施工提供了宝贵实践经验。
后续,项目部将持续紧盯地质薄弱部位设计新增补强灌浆施工,精心组织施工资源,高效推进生产进度,从严管控工序质量,真正做到“隐蔽工程、智能施工、阳光作业、质量可靠”,全力打造滴水不漏的地下防渗体系。

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

水电十二局 1天前
水电十二局 2026-09-30
水电十二局 2026-09-22
国家能源局 2026-09-18
华电金上 2026-09-09
水电四局 2026-08-28
图片正在生成中...
