哈萨克斯坦当地时间9月20日,随着最后一组余热锅炉模块精准吊装就位,哈萨克斯坦阿克套160MW燃机项目余热锅炉四组主体模块吊装工作圆满收官。

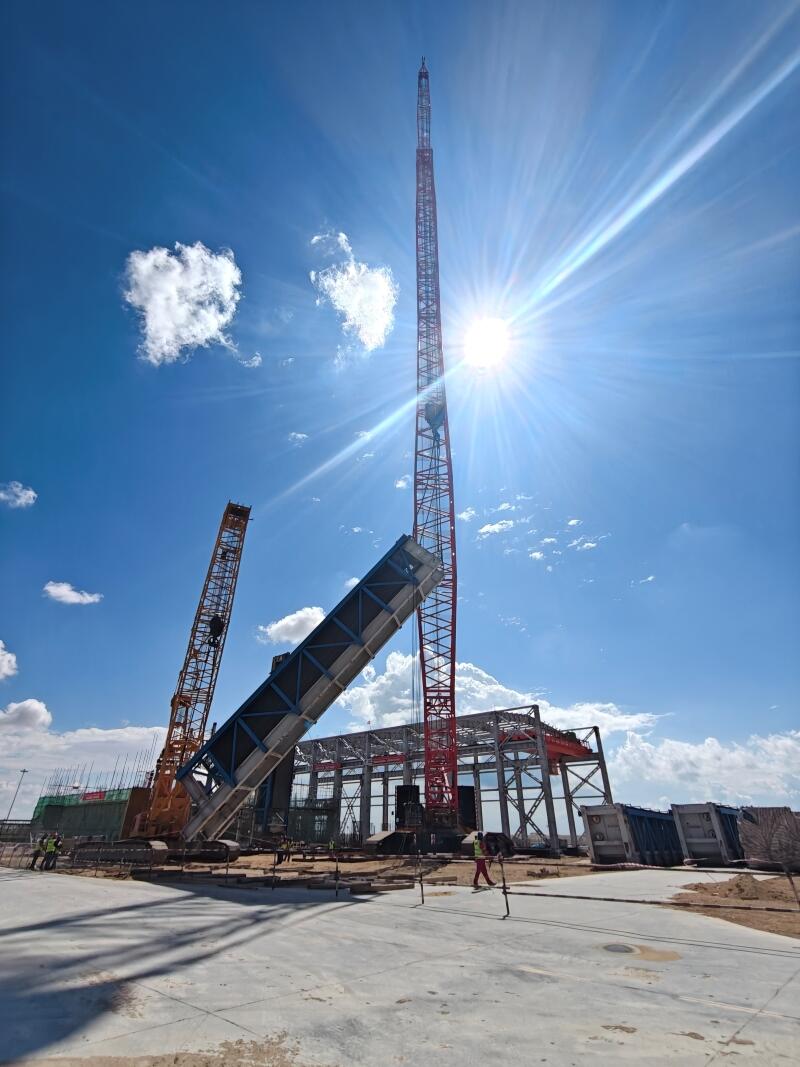

本次吊装的余热锅炉模块共8块,每两块为一组,单块自重约125吨、高23米,整体体量庞大、结构特殊。模块仅单侧设置支撑支腿,无对称受力结构,吊装稳定性差,且各组模块需精准拼接、无缝贴合,对施工精度、设备协同及工艺标准要求严苛。自9月8日首组模块吊装启动以来,项目部团队直面单侧支撑模块易失衡、精准对位难度大、海外施工工况复杂等诸多难题,结合当地场地与气候条件,反复推演施工流程,科学编制专项吊装方案。项目创新采用1000吨与260吨履带吊双机协同翻转、千吨履带吊主吊就位的施工工艺,成功破解大体积单支腿模块吊装技术痛点,保障施工高效推进。
为稳妥完成四组模块吊装作业,项目部全程统筹部署、细化管控。施工前全面排查现场安全隐患,核验吊装设备性能参数,细化人员岗位职责,完善各类应急处置预案,构建全流程安全施工保障体系。吊装作业期间,项目领导靠前指挥,业主、监理及设备厂家全程旁站监督,严格把控模块翻转、平移、对位、就位、固定等关键工序,严格落实标准化规范作业,严控质量与安全风险,确保所有模块吊装零偏差、高质量完成。
此次全部模块吊装任务的圆满完成,充分彰显了中国能建东电三公司过硬的大型设备施工技术能力,积累了大型模块吊装施工的宝贵经验。该节点的顺利落地,打通了余热锅炉主体安装施工主线,为后续管线安装、系统调试等工序扫清障碍,有效保障项目整体建设进度。
