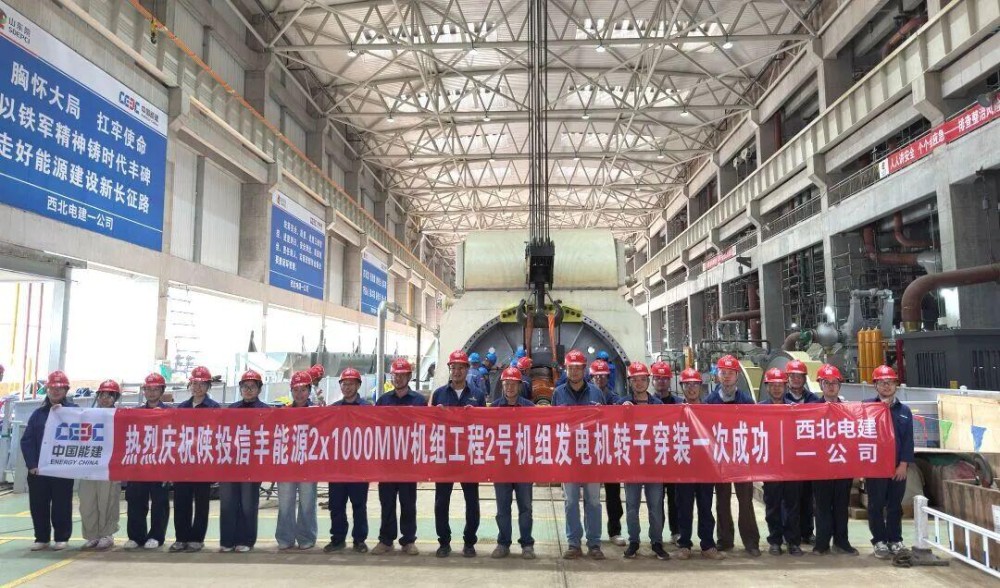

9月27日,西北电建一公司承建的陕投信丰能源2×1000兆瓦机组工程2号机组发电机转子穿装一次成功,标志着汽轮发电机本体安装进入收官阶段,为后续汽轮机扣盖、系统调试和整套启动筑牢根基。

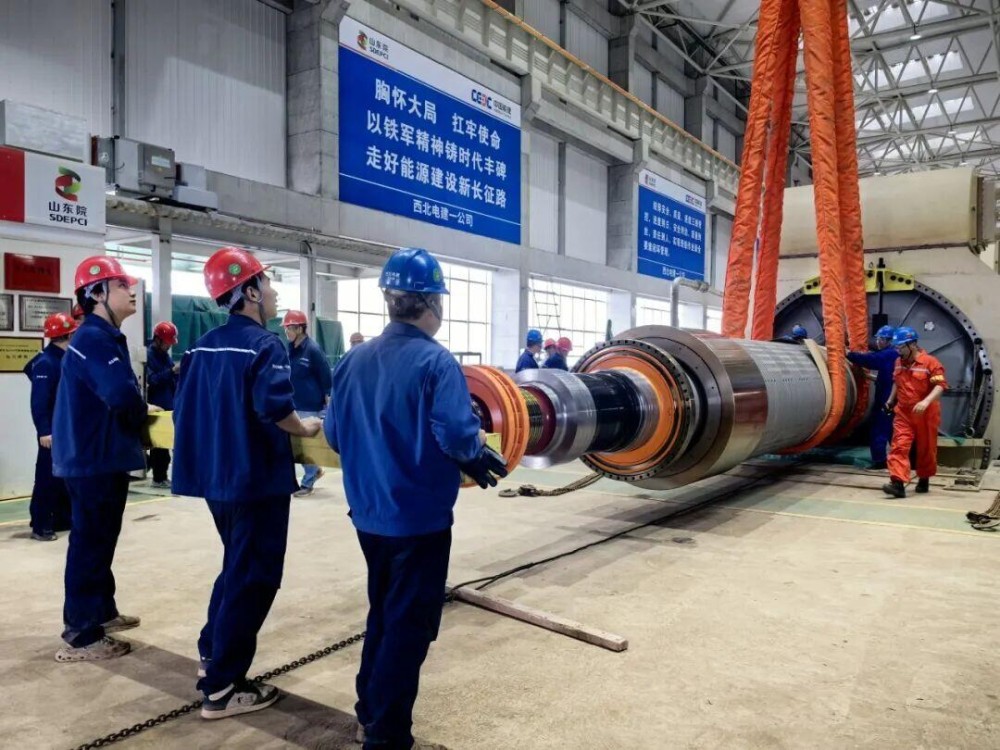

2号机组发电机转子由东方电机配套供货,总长15米、最大外径1.27米、总重97吨,采用定子内膛滑入工艺就位。发电机转子是百万千瓦机组核心转动部件,作业难在“大件进窄腔、换点不离膛”:定子内周圈间隙小,护环、铁芯、端部绕组全程不得碰磨;起吊调平后需对心穿入,再经联轴器支撑、本体承托、汽励两端专用吊具逐步转换受力,最后抽保护工装、复装下半端盖和轴瓦落瓦。任何偏斜、顿挫或工序衔接偏差,都可能造成不可逆损伤,对精度控制、团队协同和现场风控要求极高。
作为较大及以上风险作业,项目团队坚持“方案先行、条件先核、票证先办”。穿装前编制专项施工方案,围绕安全技术交底、特种作业人员持证上岗、起重机械及专用工器具检查、定转子试验与膛内清洁验收、现场警戒、应急准备等11项内容开展开工条件核查,确认合格后办理安全施工作业票。主吊选用汽机房130吨/32吨桥式行车,配合专用吊具和保护工装实施规范化穿装。

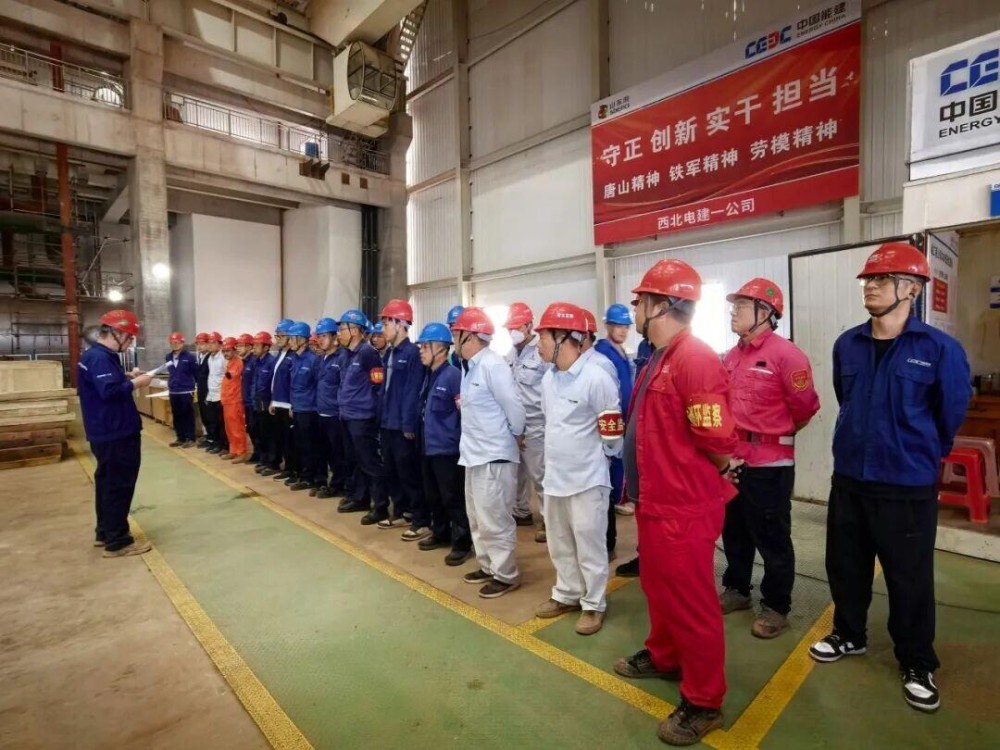

中秋节日期间,项目主要管理人员现场带班值守、靠前指挥;建设单位、总包、监理单位联合旁站监督,形成“方案审批—条件核查—开票开工—多方旁站”闭环管理。
穿装期间,现场统一指挥、分工协作、有序作业。进入发电机定子人员严格执行连体工作服、软底无钉鞋和工器具登记清点;汽端、励端分设专人监测转子与定子间隙,按“起吊—对心—穿入—换承力—落瓦就位”节奏边观察、边校正、边推进。前期完成转子清理、绝缘电阻测试、中心孔气密、通风孔及定子膛内全面清扫,就位后复测各项指标符合规范,实现零碰磨、零损伤、膛内零遗留。

下一步,项目团队将把穿转子形成的精细化、标准化经验延伸至汽轮机扣盖主线,统筹高压缸、中压缸及轴系找正、轴承装配、汽缸闭合、扣盖前验收等工序,破解节点堵点,严守安全质量底线,全力为陕投信丰双机按期高标准投运贡献西北电建力量。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国能建华东电力试研院 2天前
国家电投集团江西公司 2026-10-12
西北电建三公司 2026-10-10
西北电力建设工程监理有限责任公司 2026-10-09
中国电建贵州工程公司 2026-10-08
中国能建西北电建 2026-10-08
图片正在生成中...
