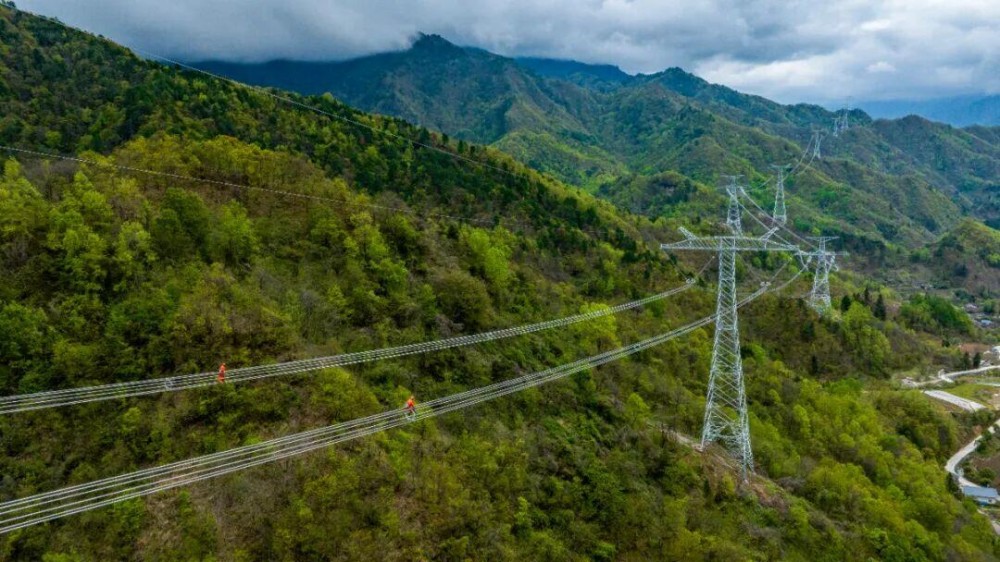

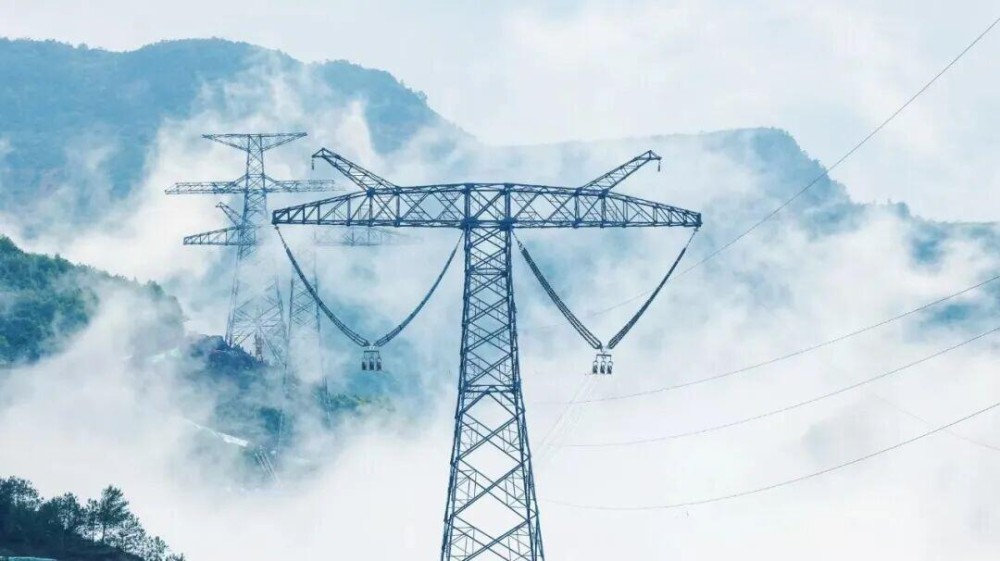

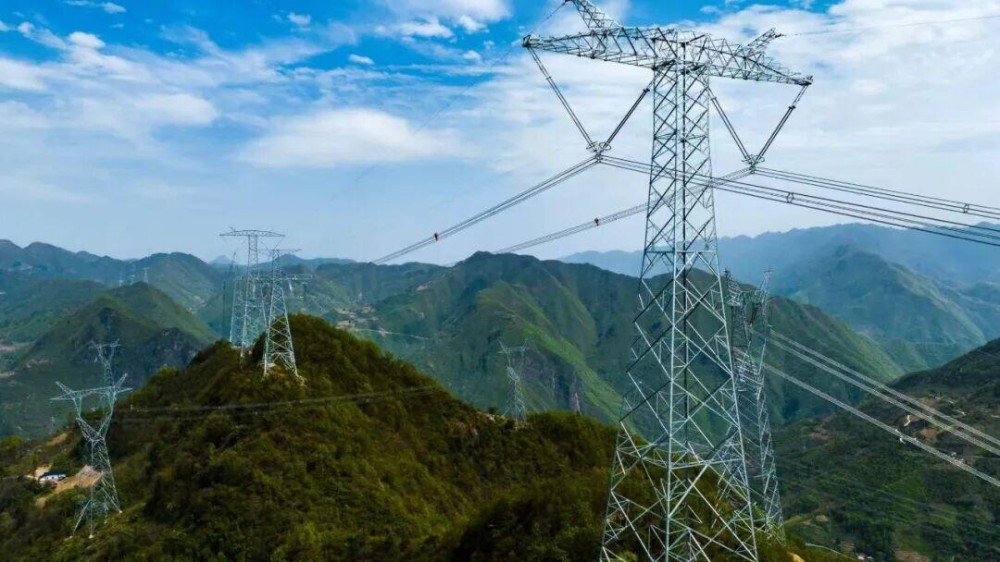

9月29日16时,随着最后一相导线在秦巴群山间顺利牵引就位,国网陕西建设公司建管的甘肃-浙江±800千伏特高压直流输电工程(陕西段)全线顺利贯通。这条穿越秦巴山区的清洁能源大动脉,将为“陇电入浙”、西北清洁能源直供长三角地区提供坚强网架保障。
甘肃-浙江±800千伏特高压直流输电工程是国家“十四五”电力发展重点工程,是我国“西电东送”战略的重要骨干通道。陕西段线路全长486.119公里,新建铁塔926基,途经宝鸡、汉中、安康、商洛四市十一县,山地、高山、峻岭地貌全覆盖,是近年陕西特高压建设难度最高、挑战最大的重点区段。

工程建设期间,国网特高压部、特高压建设公司及国网陕西电力党委高度重视,各级管理人员多次深入深山一线督导攻坚,成立专项工作专班,集中破解线路跨越、征地协调、保供施工、环水保管控等重难点问题。项目统筹整合多省送变电施工力量,锚定节点目标不动摇,实行周推进、月复盘管控机制,统一施工标准、规范作业流程。全体建设者扎根深山、攻坚克难,历时16个月高效完成基础、组塔、架线全部施工任务,顺利实现全线贯通。
陕西段施工环境复杂、交叉跨越密集,全线累计跨越各类高压输电线路24条、高速公路3条,多数高空跨越作业仅可利用春秋检有限停电窗口期实施。面对2025年陕南70天持续秋淋阴雨天气、2026年夏种保电关键期等多重考验,项目部创新应用大跨度机械化桥施工工艺,攻克跨江、跨直流线路施工难题,多单位协同联动,如期扫清汉中、商洛全线制约节点,保障工程按期推进。

该工程地处秦巴生物多样性重点保护区,沿线分布21种国家二级以上重点保护动物及红豆杉、紫斑牡丹、“秦岭四宝”等珍稀动植物资源。建设全过程严守秦岭生态保护法律法规,开展全员环保政策宣讲与环水保交底培训,配发珍稀动植物科普手册,将生态管控要求贯穿施工全过程。
项目严格划定作业、林地、水保三重红线,严控施工扰动范围,规范弃土弃渣分类处置、闭环清运,全面落实边坡防护、截排水治理、覆土复绿等水保措施,有效防范水土流失、山体滑坡等生态风险。同时联合省生态环境部门开展珍稀植物迁地保护专项研究,依托重载无人机索道吊装、机械化桥跨江运输等绿色施工技术,最大限度减少山林开挖与植被破坏,实现工程建设与生态保护协同共进。
施工中,项目持续推广深基坑保命护板、集控式绞磨、尾绳自动回收装置等新型安全工装,创新启用深山应急联络卡救援机制,以机械化、标准化施工提质增效、筑牢安全防线。

下一步,工程将全面进入消缺整改、交接验收及系统调试阶段。各参建单位将秉持“寸寸导线过筛、基基杆塔体检”的严苛标准,严守安全、质量、环水保三条底线,精细排查整改隐患,全力保障甘浙特高压工程按期高质量投运。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

电建装备 19小时前
浙江能源监管办 1天前
甘肃能源监管办 1天前
中国能建 1天前
TENGEN天正 1天前
国网甘肃电力 2天前
图片正在生成中...
