| 水力发电

东南亚第一高坝“心脏”就位!老挝南俄3水电站转子全部吊装完成

来源:中国电建

时间:2026-10-15

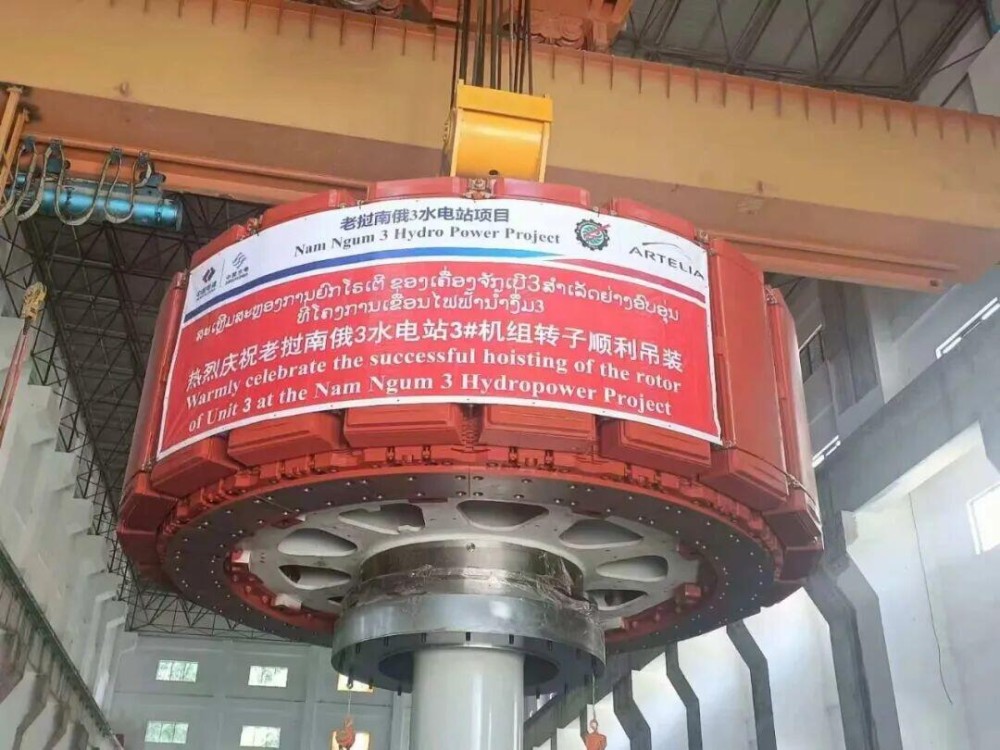

近日,随着最后一台(3号)

机组转子平稳落入机坑

由中国电建总承包的老挝南俄3水电站

三台机组转子全部吊装完成

标志着这座东南亚第一高面板堆石坝的

“心脏”全部就位

为按期投产发电奠定坚实基础

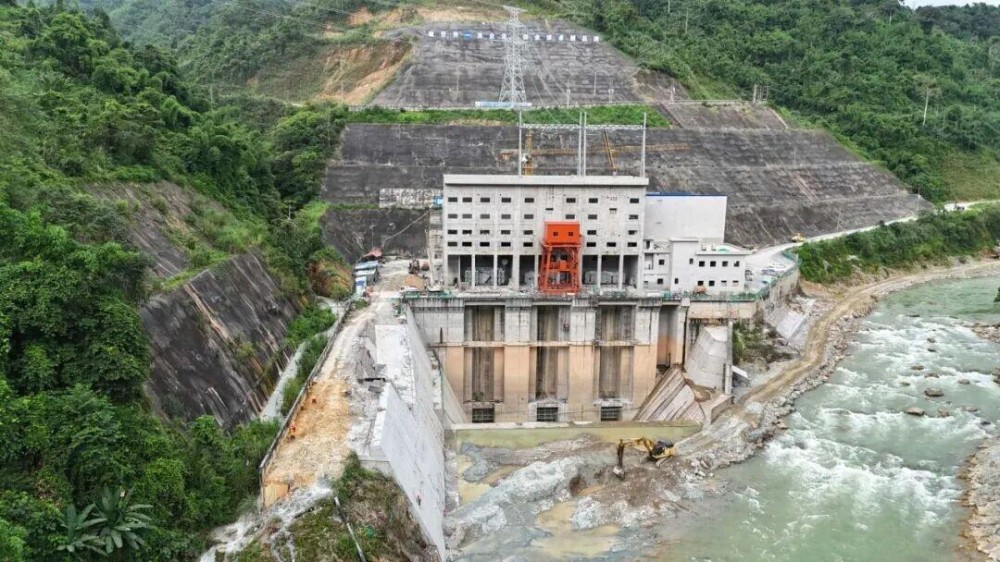

老挝南俄3水电站位于老挝首都万象北部的赛松本省,是南俄河5个梯级电站中的第3级。电站总装机容量480兆瓦,安装3台160兆瓦水轮发电机组,是共建“一带一路”和澜湄合作的重要绿色标杆项目。其混凝土面板堆石坝坝高210米,是东南亚在建第一高坝,238.6米深的调压井被誉为“东南亚第一深井”。中国电建所属水电十局EPC总承包、西北院勘察设计。

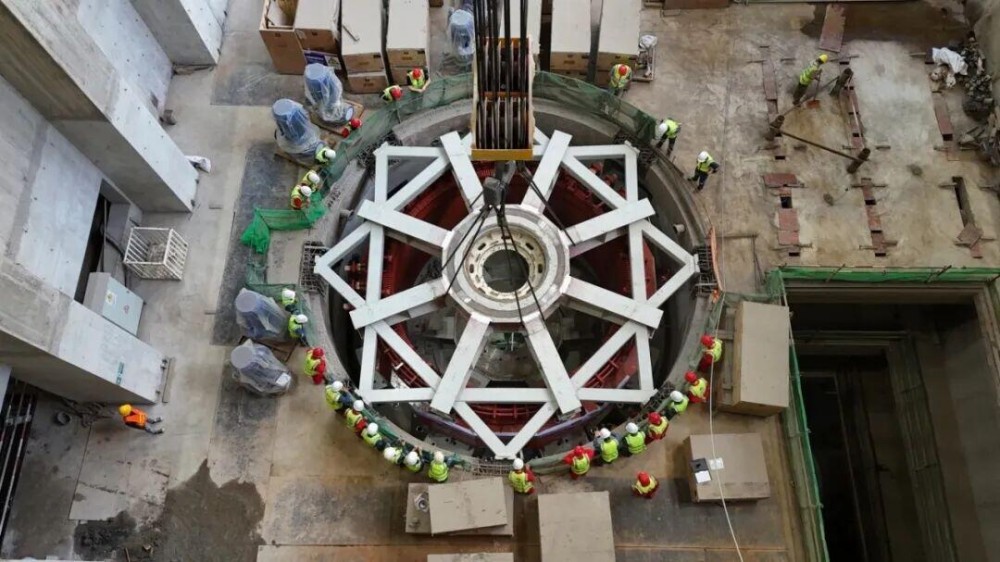

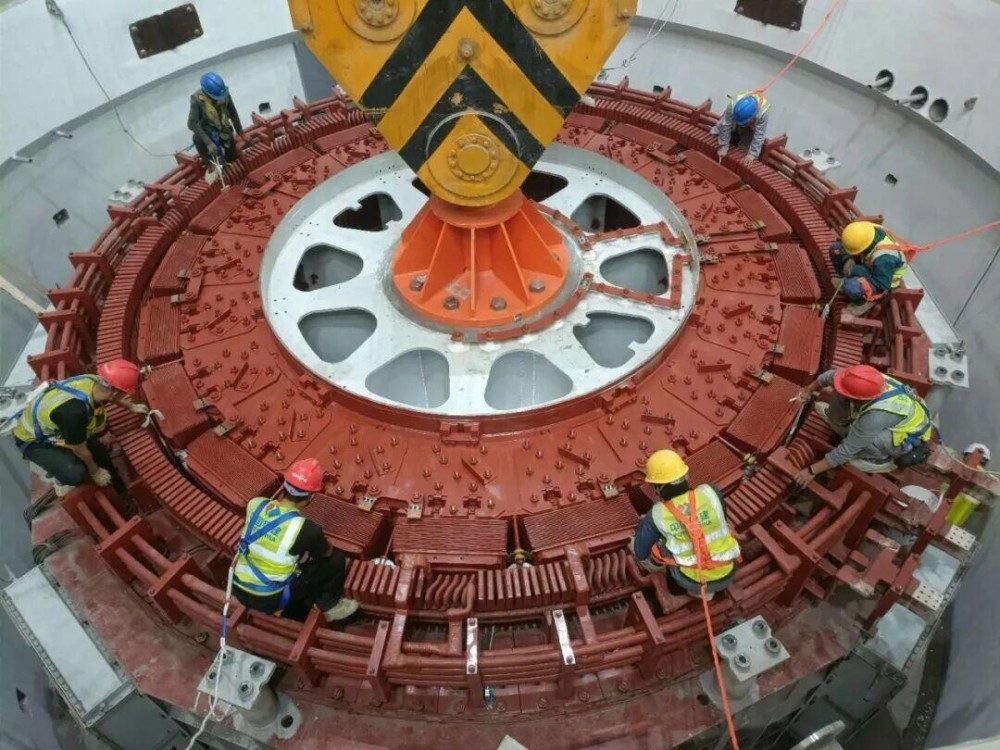

本次吊装的3号机组转子外径6128毫米、高2165毫米,装配完成后重达293吨,起吊工具重10吨,吊装总重量达303吨。吊装过程严格执行“一次吊装、一次成功”标准,项目团队提前编制专项施工方案,细化安全技术管控举措,严格把控精度和安全,全程严密监视定转子间隙,最终圆满完成转子就位。1、2号机组转子已分别于4月18日、6月29日吊装就位。

老挝电能以水电为主,但70%为径流式电站,调蓄能力有限,旱季电力供应长期紧张。南俄3水电站凭借210米坝高形成14.11亿立方米总库容,具备旱季发电和灌溉潜力,可惠及老挝中部地区赛松本、波里坎塞、万象省和万象市4个省(市)共约45万公顷灌溉面积,保障下游老挝人民基本生产生活用电用水。所发电力计划接入老挝国家电网,可满足156万户老挝普通家庭用电需求。送入中老500千伏跨境交流联网互济工程后,可进一步提升两国电力贸易额,助力当地能源结构优化和经济社会发展,为中老能源务实合作注入动力。

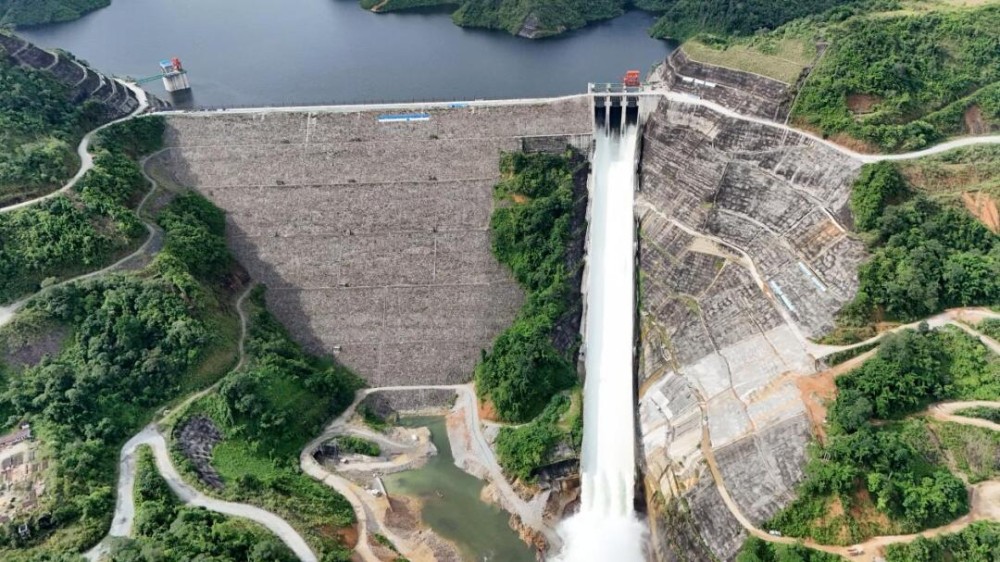

项目自2015年11月开工以来,项目团队先后攻克超高边坡治理、狭窄河谷高混凝土面板堆石坝、大流量高水头溢洪道、岩溶流沙隧洞等多项复杂地质与技术难题。2026年5月,项目高效实现下闸蓄水;9月,大坝首次开闸泄洪圆满收官,全面验证了大坝主体结构及泄洪系统安全可靠。目前引水隧洞主洞混凝土衬砌施工已全部完成,电站建设进入投产冲刺阶段。

项目投运后,预计每年可为老挝供应23.45亿千瓦时清洁能源电力,有效完善老挝电力网架、优化能源结构,为中老两国在能源领域务实合作贡献力量。

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
