黄沙漫卷腾格里
戈壁之上
一座现代化能源基地
正在拔节生长
在广袤荒漠的施工现场
建设者迎着不息风沙
与时间竞速
向难关攻坚
日前,中电建核电公司
承建的内蒙古华电
腾格里4×100万千瓦煤电项目
连续完成2号机组除氧器
两件锅炉空预器冷端梁
共三个大件吊装累计吊装总重319.1吨
两天之内
三次大件吊装任务连续告捷
2号机组热力系统大件
锅炉辅机安装迎来关键性突破
茫茫戈壁间
核电铁军以连续作战的实干
镌刻下能源工程建设的坚实足迹

内蒙古华电腾格里“沙戈荒”新能源基地创造性构建了“煤电+光伏+风电+储能”多能互补发展模式,腾格里煤电项目是国家级能源重点工程,肩负着能源保供与绿色发展双重使命。
项目地处荒漠腹地,常年风沙肆虐,施工现场可用作业面局促,大件吊装的安全管控与施工组织面临多重考验。本次吊装的2号机组除氧器布置于锅炉钢架K0至K1轴区域,设备全长27.517米,含支座总重89.1吨,就位底标高达到43.825米,高空作业风险高,对吊装工艺、现场协同都提出严苛要求。

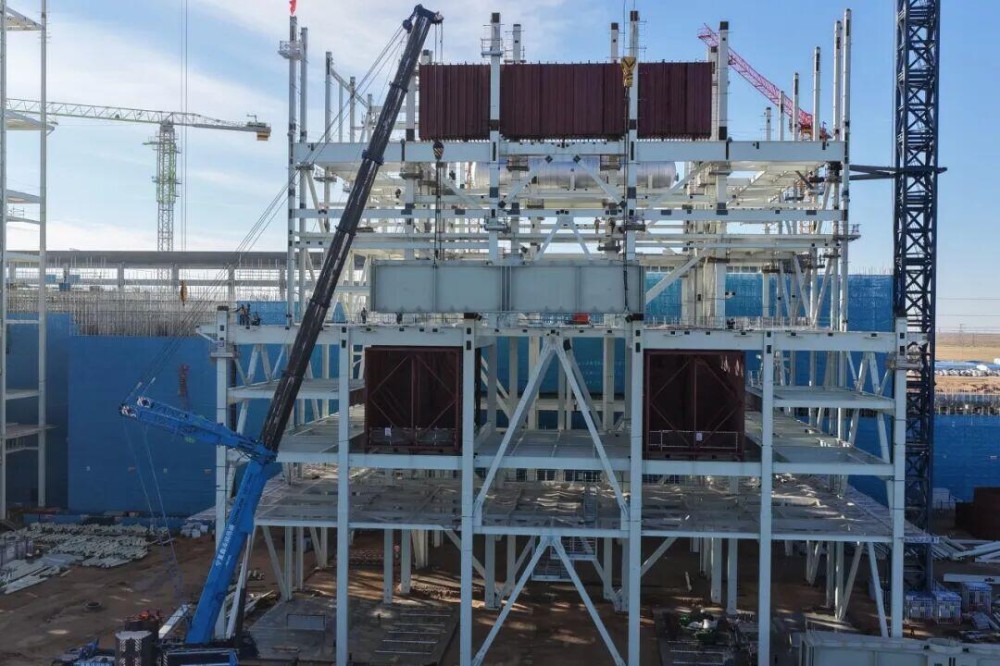

为破解荒漠狭小空间吊装难题,项目团队提前谋划,多轮组织技术研讨,反复开展载荷核算与索具验算,最终确定采用“120吨塔吊+500吨全地面起重机”双机抬吊施工方案。项目部划定大风天气作业管控红线,细化各类突发状况应急处置预案,从源头管控风险。吊装作业启动前,技术、安全、施工团队逐项核验起重机械性能、吊索具完好状态、高空作业平台稳定性与设备基础条件,组织全员开展安全技术交底,在作业区域设置警戒隔离。管理人员、技术人员、安全监护人员全部到岗,关键工序全程旁站监督,层层织密安全防护网。

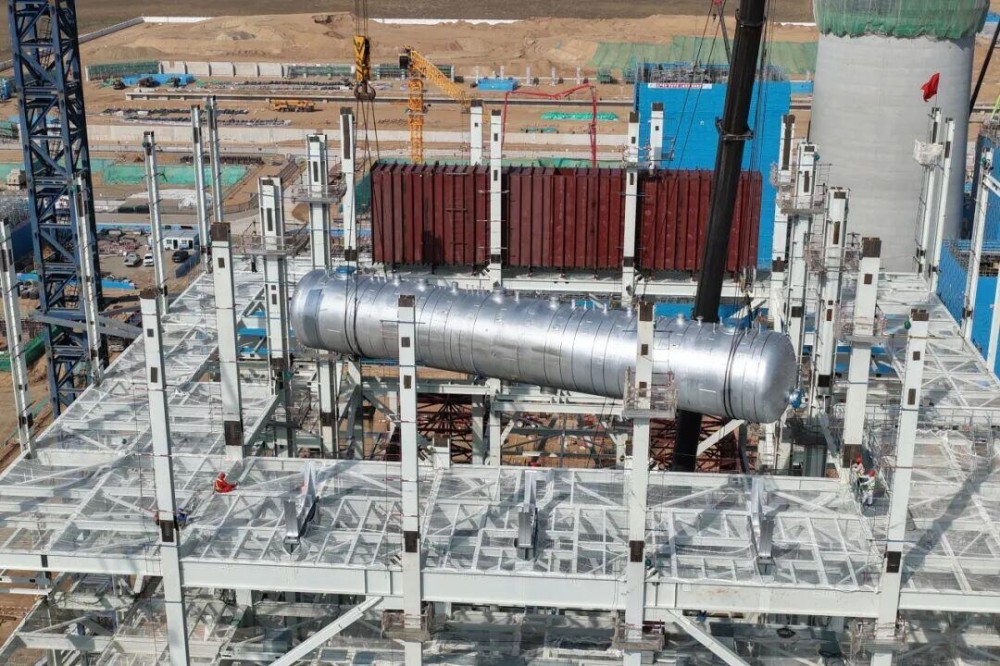

10月16日,2号机组除氧器吊装作业正式展开。现场实行统一指挥,各岗位紧密联动。两台起重设备先行试吊,核验设备受力、索具状态与地基沉降情况,确认各项指标稳定后同步抬升设备。高空移位、姿态微调、对位校准,每一步操作沉稳有序,庞大的除氧器平稳落至锅炉K0—K1轴支座基座,一次吊装就位,全过程安全可控、质量满足规范要求。
一日鏖战未歇,次日攻坚接续打响。两件2号机组锅炉空预器冷端梁吊装任务如期推进。作为空预器的核心承重构件,单件冷端梁长19.8米,高3.35米,宽3.8米,重量达115吨,构件体型庞大,安装精度要求严苛。项目延续双机协同抬吊作业模式,现场指挥员统一调度,两台起重设备同步启停、平稳转位,精细把控吊装姿态、安装标高,将钢架支撑点垂直偏差控制在规范允许范围内,两件构件依次精准就位。
连续两次吊装作业的顺利完成,承载着不同的工程意义。除氧器成功就位,是机组热力系统大件设备安装的关键里程碑;空预器冷端梁吊装落地,则标志着锅炉辅机安装正式启动,空预器壳体拼装、中心筒吊装、转子安装等后续核心工序,由此具备施工条件。
大漠工地,挑战始终相伴。风沙、狭小作业面、大重量设备、高就位标高,多重困难叠加之下,项目团队以两天三吊的紧凑节奏,将方案策划、安全管控、跨岗位协同贯穿施工全流程,用一次又一次精准稳妥的吊装,展现一线建设者的实干力量。
国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国能建建筑集团 8小时前
中国能建安徽电建二公司 1天前
中国能建江苏院 1天前
华电青新 1天前
中国能建西北电建 1天前
华能蒙东公司 2天前
图片正在生成中...
