国内首台!国家电投通辽2×350MW智慧热电联产项目7号机组投产发电

来源:西北电建三公司

时间:2025-05-22

2025年5月22日7时58分,由公司承建的国家电投通辽2×350MW超超临界智慧热电联产机组项目7号机组顺利通过168 小时试运行,为项目转入商业运营打下了重要基础。

通辽2×350MW超超临界智慧热电联产机组是国家能源局“风、光、火”一体化首个试点项目,位于内蒙古自治区通辽市经济技术开发区。项目安装的汽轮机组是国内首台采用超超临界直接空冷技术的350MW等级汽轮机组,具备高效、供热、深度调峰等功能。

7号机组于5月15日7时 58分168小时试运行计时开始,5月22日7时58分168小时试运行高质量完成。各系统运行稳定,技术指标优良:热工自动投入率100%,保护装置投入率100%,主要仪表投入率100%,汽水品质合格率同样100%,汽轮发电机最大轴振符合标准,烟风煤粉等系统无泄漏,彰显出公司在机组建安高超的专业性与可靠性。

“本项目是以打造北方地区小容量、高参数、低排放的示范基础项目。建设期间,项目部严格贯彻落实国家“双碳”战略方针,坚持设计创新,大力推广数字化+标准化创建智慧工地开展项目管理,带领全体员工克服风沙、严寒、高温等极端天气,以高度的责任感和使命感,迎难而上、精准施策,创造出机组厂用带电、锅炉水压试验、锅炉首次点火、汽轮机冲转、机组首次并网、168小时满负荷试运行等里程碑节点“全部一次成功”的良好成绩,确保了机组高标准投产运行,各项技术参数、指标达到优良,实现了机组高质量、高标准移交。

同时,项目部连续两年获得业主、总包“安全生产单位”以及公司、西北电建“综合先进单位”、“优秀项目”、“优秀项目管理团队”、“八个专项”执行标杆、“四好领导班子”、“先进基层党组织”等多项荣誉,在美丽的科尔沁草原唱响“铁军”赞歌,赢得业主、总包、监理的一致高度评价。

据悉,国家电投通辽2×350MW智慧热电联产机组工程是国家“十四五”电力建设规划项目,项目投产后将替代原有4台200MW等容量机组,承担通辽市中心城区1850万平方米民生供热任务和通辽经济技术开发区工业热负荷需求,在满足地区电力热力增长需求的同时,可提升电网灵活性,增强新能源消纳水平,符合国家大力推进煤炭清洁利用、节能降耗减排等能源产业政策要求。项目建成后将大幅减少大气污染物排放总量,实现企业向绿色、智慧、低碳转型。为地区生态文明建设、民生保障和经济发展增添强劲动力。

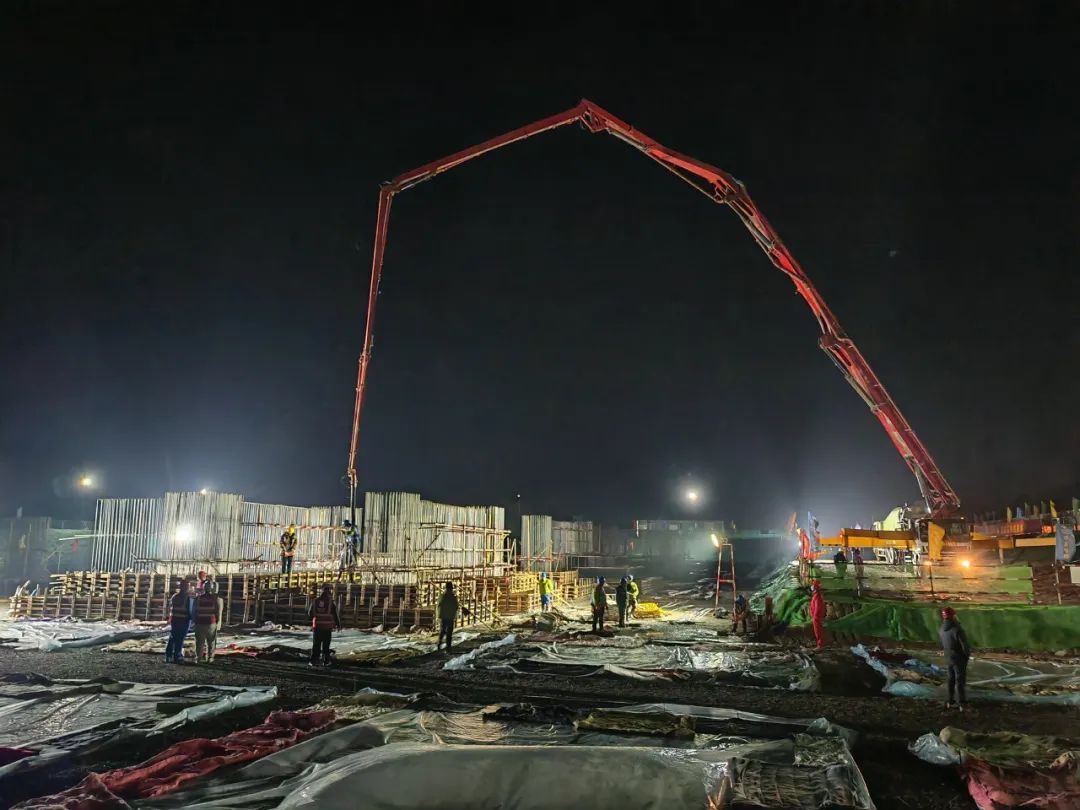

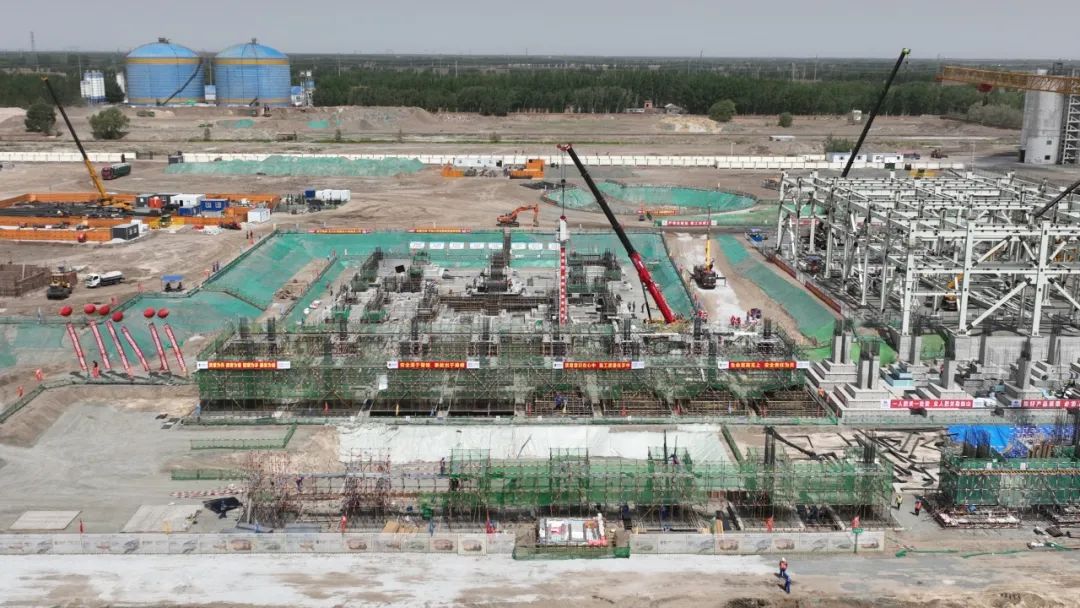

2023.4.10  7号机组第一罐混凝土浇筑

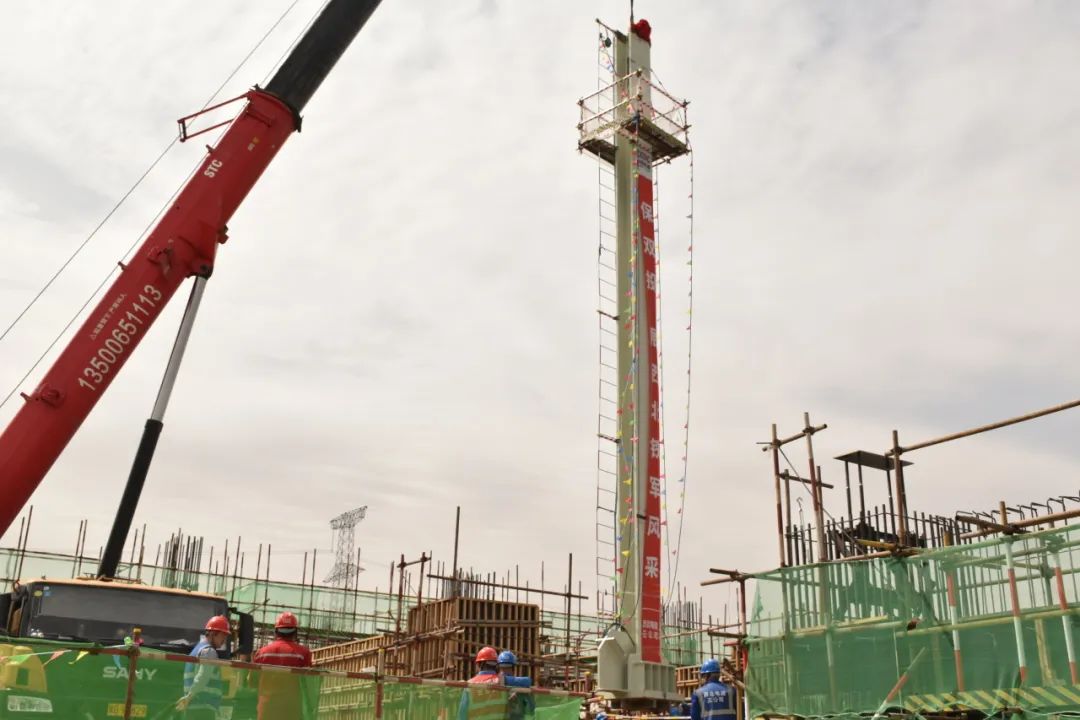

2023.5.15钢架吊装

2023.10.13大板梁吊装

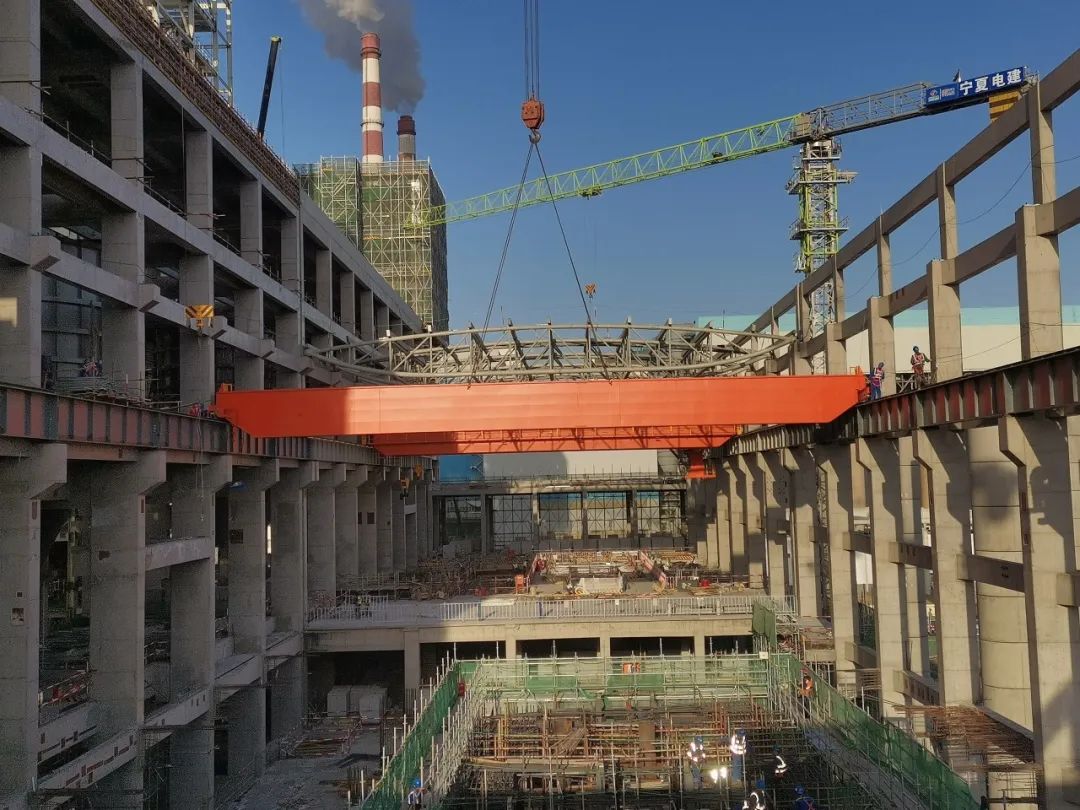

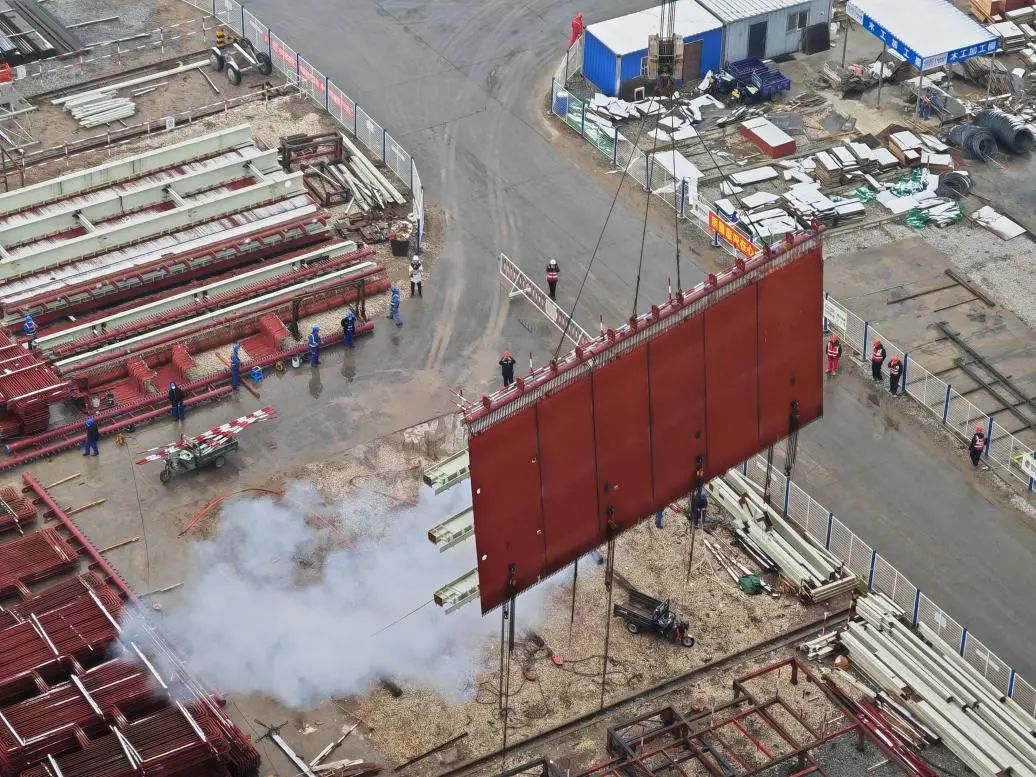

2023.11.17号锅炉大件开始吊装

2024.3.17汽机房行车吊装

2024.3.18汽机房钢屋架吊装

2024.3.21  7号机组受热面焊口突破一万大关

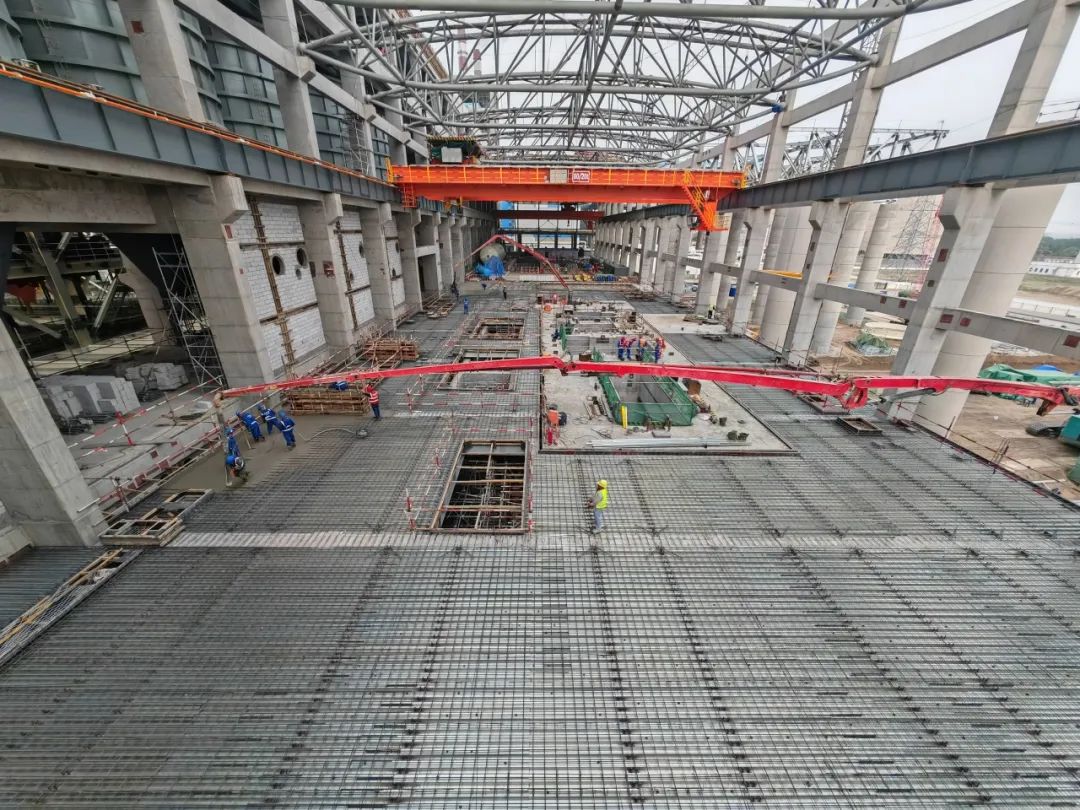

2024.5.5  7号机组汽机联络平台混凝土浇筑完成

2024.7.30  7号锅炉水压试验一次成功

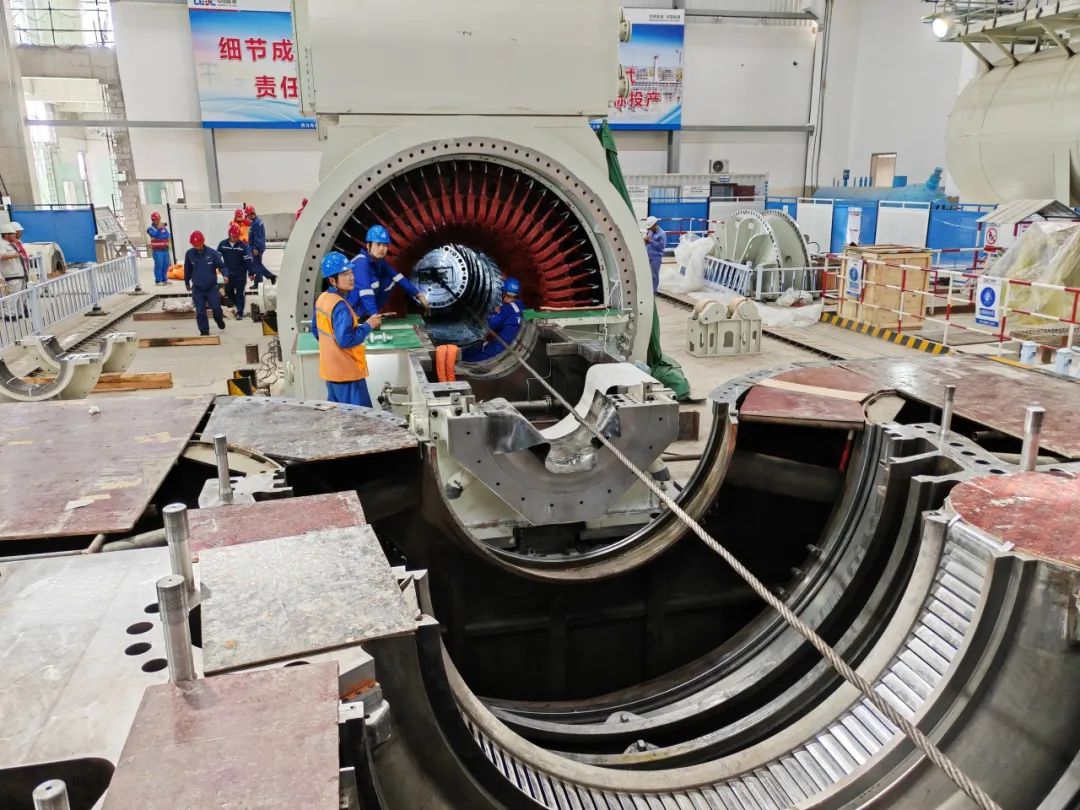

2024.8.1  7号机组发电机转子穿装顺利完成

2024.9.12  7号机组汽轮机扣盖顺利完成

2024.10.1化学制水一次成功

2024.10.30 DCS带电完成

2024.11.5  6kV带电成功

2025.01.19锅炉点火一次成功

2025.01.23点火吹管顺利完成

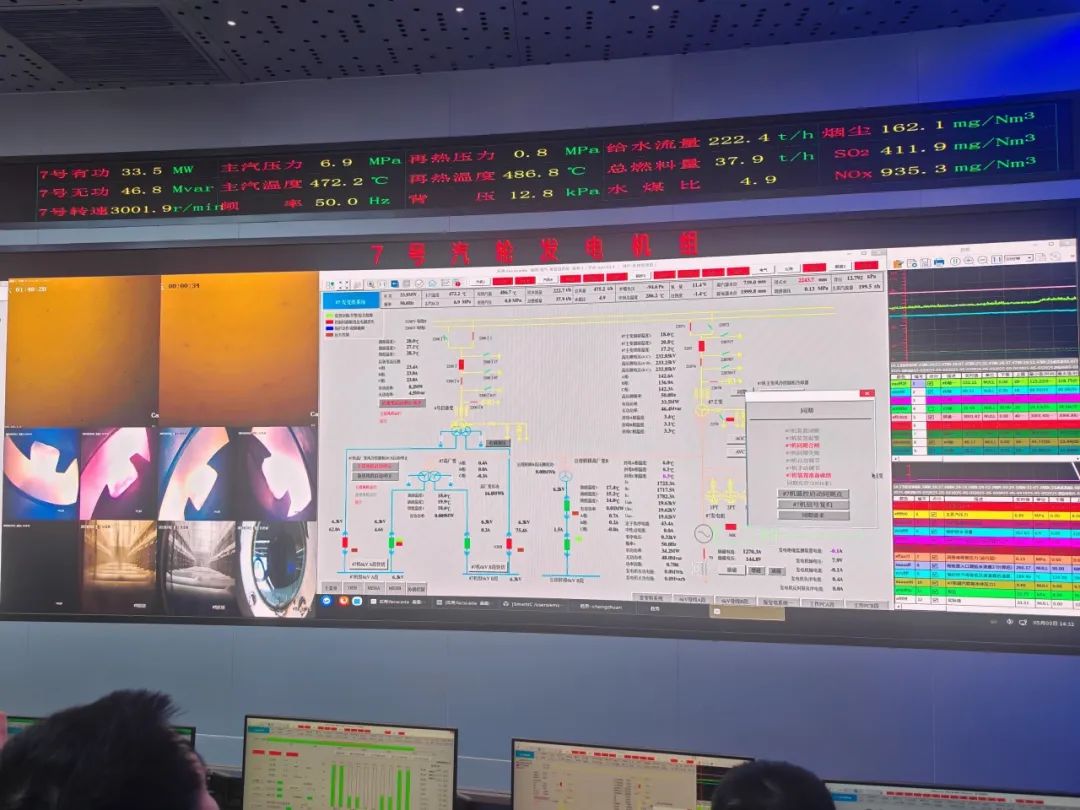

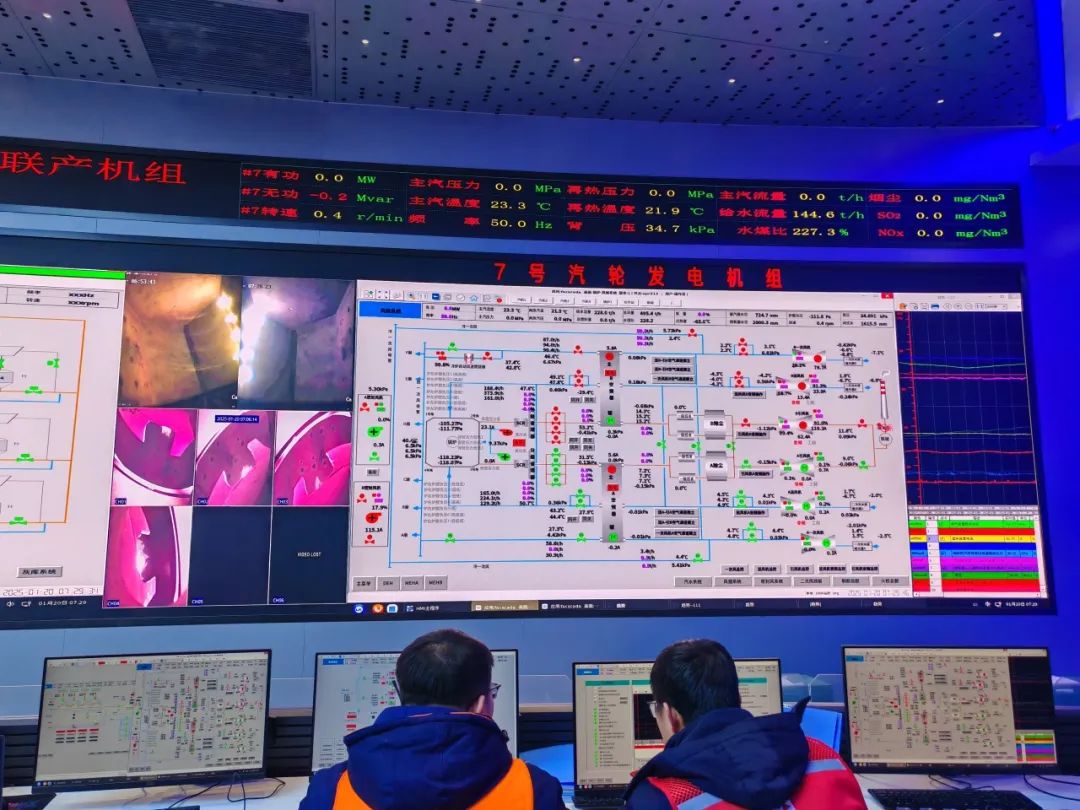

2025.05.02七号机组冲转一次成功

2025.05.03并网发电一次成功

2025.5.15钢架吊装

特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多电力信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
