新疆大石峡水利枢纽工程,首批机组并网发电!

来源:中国能建

时间:2026-09-30

9月29日

在中国能建成立15周年之际

中国能建葛洲坝集团投资建设的

世界最高混凝土面板砂砾石坝

新疆大石峡水利枢纽工程

首批1号、2号机组正式并网发电

作为国务院确定的172项节水供水重大水利工程之一,该工程首批机组投运,标志着这座矗立于天山深处的“超级工程”正式进入并网运行阶段,为全面发挥生态、防洪、灌溉和发电效益按下“加速键”。

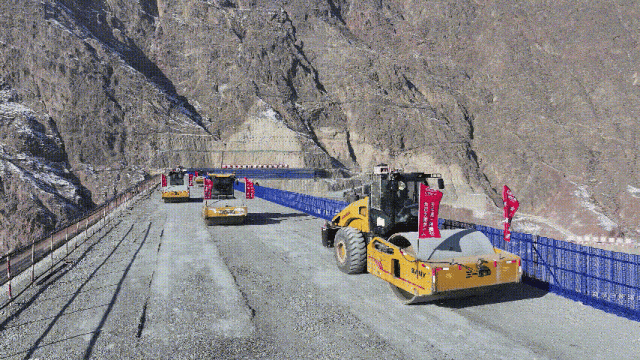

大石峡水利枢纽工程以247米的最大坝高刷新了世界混凝土面板砂砾石坝纪录。工程自2021年9月开始填筑施工,累计填筑方量1890万立方米,相当于7000个标准游泳池。

2024年12月30日提前8个月实现大坝封顶,施工中采用数字孪生、云计算、虚拟仿真等技术,通过搭载在施工设备上的上千个传感器和内置芯片,实现了工程全生命周期智慧化管理。


“我们在施工的过程中采取了数字化的监控系统,对坝料的料源级配还有在填筑过程中的碾压加水,都采用了一些数字化的控制手段,全过程的一些质量监控,从而确保大坝的填筑质量。”中国能建葛洲坝大石峡水利枢纽工程项目公司总工程师周俊芳介绍说。

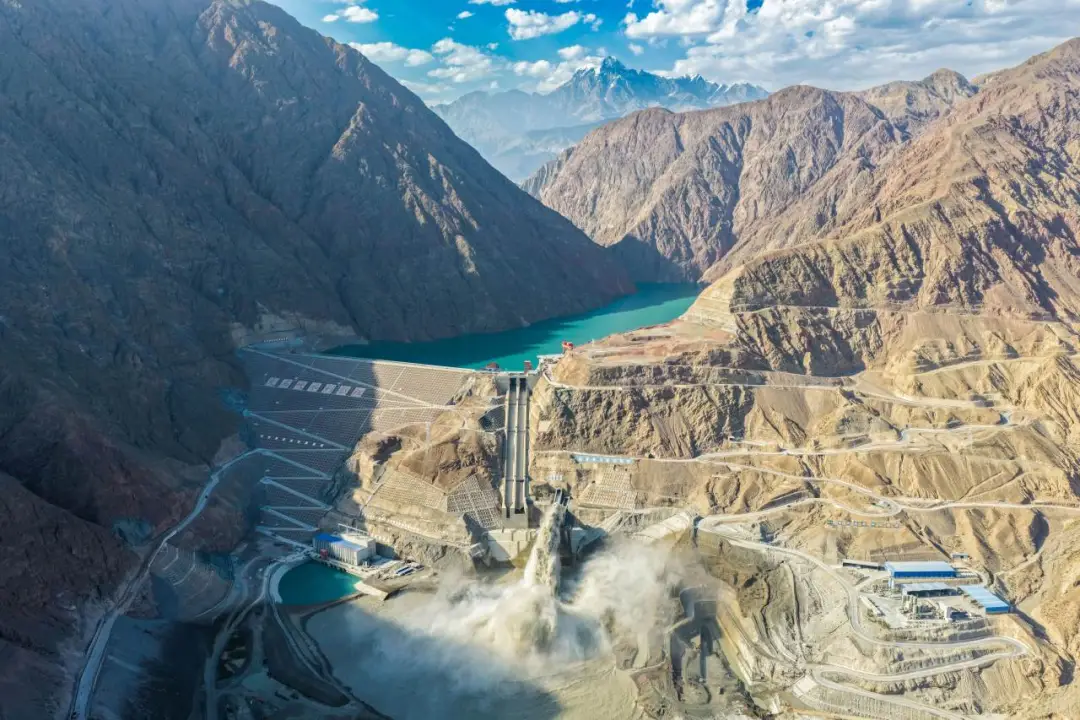

大石峡水利枢纽工程总装机容量75万千瓦,共配置3台单机容量25万千瓦的混流式水轮发电机组,为国内首个高水头、多泥沙工况适配型筒形阀混流式机组,能适应水头变幅大、泥沙含量高、颗粒硬度大的严苛条件。此次首批两台机组相继并网运行,是继转子吊装、无水调试、有水调试及涉网试验等一系列关键节点后取得的又一重大突破。


为确保首批机组顺利投产,中国能建葛洲坝集团组织各参建单位科学制定调试方案,严格把控每一个环节。面对当地干燥多风的气候及易发生山体滑坡的恶劣地质条件,施工团队攻坚克难,应用BIM虚拟预拼装+三维激光扫描+实时监测,采取安装过程数字化管控,最终实现核心部件超高精度安装吊装水平,误差控制在0.02mm/m,达到行业标杆水平。试运行期间,机组振动、摆度、轴承温度等关键指标表现优异,充分验证了机组的安装质量。


作为集生态与民生效益于一体的综合性水利枢纽,大石峡工程全面投产后,年均发电量可达18.93亿千瓦时,可满足约60万户家庭全年用电需求,并承担南疆四地州电力系统调峰任务,有效缓解区域电力保供压力。同时,水库每年可向塔里木河生态输水34.2亿立方米,缓解阿克苏河流域800余万亩农田缺水问题,并将下游河道防洪标准从10年一遇提升至50年一遇,显著提升流域防洪减灾能力,极大促进南疆农业现代化发展。


特别声明

国际电力网声明:本文仅代表作者本人观点,与国际电力网无关,文章内容仅供参考。凡注明“来源:国际电力网”的所有作品,版权均属于国际电力网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
