电力工程动态
来源:水电十一局
时间:2026-09-30

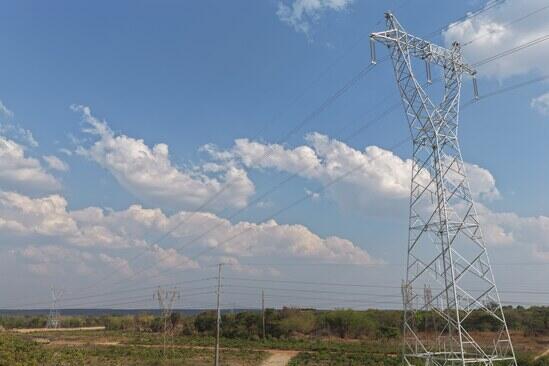

近日,赞比亚CEC南部地区供电升级项目220千伏输电线路全线贯通,为后续全线带电投运奠定了坚实基础。
自架线施工启动以来,项目团队联合业主进行详尽的现场勘察,精准测量交叉净空距离,并据此编制专项方案,向产权单位申请停电;积极联动当地警察局,提前进行路况评估,确保社会车辆通行与高空架线作业“双安全”。同时,项目团队在两塔之间架设两座龙门架,将该跨越段拆分为三个独立档进行施工。技术人员把每个独立档的导线进行精准测算,在地面提前完成断线和压接准备工作,以“精细到厘米、精确到分钟”的执行力,最大限度压缩停电时间。项目团队还创新采用了牵引绳“一拖五”的技术方案,实现一次牵引、全部牵引绳顺利过线,最终圆满完成输电线路全线贯通这一关键节点。
赞比亚CEC南部地区供电升级项目连接赞比亚铜带省省会恩多拉、矿业重镇基特韦及刚果(金)卡松巴莱萨,肩负着两国电网互联互通的重要使命。项目建成后,将有力完善赞比亚南部区域高压供电网络,提升当地工业生产与民生用电保障能力。
